13.[2016年真题】某双代号网络计划中,工作A有两项紧后工作B和C,工作B和工作C的最早开始时间分别为第13天和第15天,最迟开始时间分别为第19天和第21天;工作A与工作B和工作C的间隔时间分别为0天和2天。如果工作A实际进度拖延7天,则()。
A.对工期没有影响
B.总工期延长1天
C.总工期延长2天
D.总工期延长3天
【答案】B
【解析】根据题意,工作A的总时差为6天,如果A的实际进度延误7天,影响总工期1天。

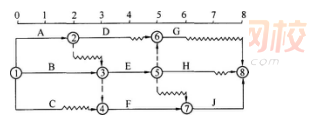

14.【2012年真题】某工程双代号时标网络计划如下图所示(时间单位:周),工作A的总时差为()周。
A.0
B.2
C.3
D.1
【答案】D
【解析】本题涉及的考点是双代号时标网络计划总时差的计算。总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值。工作A的紧后工作为工作D、E、F,TFD=1+2=3(周),TFE=min{2+0,1+1,0+1)=1(周),
工作F为关键工作,总时差为0,因此TFA=min{3+0,1+1,0+1)=1(周)。
15.[2015年真题】运用建设工程的项目信息门户辅助施工项目进度控制,属于进度控制的()措施。
A.技术
B.管理
C.经济
D.组织
【答案】B
【解析】本题考查的是项目信息门户。项目信息门户指的是建设工程的项目信息门户,它可用于各类建设工程的管理,属于管理措施。
