A.调查研究和收集资料
B.进度计划系统的结构分析
C.项目的工作编码
D.编制各层进度计划
【答案】B
【解析】本题涉及的考点是项目总进度目标论证的工作步骤。建设工程项目总进度目标论证的工作步骤如下:①调查研究和收集资料;②进行项目结构分析;③进行进度计划系统的结构分析;④确定项目的工作编码;⑤编制各层(各级)进度计划;⑥协调各层进度计划的关系和编制总进度计划;⑦若所编制的总进度计划不符合项目的进度目标,则设法调整;⑧若经过多次调整,进度目标无法实现,则报告项目决策者。
8.[2015年真题】关于虚工作的说法,正确的是()。
A.虚工作只在双代号网络计划中存在
B.虚工作一般不消耗资源但占用时间
C.虚工作可以正确表达工作间逻辑关系
D.双代号时标网络计划中虚工作用波形表示
【答案】C
【解析】本题考查的是双代号网络计划,在双代号网络图中,为了正确的表达图中工作之间的逻辑关系,往往需要应用虚箭线,虚箭线是实际工作中不存在的一项虚工作,故它们既不占用时间,也不消耗资源,一般起着工作之间的联系、区分和断路三个作用,双代号时标网络计划中应以实箭线表示工作,以虚箭线表示虚工作,所以选项C正确。

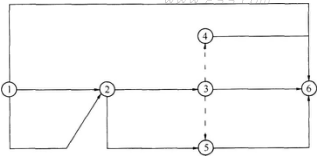

9.[2014年真题】某双代号网络图如下图所示,存在的错误是()。
A.工作代号相同
B.出现无箭头连线
C.出现无箭头节点箭线
D.出现多个起点节点
【答案】A
【解析】工作①-②,用两条箭线表示是错误的,在双代号网络图中每一项工作都必须用一条箭线和两个代号表示。

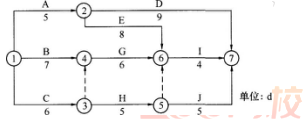

10.[2014年真题】某双代号网络图如下图所示,正确的是()。
A.工作C、D应同时开始
B.工作B的紧后工作只有C、D
C.工作C、D完成后即可进行工作G
D.工作D完成后即可进行工作F
【答案】C
【解析】本题涉及的考点是双代号网络图的相关知识。工作C、 D为平行工作,不一定要同时完成。故选项A错误。工作B的紧后工作有工作C、D、E,故选项B错误。工作C、D为工作G的紧前工作,当两项工作均完成后即可进行工作G,故选项C正确。工作C完成后即可进行工作F,故选项D错误。
11.[2014年真题】某工作有且仅有两个紧后工作C、D,其中C工作最早开始时间为10d(计算坐标系,下同),最迟完成时间为18d,持续时间为15d;D工作最早完成时间为18d,最迟完成时间为20d,持续时间为6d;该工作与C工作间的时间间隔为2d,与D工作间的时间间隔为4d,则该工作的总时差为()d。
A.3
B.4
C.5
D.6
【答案】C
【解析】本题涉及的考点是单代号网络计划时间参数的计算。该工作的总时差等于该工作的各个紧后工作的总时差与该工作与其紧后工作之间的时间间隔之和的最小值。工作C的总时差=最迟开始时间-最早开始时间=(18-5-10)=3(d)。工作D的总时差=最迟完成时间-最早完成时间=(20-18)=2(d)。该工作的总时差=min{2+3,4+2}=5(d)。
12.[2013年真题】某分部工程双代号网络计划如下图所示,则工作C的自由时差为()d。
A.1
B.2
C.3
D.0
【答案】D
【解析】本题涉及的考点是双代号网络计划自由时差的计算。有紧后工作的工作,其自由时差等于本工作之紧后工作最早开始时间减去本工作最早完成时间所得之差的最小值。工作C的自由时差=min{7-6,6-6)=0。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
