三、案例题(案例1~3,每题20分,案例4~5,每题30分,请根据背景材料,按要求作答)
【案例1】
某厂新建一条大型汽车生产线建设工程,内容包括:土建施工、设备安装与调试、钢结构工程,各种工艺管道施工,电气工程施工等。工程工期紧,工程量大。技术要求高,各专业交叉施工多,通过招标确定该工程由具有施工总承包一级资质的A公司总承包,合同造价为152000万元,A公司将土建施工工程,分包给具有相应资质的B公司承包。A公司项目管理人员进场后,成立了安全领导小组并配备了两名专职安全管理员,B公司配备了两名兼职安全管理员,A公司项目部监理了安全生产管理体系,制定了安全生产管理制度。
在4000T压机设备基础施工前,B公司制定了深基坑支护专项安全技术方案,并报B公司总工程师审批,在基坑开挖过程中,发生坍塌,造成两人重伤,一人轻伤。事故发生后经检查确认,B公司未指定安全技术措施,A公司未明确B公司的安全管理职责,A公司、B公司之间的安全管理存在问题,该施工项目被地方政府主管部门要求停工整顿,项目经整顿合格后,恢复施工。
A公司在设备基础位置和几何尺寸及外观、预埋地脚螺栓验收合格后,即开始了4000T压机设备的安装工作,经查验4000T压机设备基础验收资料不齐,项目监理工程师下发了暂停施工的“监理工作通知书”o
问题
1.项目部配置的安全管理人员是否符合规定要求?说明理由。
2.基坑支护安全专项技术方案审核是否符合规定要求?说明理由。
3.简要说明A公司、B公司之间正确的安全管理闭口流程。
4.对4000T压机基础验收,还应提供哪些合格证明文件和详细记录?
5.影响4000T压机安装精度的因素有哪些?
【案例2】
某工业项目建设单位通过招标与施工单位签订了施工合同,主要内容包括设备基础、设备钢架(多层)、工艺设备、工艺管道和电气、仪表安装等。

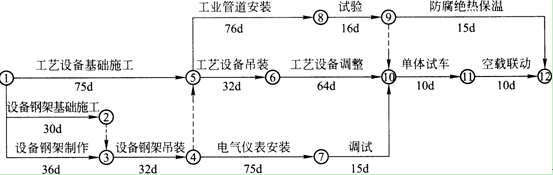

工程开工前,施工单位按合同约定,向建设单位提交了施工进度计划,如下图所示:
上述施工进度计划中,设备钢架吊装和工艺设备吊装两项工作共用1台塔式起重机,(以下简称塔机),其他工作不使用塔机。经建设单位审核确认,施工单位按该进度计划进场组织施工

在施工过程中,由于建设单位要求变更设计图纸,致使设备钢架制作工作停工lOd,(其他工作持续时间不变),建设单位及时向施工单位发出通知,要求施工单位按原计划进场,调整进度计划,保证该项目按原计划工期完工。
施工单位采取工艺设备调整工作的持续时间压缩3d,得到建设单位同意,施工单位提出的费用补偿要求如下,建设单位没有全部认可。
(1)工艺设备调整工作压缩3d,增加赶工费10000元;
(2)塔机闲置lOd损失费,1600元/天(含运行费300元/天)×10:16000元;
(3)设备钢架制作工作停工lOd,造成其他相关机械闲置、人员窝工等损失费15000元。
问题
1.按节点代号表示施工进度计划的关键线路,该计划的总工期是多少天?
2.施工单位按原计划安排塔机在工程开工后,最早投入使用的时间是在第几天?按原计划设备钢架吊装与工艺设备吊装工作能否连续作业?说明理由。
3.说明施工单位调整方案后能保证原计划工期不变的理由。
4.施工单位提出的3项补偿要求是否合理?计算建设单位应补偿施工单位的费用。
5.电气成套柜试验应做哪些内容?
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
