您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2019年06.1-6.30

准考证打印 2019年09月10日前

考试时间  2019年09月21日

成绩查询  考试后两个月左右

证书领取  2018年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

平台尾

2019年经济师报名时间与条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!
提示:赠送环球网校19年免费课程,用户名您的手机号 密码123456

2019年经济师 报考指导

报名时间动态及时提醒 视频课程免费领 套餐7折抢购

已查询报考条件的考生也可一键进群获取报考指南在线解答 群号129722917

您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 机电 >> 文章正文
2014年一级建造师机电工程测试题一_第5页

  【案例3】

  A公司承包某厂车间扩建机电安装工程,工程范围有桥式起重机安装,车间内通风

  空调风管安装,动力电气线路,消防管道安装等。桥式起重机安装高度为18m,通风空调风管和消防管道安装标高为24m,风管在现场制作,电气线路敷设于电缆沟,并与该厂变、配电房的指定配电柜相接。进场时土建工程已完工,为不影响该厂生产,施工全过程中不允许停电A公司项目部针对桥式起重机的吊装制定了较完善的施工方案和安全技术措施。施工中,A公司将厂内的工艺设备运输任务分包给B公司。在运输重25t的设备时,A公司的代表曾提出过要用25t车运输此设备,但B公司却使用了在市场上购买报废的10t半挂运输车,设备装上车后没有采取固定措施。结果半挂车拐弯时,设备自车上摔下,除了保险公司赔偿外业主还直接损失65万元。经查,B公司没有制定设备运输方案,也没有安全技术交底记录。

  问题

  1.分析本T程在合同管理方面如何防范风险?

  2.针对本工程安全方面存在的主要风险因素,项目部应制定哪些安全技术措施?

  3.从B公司的角度分析,这次事故产生的原因有哪些?应负什么责任?

  4.A公司在这次事故中负有哪些责任?为什么?

  5.项目部进行设计变更的程序是什么?

  【案例4】

  某安装公司承担某市博物馆机电安装工程总承包施工,该工程建筑面积32000m2,施工内容包括:给排水、电气、通风空调、消防、建筑智能化工程。工程于2010年8月开工,2011年7月竣工,计划总费用2100万元。

  施工过程中项目部绘制了进度和费用的S形曲线(见下图),对工程进度和费用偏差进行分析;通风空调工程于2011年6月进行系统调试,安装公司主要考核了室内空气温度是否达到设计要求,是否满足生产工艺和建筑环境要求,并做了10小时带冷源的试运转。

  工程竣工验收合格后,建设方立即向公安机关消防机构报送了工程竣工验收报告,有防火性能要求的建筑构件、建筑材料、室内装饰材料符合国家标准或行业标准的证明文件、施工和检测单位的合法身份证明及资质等级证明文件等资料,申请备案。

  完工程计划费用

  完工程实际费用

  完工程计划费用

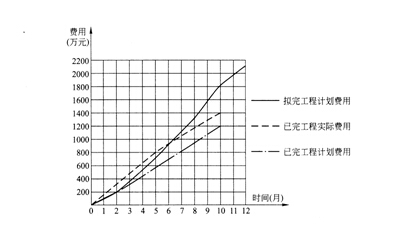

  进度和费用的S形曲线

  消防设施检测单位对采用共用接地装置的消防控制室主机进行技术测试时,在柜体处实测接地电阻值为12Q,在基础槽钢处实测接地电阻值为0.4f%由于测试时有不合格项,为此向A单位提出整改要求,项目部认真分析原因,并及时整改,顺利通过消防部门验收。

  问题

  1.计算工程施工到第10个月时,项目部的进度偏差和费用偏差。

  2.通风空调系统调试中还有哪些考核指标?

  3.建设方申请消防竣工验收备案是否正确?说明理由。

  4.消防竣工验收还应提交哪些资料?

  5.分析检测单位提出不合格项整改要求的原因,接地电阻测量可采用哪些方法?

  【案例5】

  某安装公司承包一演艺中心的空调工程,演艺中心地处江边(距离江边100M),空调工程设备材料:双工况冷水机组(650Rt)、蓄冰槽、江水源热泵机组、燃气锅炉、低噪声冷却塔(650t/h)、板式热交换机、水泵、空调箱、风机盘管、各类阀门(DN20~DNT00)公称压力1.6MPa、空调水管(DN20~DNT00)、风管、风阀及配件(卡箍、法兰)等由安装公司订立采购合同。

  安装公司进场后,针对工程中采用的新设备、新技术编制了施工方案,方案中突出了施工程序和施工方法,并明确了施工方法的内容,江水热源泵机组复用江水冷却,需敷设DN700冷却水管至江边,DNT00冷却水管道的敷设路径上正好有一排千年古树,方案中选择非开挖顶管技术,并分包给A专业公司施工,空调水管需化学清洗并镀膜,分包给B专业公司施工。安装公司向专业公司提供了相关资料,负责现场的管理.工作,确保专业公司按批准的施工方案进行施工。

  按施工进度计划,安装公式及时与供货厂商联系,使设备材料运到现场时间与施工进度配合,以满足施工进度要求。设备材料达到施工现场,按规定对设备材料进行检验,其中对阀门重点检验,空调工程按施工程序实施,空调设备安装后,进行管道、风管及配件安装调试,空渊工程按要求完工。

  问题

  1.安装公司项目部结合设备的实际,在审查潜在供货商的资质文件时,主要考虑哪些问题?

  2A、B专业公司进场后,应向安装公司项目部提供哪些资料?

  3.本工程要编制哪几个新技术的施工方案?方案中的施工方法应有哪些主要内容?

  4.通风空调系统调试主要考核指标有哪些?

  5.空调供回水管主要需与哪些设备连接?DN100以上空调水管与设备可采用哪种连接方式?

[1] [2] [3] [4] [5] [6] [7]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2019年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2018年一级建造师成绩查询时间

  5·2019年一级建造师考试时间9月21、22日

  6·一级建造师考试科目


学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
