【案例IL420077-1】
1.背景

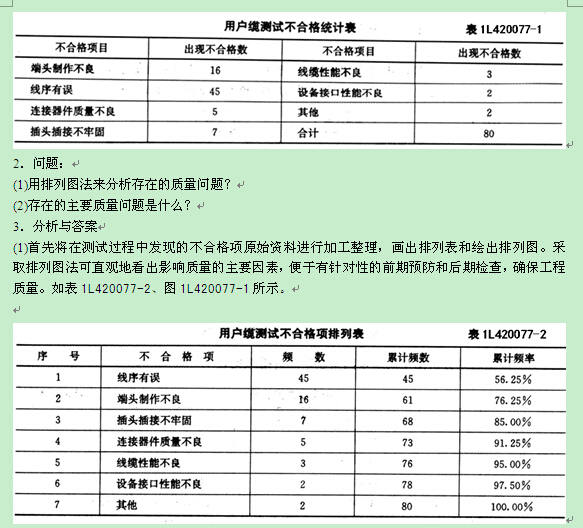

在X市本地网通信线路工程中,某施工处承担户线安装部分,包括分线设备下线(称爬杆线)和用户室外线两部分。线缆走向整齐、合理,并于8日30日全部安装完成,从9月1日开始由技术人员对线缆进行测试,在测试过程中发现其中存在很多质量问题,统计如表1L420077-1所示:

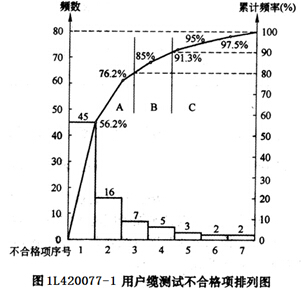

(2)通过排列图法分析可以看出,在测试过程中发现的主要问题是线序有误及端头制作不良两项,这两项出现的不合格数占全部不合格数的76.25%,因此。这两项应作为质量改进的主要对象。
【案例1L20083-2】
1.背景
某电信工程公司承担综合楼SDH通信传输设备安装工程,该工程是引进的国外设备。工程进度已完成了60%,质检员在进行阶段性检查时发现大部分测试结果不合格。
问题
(1)利用因果分析法图示工程中影响测试质量的因素。
(2)针对质量因素制定改进措施示。
3.分析与答案

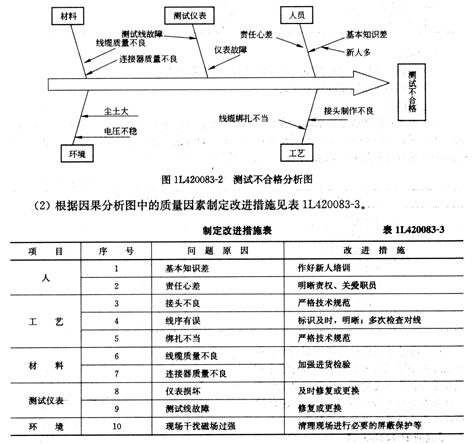

(1)从最末一层的原因中选取和识别(一般为3-5个)对结果有最大影响的原因,并对它们做进一步的研究、论证,然后采取措施和控制等,见图1L420083-2。
七、质量事故的等级划分
工程质量事故按其严重程度不同,分为重大质量事故、严重质量事故和一般质量事故。
八、质量事故的报告和现场保护(真题:2009.33.4)
1.事故发生的时间、地点、工程项目名称,建设、维护、设计、施工、监理和质量监督单位名称;
2.事故发生的简要过程、伤亡人数和直接经济损失的初步估算;
3.事故发生原因的初步判断;
4.事故发生后采取的措施及事故控制情况;
5.事故报告单位。
(二)现场保护要求
事故发生后,事故发生单位必须严格保护事故现场,并采取有效措施抢救人员和财产,防止事故扩大。
九.质量事故的处理(2009年真题33)
质量事故的预防措施
直埋光缆线路工程(2007年真题34);杆路工程质量事故的预防措施(2007年真题33);市话电缆工程质量事故的预防措施;通信管道工程质量事故的预防措施;室内设备安装工程质量事故的预防措施;馈线工程质量事故的预防措施;铁塔工程质量事故的预防措施
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
