您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 市政公用工程 >> 文章正文
2017年一级建造师市政工程考前备考卷(6)_第3页

 2.图2中△H的最小尺寸应为多少?(单位以mm表示)

  3.在可供选择的土中,分别指出哪些不能用于工、Ⅱ区的回填?警示带应敷设在哪个区?

  4.I、Ⅱ、Ⅲ区应分别采用哪类压实方式?

  5.图2中的工、Ⅱ区回填土密实度最少应为多少?

  34、 (二)

  【背景资料】

  某城市桥梁工程,采用钻孔灌注桩基础,承台最大尺寸为:长8m、宽6m、高3m,梁体为现浇预应力钢筋混凝土箱梁。跨越既有道路部分,梁跨度30m,支架高20m。

  桩身混凝土浇筑前,项目技术负责人到场就施工方法对作业人员进行了口头交底,随后立即进行1号桩桩身混凝土浇筑,导管埋深保持在0.5~1.0m之间。浇筑过程中,拔管指挥人员因故离开现场。后经检测表明1号桩出现断桩。在后续的承台、梁体施工中,施工单位采取了以下措施:

  (1)针对承台大体积混凝土施工编制了专项方案,在混凝土养护阶段采取了如下温度控制措施:

  1)混凝土的中心温度与表面温度之间、混凝土表面温度与室外最低气温之间的差值均应小于20℃。

  2)采用内部降温法来降低混凝土内外温差。

  (2)项目部新购买了一套性能较好、随机合格证齐全的张拉设备,并立即投入使用。

  (3)跨越既有道路部分为现浇梁施工,采用支撑间距较大的门洞支架,为此编制了专项施工方案,并对支架强度作了验算。

  【问题】

  1.指出项目技术负责人在桩身混凝土浇筑前技术交底中存在的问题,并给出正确做法。

  2.指出背景中桩身混凝土浇筑过程中的错误之处,并改正。

  3.补充大体积混凝土裂缝防治措施。

  4.施工单位在张拉设备的使用上是否正确?说明理由。

  5.关于支架还应补充哪些方面的验算?

  35、 (五)

  【背景资料】

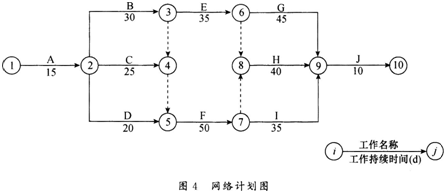

  某施工单位承接了某桥梁工程,施工单位按照合同工期要求编制了如图4所示的网络计划(时间单位:d),并经监理工程师批准后实施。

2015年一级建造师《市政公用工程》临考猜题卷(4)

  在实施过程中,发生了如下事件。

  事件1:工作D(1号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修花费2万元,同时导致工作D实际时间比计划时间拖延8d。

  事件2:施工单位租赁的施工机械未及时进场,使工作F(1号台身)实际时间比计划时间拖延8d,造成施工单位经济损失2000元/d。

  事件3:业主变更设计,未及时向施工单位提供图纸,使工作E(0号台身)实际时间比计划时间拖延15d,造成施工单位经济损失1600元/d。

  【问题】

  1.根据网络图计算该工程的总工期,并指出关键路线。

  2.分别分析事件1、2、3对总工期的影响,并计算施工单位可获得的工期补偿。

  3.分别分析施工单位能否就事件1、2、3导致的损失向业主提出索赔,说明理由,并计算索赔金额。

[1] [2] [3]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2016年一级建造师报名时间专题

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2015年一级建造师成绩查询时间

  5·2016年一级建造师考试时间9月24、25日

  6·一级建造师考试科目


学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
