2015年一级注册建造师《机电工程》预习题18
1、(0分) 工业金属管道安装前施工的现场和开工条件表述准确的是( )。
A.管道组成件及管道支承件等已检验合格
B.清洗、脱脂、内部防腐、衬里、保温等已施工完毕
C.土建工程经检查合格并办理了交接手续
D.施工组织设计编制完毕并得到批准
E.安装单位已向工程所在地质量技术监督部门口头通知
A.管道组成件及管道支承件等已检验合格
B.清洗、脱脂、内部防腐、衬里、保温等已施工完毕
C.土建工程经检查合格并办理了交接手续
D.施工组织设计编制完毕并得到批准
E.安装单位已向工程所在地质量技术监督部门口头通知
正确答案:A,C,D
解析:A,C,D
2、(0分) 对称三相负载星形连接时,下面说法正确的是( )。
A.线电流等于相电流
B.线电流是相电流的1.732倍
C.线电压等于每相负载的相电压
D.线电压是每相负载相电压的1.732倍
A.线电流等于相电流
B.线电流是相电流的1.732倍
C.线电压等于每相负载的相电压
D.线电压是每相负载相电压的1.732倍
- 正确答案:A
- 解析:A
3、(0分) 在多台起重机共同抬吊一个重物时,重物的重量分担往往是不均衡的。在起重工程中,以不均衡载荷系数计入其影响,一般不均衡载荷系数Κ2取( )。
A.1.1~1.25
B.1.2~1.35
C.1.3~1.45
D.1.4~1.55
A.1.1~1.25
B.1.2~1.35
C.1.3~1.45
D.1.4~1.55
- 正确答案:A
- 解析:A
4、(0分)
施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。
施工至第2个月末,建设单位要求进行设计变更,该变更增加了新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间一个月,N工作的直接费为400元/m3,工程量为3000 m3。
问题
(1)施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。
(2)新增分项工程N的全费用综合单价及工程变更后增加的款额是多少?
(3)该工程合同总价是多少?增加N工作后的工程造价是多少?
(4)若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际完成量与估计工程量无差异,H、I、N、三项工作分月工程进度款为多少?
背景材料:
施工单位按某工程招标文件中提供的工程量清单做出报价,如下表。

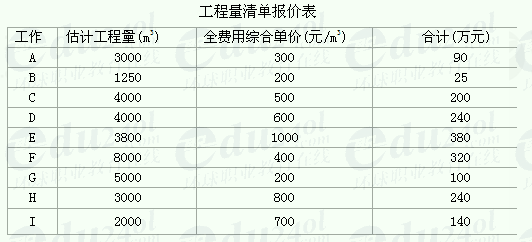

工程量清单报价表

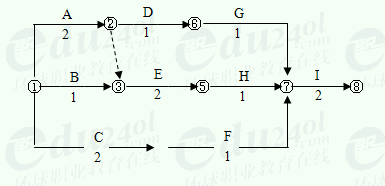

施工过程中发生的设计变更采用以直接费为计算基础的全费用综合单价计价,间接费率10%,利润率5%,计税系统3.41%,施工进度计划如图(时间单位:月)。

施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。
施工至第2个月末,建设单位要求进行设计变更,该变更增加了新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间一个月,N工作的直接费为400元/m3,工程量为3000 m3。
问题
(1)施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。
(2)新增分项工程N的全费用综合单价及工程变更后增加的款额是多少?
(3)该工程合同总价是多少?增加N工作后的工程造价是多少?
(4)若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际完成量与估计工程量无差异,H、I、N、三项工作分月工程进度款为多少?
- 解析:(1)要求建设单位另行支付工程保护措施费和防护措施费不合理,因为该两部分费用已包括在合同价中,属施工单位应支付的费用。<br /> (2)先计算全费用综合单价,然后再计算工程变更后增加的款额。<br /> ①分项直接费=400×3000=1200000元<br /> ②间接费=①×10%=1200000×10%=120000元<br /> ③利润=(①+②)×5%=(1200000+120000)×5%=66000元<br /> ④税金=(①+②+③)×3.41%=(1200000+l20000+66000)×3.41%=47263元<br /> 全费用综合单价=(①+②+③+④)/3000=(l200000+l20000+66000+47263) /3000<br /> =477.75元/ m3<br /> 工程变更后增加的款额=477.75×3000=1433250元=143.33万元<br /> (3)根据表lH420100-5中的数据计算。<br /> 该工程合同总价=90+25+200+240+380+320+100+240 +140=1735万元<br /> 增加N工作后的工程造价=l735+l43.33=1878. 33万元<br /> (4)本工程关键路径为:<br /> ① ② ③ ⑤ ⑦ ⑧<br /> 总工期为6个月。<br /> 增加N工作后,N的紧前工序为E,紧后工序为H,时间为一个月,且在关键线路上,使总工期增加一个月,即7个月。<br /> 按年度时间安排施工进度,整个工程应7个月结束,即7月底结束。<br /> 所以,按工程竣工时间为控制目标,其<br /> I应在7月初开工,工期1个月,7月底结束;I工作第7月工程进度款=140万元;<br /> H应在6月初开工,工期1个月,6月底结束;H工作第6月工程进度款=240万元<br /> N应在5月初开工,工期1个月,5月底结束;N工作第5月工程进度款=143.33万元<br /> ——请注意复习:<br /> 1.为合理表示H、I、N的工程开工和竣工时间<br /> 要将上述图,调整为双代号时标网络计划题<br /> 2.参考复习:《建设项目施工项目管理》第110—111,案例题1z202053—2,题图。
(1)要求建设单位另行支付工程保护措施费和防护措施费不合理,因为该两部分费用已包括在合同价中,属施工单位应支付的费用。<br /> (2)先计算全费用综合单价,然后再计算工程变更后增加的款额。<br /> ①分项直接费=400×3000=1200000元<br /> ②间接费=①×10%=1200000×10%=120000元<br /> ③利润=(①+②)×5%=(1200000+120000)×5%=66000元<br /> ④税金=(①+②+③)×3.41%=(1200000+l20000+66000)×3.41%=47263元<br /> 全费用综合单价=(①+②+③+④)/3000=(l200000+l20000+66000+47263) /3000<br /> =477.75元/ m3<br /> 工程变更后增加的款额=477.75×3000=1433250元=143.33万元<br /> (3)根据表lH420100-5中的数据计算。<br /> 该工程合同总价=90+25+200+240+380+320+100+240 +140=1735万元<br /> 增加N工作后的工程造价=l735+l43.33=1878. 33万元<br /> (4)本工程关键路径为:<br /> ① ② ③ ⑤ ⑦ ⑧<br /> 总工期为6个月。<br /> 增加N工作后,N的紧前工序为E,紧后工序为H,时间为一个月,且在关键线路上,使总工期增加一个月,即7个月。<br /> 按年度时间安排施工进度,整个工程应7个月结束,即7月底结束。<br /> 所以,按工程竣工时间为控制目标,其<br /> I应在7月初开工,工期1个月,7月底结束;I工作第7月工程进度款=140万元;<br /> H应在6月初开工,工期1个月,6月底结束;H工作第6月工程进度款=240万元<br /> N应在5月初开工,工期1个月,5月底结束;N工作第5月工程进度款=143.33万元<br /> ——请注意复习:<br /> 1.为合理表示H、I、N的工程开工和竣工时间<br /> 要将上述图,调整为双代号时标网络计划题<br /> 2.参考复习:《建设项目施工项目管理》第110—111,案例题1z202053—2,题图。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
