您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2019年06.1-6.30

准考证打印 2019年09月10日前

考试时间  2019年09月21日

成绩查询  考试后两个月左右

证书领取  2018年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

平台尾

2019年经济师报名时间与条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!
提示:赠送环球网校19年免费课程,用户名您的手机号 密码123456

2019年经济师 报考指导

报名时间动态及时提醒 视频课程免费领 套餐7折抢购

已查询报考条件的考生也可一键进群获取报考指南在线解答 群号129722917

您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 机电 >> 文章正文
2015年一级注册建造师《机电工程》预习题11_第2页
  • 2、(0分)

    背景资料:
    某建设单位(甲方)与某施工单位(乙方)订立了某工程项目的施工合同。合同规定:采用单价合同,每一分项工程的工程量增减超过10%时,需调整工程单价;
    合同工期为25天,工期每提前1天奖励3000元,每拖后1天罚款5000元;

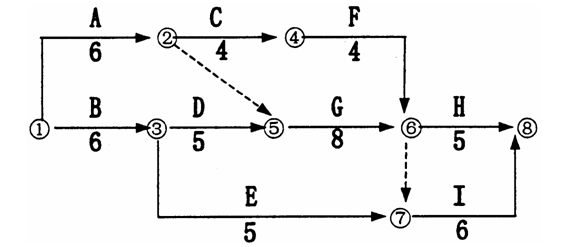

    乙方在开工前及时提交了施工网络进度计划如图所示,并得到甲方代表的批准。

    工程施工中发生如下几项事件:
    事件1:因甲方提供电源故障造成施工现场停电,使工作A和工作B的工效降低,作业时间分别拖延2天和1天;多用人工8个和10个工日;工作A租赁的施工机械每天租赁费为560元,工作B的自有机械每天折旧费280元。
    事件2:为保证施工质量,乙方在施工中将工作C原设计尺寸扩大,增加工程量16m3,该工作全费用单价为87元/m3,作业时间增加2天。
    事件3:因设计变更,工作E的工程量由300m3增至360m3,该工作原全费用单价为65元/m3,经协商调整全费用单价为58元/m3。
    事件4:鉴于该工程工期较紧,经甲方代表同意乙方在工作G和工作I作业过程中采取了加快施工的技术组织措施,使这两项工作作业时间均缩短了2天,该两项加快施工的技术组织措施费分别为2000元、2500元。
    其余各项工作实际作业时间和费用均与原计划相符。
    2.问题
    1.上述哪些事件乙方可以提出工期和费用补偿要求?哪些事件不能提出工期和费用补偿要求?简述其理由。
    2.每项事件的工期补偿是多少天?总工期补偿多少天?
    3.该工程实际工期为多少天?工期奖罚款为多少元?
    4.人工工日单价为25元/工日,管理费、利润不予补偿。计算甲方应给乙方的追加工程款为多少?

    解析:1.
    事件1:可以提出工期和费用补偿要求,因为提供可靠电源是甲方责任。
    事件2:不可以提出工期和费用补偿要求,因为保证工程质量使乙方的责任,其措施费由乙方自行承担。
    事件3:可以提出工期和费用补偿要求,因为设计变更是甲方的责任,且工作E的工程量增加了60m3,工程量增加量超过了10%的约定。
    事件4:不可以提出工期和费用补偿要求,因为加快施工的技术组织措施费应由乙方承担,因加快施工而工期提前应按工期奖励处理。
    2.
    事件1:工期补偿1天,因为工作B在关键线路上其作业时间拖延的1天影响了工期。但工作A不在关键线路上其作业时间拖延的2天,没有超过其总时差,不影响工期。
    事件2:工期补偿为0天。
    事件3:工期补偿为0天,因工作E不是关键工作,增加工程量后作业时间增加:
    原计划:300m3/5天=60m3/天
                增加: 360 m3—300m3=60 m3
                       增加工期:60 m3/60m3/天=1天,不影响工期。
    或:
    (360-300)m3/300 m3/5天=1天,不影响工期。
    事件4:工期补偿0天。
    总计工期补偿:1天+0天+0天+0天=1天。
    3.
    将每项事件引起的各项工作持续时间的延长值,均调整到相应工作的持续时间上,计算得:实际工期为:23天
    工期提前奖励款为:(25+1-23)天×3000元/天=9000元
    4.
    事件1:
    人工费补偿:(8+10)工日×25元/工日=450元
    机械费补偿:
    2台班×560元/台班+1台班 ×280元/台班=1400元
    事件3:
    按原单价结算的工程量:300m3×(1+10%)=330 m3
    按新单价结算的工程量(10%):360m3-330m3=30m3
    结算价:30m3×65元/m3+30×58元/m3=3690元
    合计追加工程款总额为:
    450元+1400元+3690元+9000元=14540元
    1.
    事件1:可以提出工期和费用补偿要求,因为提供可靠电源是甲方责任。
    事件2:不可以提出工期和费用补偿要求,因为保证工程质量使乙方的责任,其措施费由乙方自行承担。
    事件3:可以提出工期和费用补偿要求,因为设计变更是甲方的责任,且工作E的工程量增加了60m3,工程量增加量超过了10%的约定。
    事件4:不可以提出工期和费用补偿要求,因为加快施工的技术组织措施费应由乙方承担,因加快施工而工期提前应按工期奖励处理。
    2.
    事件1:工期补偿1天,因为工作B在关键线路上其作业时间拖延的1天影响了工期。但工作A不在关键线路上其作业时间拖延的2天,没有超过其总时差,不影响工期。
    事件2:工期补偿为0天。
    事件3:工期补偿为0天,因工作E不是关键工作,增加工程量后作业时间增加:
    原计划:300m3/5天=60m3/天
                增加: 360 m3—300m3=60 m3
                       增加工期:60 m3/60m3/天=1天,不影响工期。
    或:
    (360-300)m3/300 m3/5天=1天,不影响工期。
    事件4:工期补偿0天。
    总计工期补偿:1天+0天+0天+0天=1天。
    3.
    将每项事件引起的各项工作持续时间的延长值,均调整到相应工作的持续时间上,计算得:实际工期为:23天
    工期提前奖励款为:(25+1-23)天×3000元/天=9000元
    4.
    事件1:
    人工费补偿:(8+10)工日×25元/工日=450元
    机械费补偿:
    2台班×560元/台班+1台班 ×280元/台班=1400元
    事件3:
    按原单价结算的工程量:300m3×(1+10%)=330 m3
    按新单价结算的工程量(10%):360m3-330m3=30m3
    结算价:30m3×65元/m3+30×58元/m3=3690元
    合计追加工程款总额为:
    450元+1400元+3690元+9000元=14540元
  • [1] [2] [3]

      考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2019年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2018年一级建造师成绩查询时间

      5·2019年一级建造师考试时间9月21、22日

      6·一级建造师考试科目

    学员登陆
    名师在线
    成丽芹老师
    成丽芹老师
      成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
    韩教授
    韩教授
      韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
