您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2019年06.1-6.30

准考证打印 2019年09月10日前

考试时间  2019年09月21日

成绩查询  考试后两个月左右

证书领取  2018年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

平台尾

2019年经济师报名时间与条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!
提示:赠送环球网校19年免费课程,用户名您的手机号 密码123456

2019年经济师 报考指导

报名时间动态及时提醒 视频课程免费领 套餐7折抢购

已查询报考条件的考生也可一键进群获取报考指南在线解答 群号129722917

您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 机电 >> 文章正文
2014年一级注册建造师考试机电工程习题34
2014年一级注册建造师考试机电工程习题34

2014年一级建造师报名时间已经于2014年5月开始。敬请广大考生密切关注一级建造师频道,我们将第一时间公布最新报名信息!

        2014年一级建造师报名时间公告汇总 2014年一级建造师VIP保过班火热报名中 高清课程免费试听!

1、(0分) 需要对特种设备制造过程进行监督检验的特种设备有(  )等。
A.压力容器
B.电梯
C.起重机械
D.锅炉
E.大型游乐设施
  • 正确答案:A,C,D,E

    • 解析:A,C,D,E
  • 2、(0分) 建筑安装工程所有检验批均应由(     )或建设单位项目技术负责人组织验收。
    A. 施工项目部质量员
    B.企业质量管理部门
    C.项目部主管质量副经理
    D.监理工程师
    • 正确答案:D
    • 解析:D
  • 3、(0分)

    背景资料:
    南方电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。

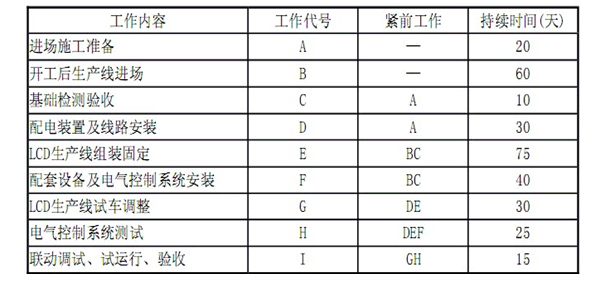

    A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表。LCD生产线安装网络计划工作逻辑关系及持续时间如下表



    A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。
    LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。
    问题
    1.按LCD生产线安装网络计划工作的逻辑关系及工作持续时间表,为A施工单位项目部绘出安装进度双代号网络计划图。
    2.分析影响工期的关键工作是哪几个?总工期需多少天?
    3.基础检验工作增加到30天,是否影响总工期?说明理由。
    4.LCD生产线设备晚到7天,是否影响总工期?说明理由。
    5.如按合同工期完成,A施工单位如何进行工期调整?

    本题分数:0分,您所得分数为:0分

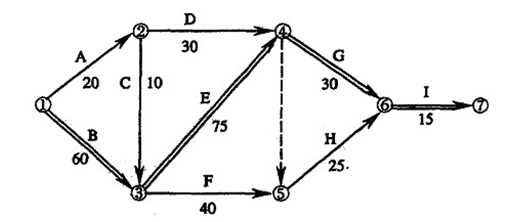

    • 解析:1.LCD生产线安装进度双代号网络计划(如下图)



      2.影响工期的关键工作是:
      B生产线进场;E生产线组装固定;G生产线试车调整;I联动调试;试运行、验收。
      关键线路是:①    ③    ④    ⑥    ⑦
      工期: 60+75+30+15=180天
      总工期为180天。
      3.基础检验工作C增加到30天,不会影响总工期,因为基础检验在非关键线路上,出现的偏差小于总时差30(60-30=30)天。
      4.LCD生产线设备E晚到7天,要影响总工期,因为该工作在关键线路上。
      5.A施工单位采用适当措施压缩关键工作的持续时间,改变施工方案和调整施工程序,在生产线组装固定、试车调整、联动调试、试运行、验收的关键工作上赶工7天,使工期按合同约定完成。
      1.LCD生产线安装进度双代号网络计划(如下图)



      2.影响工期的关键工作是:
      B生产线进场;E生产线组装固定;G生产线试车调整;I联动调试;试运行、验收。
      关键线路是:①    ③    ④    ⑥    ⑦
      工期: 60+75+30+15=180天
      总工期为180天。
      3.基础检验工作C增加到30天,不会影响总工期,因为基础检验在非关键线路上,出现的偏差小于总时差30(60-30=30)天。
      4.LCD生产线设备E晚到7天,要影响总工期,因为该工作在关键线路上。
      5.A施工单位采用适当措施压缩关键工作的持续时间,改变施工方案和调整施工程序,在生产线组装固定、试车调整、联动调试、试运行、验收的关键工作上赶工7天,使工期按合同约定完成。
  • [1] [2]

      考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2019年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2018年一级建造师成绩查询时间

      5·2019年一级建造师考试时间9月21、22日

      6·一级建造师考试科目

    学员登陆
    名师在线
    成丽芹老师
    成丽芹老师
      成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
    韩教授
    韩教授
      韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
