2019年一级建造师《项目管理》第三章章节知识点习题(3)

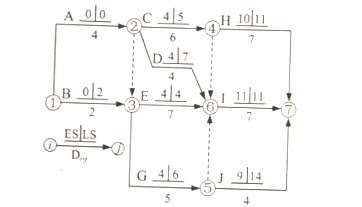

某工程双代号网络计划如下图所示(时间单位:天),图中已标出各项工作的最早开始时间ES和最迟开始时间LS。该计划表明( )。
A.工作1-3的总时差和自由时差相等
B.工作2-6的总时差和自由时差相等
C.工作3-5的总时差和自由时差分别为2和0天
D.工作5-7的总时差和自由时差相等
E.工作2-4和工作3-6均为关键工作
点击查看答案A,B,C,D
双代号网络计划图中,总的工作持续时间最长的线路为关键线路。即将所有线路找出来,持续时间最长的线路为:①-②-③-⑥-⑦,4+7+7=18天,只有1条关键线路,则3-6为关键工作,而2-4不是关键工作,即E错误。双代号网络计划图中,总时差=工作的最迟开始时间-最早开始时间或者总时差=工作的最迟完成时间-工作的最早完成时间,自由时差=紧后工作最早开始时间-本工作的最早完成时间。1-3工作的总时差=2-0=2或者4-2=2,1-3工作的自由时差=4-2=2,因此A正确;2-6工作的总时差=7-4=3或者11-8=3,2-6工作的自由时差=11-8=3,因此B正确;3-5工作的总时差=6-4=2或者11-9=2,3-5工作的自由时差=9-9=0,因此C正确;5-7工作的总时差=14-9=5或者18-13=5,5-7为最后一项工作,故自由时差等于总时差5,因此D正确。
【题文】

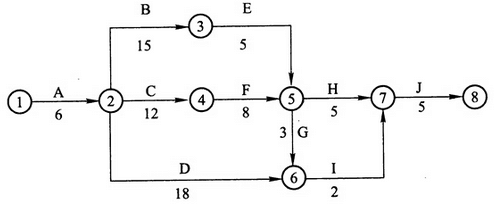

某分部工程双代号网络计划如下图所示,则工作C的自由时差为( )天。
A.1
B.2
C.0
D.3
点击查看答案C
根据自由时差的计算公式:
【题文】
某工作有且仅有两个紧后工作C、D其中C工作最早开始时间为10(计算坐标系,下同)最迟完成时间18,持续时间为5天;D工作最早开始时间为10,最迟完成时间20,持续时间为6天;该工作与C工作间的时间间隔为2天,与D工作的时间间隔为4天。则该工作时间的总时差为( )天。
A.3
B.4
C.5
D.6
点击查看答案C

【题文】

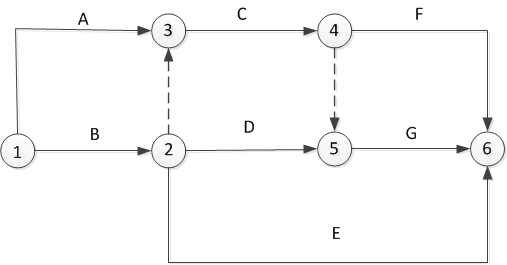

某双代号网络图如下图所示,正确的是( )
A.工作C、D应同时完成
B.工作B的紧后工作中有工作C、D
C.工作C、D完成后即可进行工作G
D.工作D完成后即可进行工作F
点击查看答案C
A选项:工作C、D不一定同时完成;B选项:工作B紧后工作中有工作C、D、E;D选项:工作C 完成后即可进行工作F。
【题文】

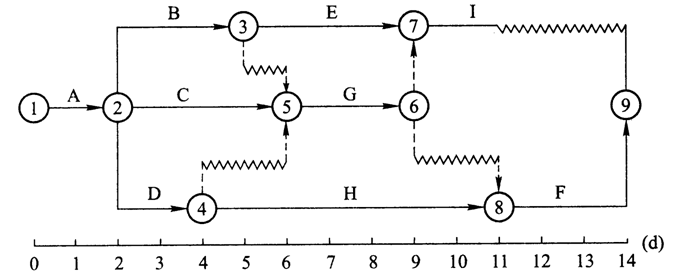

某双代号网络计划如下图所示,其关键线路有()条。
A.2
B.3
C.4
D.5
点击查看答案C
关键线路即持续时间最长的线路,关键线路至少有一条,也可以有多条。图中关键线路一共四条。关键线路1:①→②→③→⑤→⑦→⑧关键线路2:①→②→④→⑤→⑦→⑧关键线路3:①→②→④→⑤→⑥→⑦→⑧关键线路4:①→②→③→⑤→⑥→⑦→⑧所以C正确。
【题文】
某工程网络计划中,工作H的最早开始时间和最迟开始时间分别为第12天和第15天,其持续时间为5天,工作H有3个紧后工作,它们的最早开始时间分别为第21天,第24天和第28天,则H的自由时差为( )天。
A.4
B.7
C.11
D.6
点击查看答案A
工作H的最早结束时间可以由已知条件算出为20-(15-12)=17天,则H的自由时差=min{紧后工作的最早开始时间-本工作的最早完成时间}=min{ 21-17,24-17,28-17}=4天。故选A。
【题文】

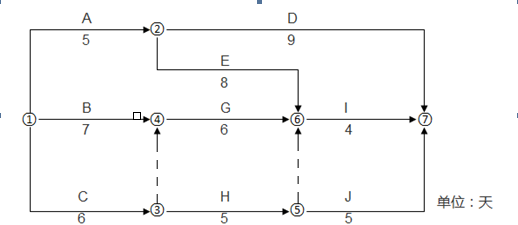

某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有( )。
A.工作B的总时差为3天
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
