您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2019年06.1-6.30

准考证打印 2019年09月10日前

考试时间  2019年09月21日

成绩查询  考试后两个月左右

证书领取  2018年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

平台尾

2019年经济师报名时间与条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!
提示:赠送环球网校19年免费课程,用户名您的手机号 密码123456

2019年经济师 报考指导

报名时间动态及时提醒 视频课程免费领 套餐7折抢购

已查询报考条件的考生也可一键进群获取报考指南在线解答 群号129722917

您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 铁路工程 >> 文章正文
2014年一级建造师考试铁路工程考前测试题二_第5页
 【案例4】

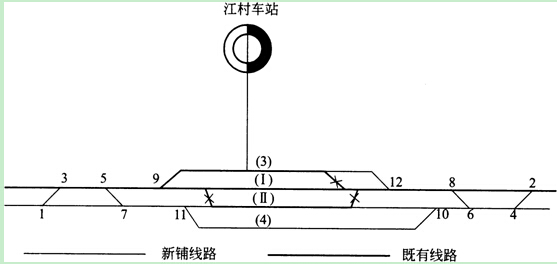

  某单线铁路车站(如下图所示),在复线施工中需要站台抬高10cm ,原先的两股到发

  线有效长度为850m,新增的到发线有效长度为1050m。

  问题:

  1.简述车站施工过渡方案。

  2.简述全部单号道岔铺设方案和作业内容。

  3.简述临时要点封锁施工程序。

  【案例5】

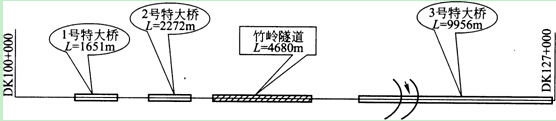

  某客运专线土建工程第三合同段,平面示意图如下:

  除3号特大桥主跨为1-96m提篮拱桥外,其余均为32m预应力钢筋混凝土简支箱梁。箱梁设计为双线整孔箱梁,约重900t 。竹岭隧道中间有开辟隧道斜井的地形条件。该项目总工期为3年,要求开工2年后开始架梁。

  问题:

  1.该项目由三个施工公司参加,请划分施工工区和施工任务。(三个施工公司都具有制架箱梁和隧道施工能力且施工力量均衡)

  2.该项目根据新的要求,需要统一制架梁,由新组建的桥梁公司承担箱梁制架任务。其余工程由一个隧道公司担负施工,请重新划分施工工区和施工任务。

  3.如何决定该合同段总工期的控制性分部工程?

  4.由于征地拆迁延误工期半年,业主要求竣工时间不变,应如何调整总体施工方案?

  5.若本标段共有32m简支预应力双线箱梁420孔。用1套900t架桥机架设箱梁平

  均进度指标2孔/天,箱梁台座上从支模到移梁5天/孔,若箱梁终张后不少于3 0天方可架设,为使制梁进度与架设进度基本均衡,应设置几个制梁台座?存梁台座应设多少个?

[1] [2] [3] [4] [5] [6] [7]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2019年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2018年一级建造师成绩查询时间

  5·2019年一级建造师考试时间9月21、22日

  6·一级建造师考试科目


学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
