您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2019年06.1-6.30

准考证打印 2019年09月10日前

考试时间  2019年09月21日

成绩查询  考试后两个月左右

证书领取  2018年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

平台尾

2019一级建造师报名时间/条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!

2019一级建造师 报考指导

报名时间动态及时提醒 赠送环球视频课程 套餐7折抢购

已查询报考条件的考生也可一键进群获取报考指南在线解答 群号129722917

您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 机电 >> 文章正文
2014年一级注册建造师考试机电工程习题22
2014年一级注册建造师考试机电工程习题22

2014年一级建造师报名时间已经于2014年5月开始。敬请广大考生密切关注一级建造师频道,我们将第一时间公布最新报名信息!

        2014年一级建造师报名时间公告汇总 2014年一级建造师VIP保过班火热报名中 高清课程免费试听!

1、(0分) 大型设备的解体安装要保证(     )。
A.设备的定位位置精度
B.各设备间相互位置精度
C.再现设备制造精度
D.再现设备装配精度
E.各设备间相对运动精度
  • 正确答案:A,B,C,D

    解析:A,B,C,D

  • 2、(0分) 【真题】成套配电柜调试前应检查的项目包括(           )等。
        A.机械、电气闭锁应动作准确、可靠
        B.动、静触头的中心线应一致,接触紧密
        C.柜内控制电缆的位置不应妨碍手车进出,并应牢固
        D.柜内照明齐全
        E.二次回路辅助开关的切换接点应动作准确,接触可靠

    正确答案:A,B,D,E

    解析:A,B,D,E

  • 3、(0分) 对电缆质量检查验收不包括以下内容(     )。
    A.电缆型号、规格、电压等级、长度等是否符合订货要求
    B.单位长度的重量
    C.电缆的外包装是否符合国家标准要求,产品标签应标明型号、规格、标准号、厂名和产地
    D.电缆外皮上的标志是否齐全
    • 正确答案:B
    • 解析:B
  • 4、(0分)

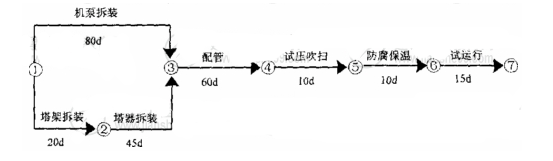

    背景资料:A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图)。

    附加说明:1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d;2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。
    A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。
    经修改重编网络图,A公司最后中标。
    施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10天,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。
    问题:
    1.A公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。
    2.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网       络计划为前提,附加说明如何再进一步缩短工期?
    3.高压管件焊缝常用哪几种无损检测方法检测(以优先顺序排序)?
    4.发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?

    解析:答:<br /> 1.A公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。<br /> &nbsp;&nbsp;工期175天,关键线路为①&rarr;③&rarr;④&rarr;⑤&rarr;⑥&rarr;⑦。<br /> 2.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期?<br />   重编的网络计划如下:<br /> <img src="/UpFiles/2014-6/21/1027328690.gif" /><br /> 缩短工期20天,关键线路为①&rarr;②&rarr;⑤&rarr;⑥&rarr;⑦&rarr;⑧&rarr;⑨。<br />   附加说明:管道试压吹扫与管道、设备防腐保温两工作之间有搭接作业的可能;考虑试运行不可预见因素多,试运行15d时间有压缩余地,这三项工作存在缩短工期的潜力。<br />  3.高压管件焊缝常用哪几种无损检测方法检测(以优先顺序排序)?施工现场对高压管件焊缝的无损检测方法是:<br /> &nbsp;&nbsp;&nbsp;&nbsp;①先外观检验;②磁粉(MT);③渗透(PT);④超声(UT);⑤射线(RT)。<br />  4.发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?<br /> 将不合格的高压管件作不合格品的处理,明显标识,单独存放,及时退货。A公司索赔成立的条件:①高压管件为甲供不合格品不属于承包人责任;②已造成承包人的额外损失;③A公司及时发出了索赔意向书。
    答:<br /> 1.A公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。<br /> &nbsp;&nbsp;工期175天,关键线路为①&rarr;③&rarr;④&rarr;⑤&rarr;⑥&rarr;⑦。<br /> 2.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期?<br />   重编的网络计划如下:<br /> <img src="/UpFiles/2014-6/21/1027328690.gif" /><br /> 缩短工期20天,关键线路为①&rarr;②&rarr;⑤&rarr;⑥&rarr;⑦&rarr;⑧&rarr;⑨。<br />   附加说明:管道试压吹扫与管道、设备防腐保温两工作之间有搭接作业的可能;考虑试运行不可预见因素多,试运行15d时间有压缩余地,这三项工作存在缩短工期的潜力。<br />  3.高压管件焊缝常用哪几种无损检测方法检测(以优先顺序排序)?施工现场对高压管件焊缝的无损检测方法是:<br /> &nbsp;&nbsp;&nbsp;&nbsp;①先外观检验;②磁粉(MT);③渗透(PT);④超声(UT);⑤射线(RT)。<br />  4.发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?<br /> 将不合格的高压管件作不合格品的处理,明显标识,单独存放,及时退货。A公司索赔成立的条件:①高压管件为甲供不合格品不属于承包人责任;②已造成承包人的额外损失;③A公司及时发出了索赔意向书。
  •   考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2019年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2018年一级建造师成绩查询时间

      5·2019年一级建造师考试时间9月21、22日

      6·一级建造师考试科目

    学员登陆
    名师在线
    成丽芹老师
    成丽芹老师
      成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
    韩教授
    韩教授
      韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
