【案例一】
参考答案:
1.最合理的组织形式是:流水作业。
2.施工工艺流程是:施工准备、填料装运、分层填筑、摊铺整平、振动碾压、检测签认、路基成型、路基整修。
3.缺漏的检测项目是:平整度、横坡。
4.(1)装运机械设备配置为装载机(或挖掘机)和自卸车。
(2)摊铺整平机械设备配置为推土机。
(3)压实机械设备配置为自重不小于18t的振动压路机。
5.三方面工作是:
(1)做好施工前的准备工作(机械的运输、安装、验收和交付使用工作)。
(2)合理安排施工任务。
(3)建立机械使用责任制。
【案例二】
参考答案:
1.第(3)条不正确,地下水毛细现象较难通过级配碎石底基层影响面层;第(6)条不正确,切缝深度不够才会导致路面板开裂或断板。其余均正确。
2.第(7)条,由于干燥的基层会吸收水泥混凝土拌和物中的水分,使板底混凝土强度降低,导致开裂。
第(8)条,灌缝处理不好,地面水通过板间接缝进入路面结构层内部,导致开裂和断板。
第(9)条,基层标高超高,会导致面层水泥混凝土板厚度不够,从而整体强度不足,导致断板。
第(10)条,骨料的含水量不一致,导致混凝土配合比控制不严,过大水灰比对混凝土强度不利、过小的水灰比会引起较大的混凝土收缩。所以容易引起开裂或断板。
3.弯拉强度,板厚度,平整度,抗滑构造深度,相邻板高差,纵、横缝顺直度,中线平面偏位,路面宽度。
【案例三】
参考答案:
1.公路工程项目分包合同的类型有专业分包合同和劳务分包合同,该案例中采用的是专业分包合同。
20(1)工程范围和内容;(2)工程变更;(3)支付条件;(4)保留金和缺陷责任期;(5)拖延工程工期的违约损失赔偿金;(6)双方的责任、权利和义务;(7)其他方面。
3.本案例的分包合同根据《公路工程施工分包管理办法》的规定,该分包工程合法有效。因为在投标时已经申请将该非主体工程分包出去,并且分包人的资质符合该分包工程的要求。该分包工程按照专业分包合同审批要求进行:分包工程合同需经监理工程师审批,并报发包人核备。
4.本分包工程的支付管理:分包工程的支付,应由分包人在合同约定的时间,向承包人报送该阶段施工的付款申请单,承包人经过审核后,将其列入施工合同的进度付款申请单内一并提交监理人审批。由监理人向承包人出具经发包人签认的进度付款证书。发包人应在监理人收到进度付款申请单后的28d内,将进度应付款支付给承包人。
【案例四】
参考答案:
1.属于原招标文件和工程量清单中未包括的“新增工程”的变更(或设计变更)。
工程变更确认过程和环节包括:提出工程变更一分析提出的工程变更对项目目标的影响一分析有关的合同条款和会议、通信记录一初步确定处理变更所需的费用、时间范围和质量要求一确认工程变更。
2.不完善,设置预拱度时还应考虑支架在荷载作用下的非弹性沉陷和张拉上拱的影响。支架预压的目的是为了收集支架地基的变形数据,作为设置预拱度的依据。
3.预应力筋宜使用砂轮锯(砂轮切割机)下料,预应力张拉过程中应控耐张拉应力和伸长值两项指标,以张拉应力控制为主(以伸长值作为校核)。
4.不能满足要求,压浆应使孔道另一端饱满和出浆,并使排气孔排出与规定稠度相同的水泥浓浆为止。
50(1)避免出现支架下沉;(2)避免脱模过早,以及模板的不均匀沉降;(3)加强箱梁混凝土浇筑后的养护工作。
【案例五】
参考答案:

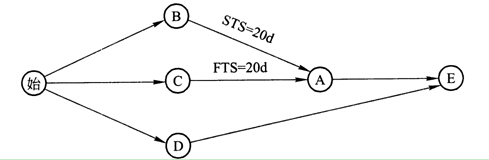

1.单代号网络计划图如下:

2.F代表上部构造预制和安装。
3.石方爆破路堑、桩基。
4.应持有三类管理人员上岗证书的有:项目经理、项目副经理、项目总工、现场专职安全生产管理人员。最少有5人。
5.与建设(业主)单位签订廉政合同。
[1] [2] [3] [4] [5] [6] [7] [8]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
