您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2019年06.1-6.30

准考证打印 2019年09月10日前

考试时间  2019年09月21日

成绩查询  考试后两个月左右

证书领取  2018年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

平台尾

2019年经济师报名时间与条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!
提示:赠送环球网校19年免费课程,用户名您的手机号 密码123456

2019年经济师 报考指导

报名时间动态及时提醒 视频课程免费领 套餐7折抢购

已查询报考条件的考生也可一键进群获取报考指南在线解答 群号129722917

您现在的位置:首页 >> 工程管理与实务 >> 复习指导 >> 水利水电工程 >> 文章正文
2014年一级建造师水利水电辅导:1F420114水利水电工程施工进度计划的编制与进度保证措施
2014年一级建造师水利水电辅导:1F420114水利水电工程施工进度计划的编制与进度保证措施 1F420114水利水电工程施工进度计划的编制与进度保证措施P306

  一、水利水电工程施工进度计划的编制

  (一)施工进度计划安排

  1.施工期的划分

  工程建设全过程可划分为工程筹建期、工程准备期、主体工程施工期和工程完建期四个施工时段。编制施工总进度时,工程施工总工期应为后三项工期之和。工程建设相邻两个阶段的工作可交叉进行。

  (1)工程筹建期:工程正式开工前应完成对外交通、施工供电和通信系统、征地、移民以及招标、评标、签约等工作所需的时间。

  (2)工程准备期:准备工程开工起至关键线路上的主体工程开工或河道截流闭气前的工期,一般包括“四通一平”、导流工程、临时房屋和施工工厂设施建设等。

  (3)主体工程施工期:自关键线路上的主体工程开工或一期截流闭气后开始,至第一台机组发电或工程开始发挥效益为止的工期。

  (4)工程完建期:自水电站第一台发电机组投入运行或工程开始受益起,至工程竣工的工期。

  2.编制施工总进度应遵循的原则

  (1)遵守基本建设程序。

  (2)采用国内平均先进施工水平合理安排工期。

  (3)资源(人力、物资和资金等)均衡分配。

  (4)单项工程施工进度与施工总进度相互协调,各项目施工程序前后兼顾、衔接合理、干扰少、施工均衡。

  (5)在保证工程施工质量、总工期的前提下,充分发挥投资效益。

  3.施工进度安排的有关具体要求(细看)

  (1)导流工程

  ①河道截流宜安排在枯水期或汛后期进行,但不宜安排在封冻期和流水期,截流时间应根据围堰施工所需施工时段和安全度汛要求,结合所选时段各月或旬的平均流量大小,合理分析确定。

  ③导流泄水建筑物完成导流任务后,封堵时段宜选在汛后,使封堵工程能在一个枯水期内完成。如汛前封堵,应有充分论证和确保工程安全度汛措施。

  (2)基础处理工程

  不良地质基础处理宜安排在建筑物覆盖前完成。固结灌浆宜在混凝土浇筑l~2层后进行,但经过论证,也可在混凝土浇筑前进行。帷幕灌浆应在本坝段和相邻坝段基固结灌浆完成后进行。帷幕灌浆应在本坝段和相邻坝段基固结灌浆完成后进行。帷幕灌浆宜在坝基混凝土浇筑面或廊道内进行,不宜占直线工期。

  (3)混凝土工程

  ①混凝土浇筑进度有两个主要指标,一个是浇筑强度,它是反映机械设备容量与混凝土不均匀系数的指标;另一个是坝体平均升高速度,它是反映形象面貌和施工程序的指标。

  常态混凝土的平均升高速度与坝型、浇筑块数量、浇筑高度、浇筑设备能力及温度控制要求等因素有关,宜通过浇筑排块或工程类比确定。

  碾压混凝土平均升高速度应综合分析仓面面积、铺筑层厚度、混凝土生产和运输能力、碾压等因素后确定。

  (二)施工进度计划表达方法P307

  进度计划表达方法包括:横道图、工程进度曲线、施工进度管理控制曲线、形象进度图、网络进度计划等。

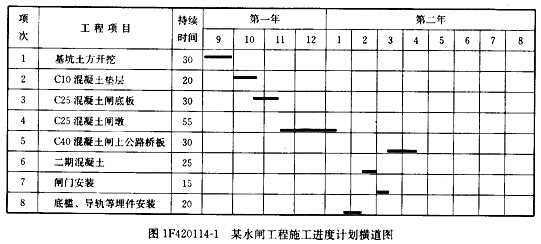

  1.横道图

  包括两个基本部分,即左侧的工作名称及工作的持续时间等基本数据部分和右侧的横道线部分。可明确表示出各项工作的划分、工作的开始时间和完成时间、工作的持续时间、工作之间的相互搭接关系,以及整个工程项目的开工时间、完工时间等。

  横道计划的优点是形象、直观,且易于编制和理解,因而长期以来被广泛应用于建设工程进度控制中。但利用横道图表示工程进度计划,存在下列缺点:

  (1)不能明确反映出各项工作之间错综复杂的相互关系,不便于分析其对其他工作及总工期的影响程度,不利于建设工程进度的动态控制。

  (2)不能明确地反映出影响工期的关键工作和关键线路,也就无法反映出整个工程项目的关键所在,因而不便于进度控制人员抓住主要矛盾。

  (3)不能反映出工作所具有的机动时间,看不到计划的潜力所在,无法进行最合理的组织和指挥。

  (4)不能反映工程费用与工期之间的关系,因而不便于缩短工期和降低成本。

[1] [2]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2019年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2018年一级建造师成绩查询时间

  5·2019年一级建造师考试时间9月21、22日

  6·一级建造师考试科目


学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
