【案例1A420012】
1.背景
某单项工程,如图1A420012-1所示进度计划网络图组织施工。

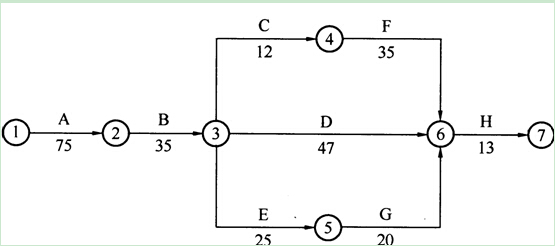

图1A420012-1 进度计划网络图
原计划工期是170d,在第7 5天进行的进度检查时发现:工作A已全部完成,工作B刚刚开工。由于工作B是关键工作,所以它拖后15d将导致总工期延长15d完成。
本工程各工作相关参数见表1A420012。
|
序 号 |
工 作 |
最大可压缩时间(d) |
赶工费用(元/d) |
|
1 |
A |
10 |
200 |
|
2 |
B |
5 |
200 |
|
3 |
C |
3 |
100 |
|
4 |
D |
10 |
300 |
|
5 |
E |
5 |
200 |
|
6 |
F |
10 |
150 |
|
7 |
G |
10 |
120 |
|
8 |
H |
5 |
420 |
2.问题
(1)为使本单项工程仍按原工期完成,必须调整原计划,问应如何调整原计划,才能既经济又保证整修工作在计划的170d内完成,列出详细调整过程。
(2)试计算经调整后,所需投入的赶工费用。
(3)重新绘制调整后的进度计划网络图,并列出关键线路(以工作表示)。
3.分析与答案
(1)目前总工期拖后15d,此时的关键线路:B→D→H 。
1)其中工作B赶工费率最低,故先对工作B持续时间进行压缩:
工作B压缩5d,因此增加费用为:5×200=1000元;
总工期为:185-5=180d;
关键线路:B→D→H。
2)剩余关键工作中,工作D赶工费率最低,故应对工作D持续时间进行压缩。
工作D压缩的同时,1应考虑与之平等的各线路,以各线路工作正常进展均不影响总工期为限。
工作D只能压缩5d,因此增加费用为:5×300=1500元;
总工期为:180-5=175d;
关键线路:B→D→H和B→C→F→H两条。
3)剩余关键工作中,存在三种压缩方式:①同时压缩工作C、工作D;②同时压缩工作F、工作D;③压缩工作H。
同时压缩工作c和工作D的赶工费率最低,故应对工作C和工作D同时进行压缩。
工作c最大可压缩天数为3d,故本次调整只能压缩3d,因此增加费用为:3×100+3×300= 1200元;
总工期为:175-3=172d;
关键线路:B→D→H和B→C→F→H两条。
4)剩下关键工作中,压缩工作H赶工费率最低,故应对工作H进行压缩。
工作H压缩2d,因此增加费用为:2×420=840元;
总工期为:172-2=170d。
5)通过以上工期调整,工作仍能按原计划的170d完成。
(2)所需投入的赶工费为:l000+1500+1200+840=4540元。
(3)调整后的进度计划网络图如图1A420012-2.

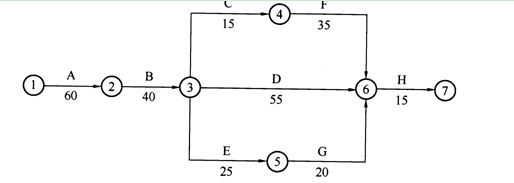

图1A420012-2 调整后的进度计划网络图
其关键线路为:A→B→D→H和A→B→C→F→H 。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
