答案:(本小题4分)
(1)(125+210+40+49+200)天=624天,实际总工期624天(1分)。
(2)工期补偿:事件一和事件四中(5+9)天,可补偿工期14天(2分),补偿后的工期600+14=614 天,延误624-614=10天
(3)被罚款:10×1万元=10万元(1分)
总结:本题分析思路

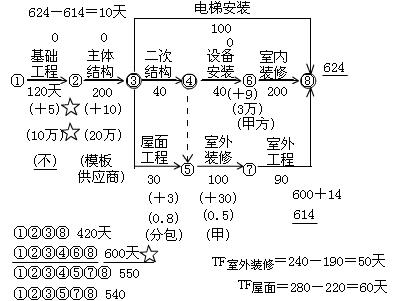

1.合同关系图
2.路线分析
①②③④⑥⑧ 120+200+40+40+200=600天
①②③⑧ 120+200+100=420 天
①②③⑤⑦⑧ 120+200+30+100+90=540天
①②③④⑤⑦⑧ 120+200+40+100+90=550天
关键线路 ①→②→③→④→⑥→⑧
3.关键工作
4.计算工期TC=600天 因为经过了甲方监理工程的批准按照这个计划执行,所以计划工期 TP=600天,合同工期背景材料给出Tr=600天
工期判断:Tr=Tp=Tc,有了这一条件,工程索赔中的顺延合同工期就可按下式计算:
顺延后的合同工期=Tr+延长工期
5.总时差计算
6.实际工期
将各工作的实际持续时间代替计划持续时间,关键线路仍未改变,仍是①→②→③→④→⑥→⑧
实际工期:600+5+10+9=624天
7.索赔分析
8.顺延后合同工期
顺延后合同工期=Tr+5+9=614天
9.工期罚款
实际工期-顺延合同工期=624-614=10天
