A安装公司项目部进场后,依据B安装公司提供的空调工程施工组织设计、空调工程施工方案、变风量空调机组监控设计方案(见图1H420095-1)和空调工程施工进度计划(见表1H420095-1)等资料,编制空调监控设备的施工方案、监控设备施工进度计划和监控设备材料采购计划。因施工场地狭小,为减少仓储保管,A安装公司项目部在制定的监控设备材料采购计划时,考虑集中采购与分批到货的采购计划,要求设备的采购计划涵盖空调工程施工的全过程,使设备材料采购计划与施工进度合理搭接,处理好他们间的接口管理关系。

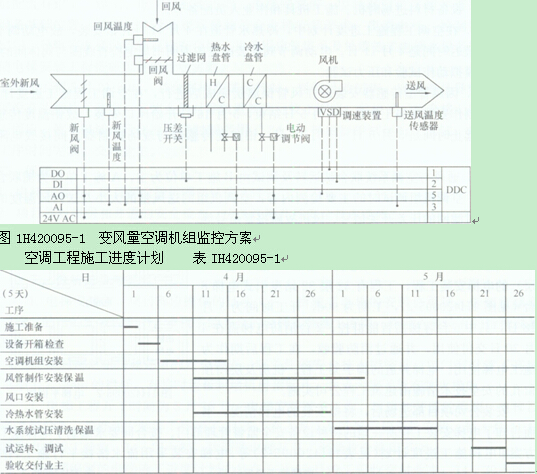

A安装公司在监控工程实施过程中,积极与B安装公司协调,及时调整偏差,使监控工程的施工符合空调工程的施工进度计划,A安装公司和B安装公司共同实施对通风空调系统的联动试运行调试,使空调监控工程按合同要求完工。变风量空调机组监控方案如图1H420095-1所示。

二、问题
1.项目部在编制监控设备采购计划时应注意哪些市场现状?
2.A安装公司项目部制定的空调监控设备进度计划在实施过程中会受到哪些因素的制约?
3.电动调节阀最迟到货时间是哪天?安装前主要检验内容是哪几项?
4.写出铂温度传感器(风管型)的安装起止时间及连接到现场控制器的接线电阻要求?
5.空调机组联合试运转调试由哪个安装公司为主组织实施,变风量空调机组联合试运转调试中主要检测哪些参数?
三、分析与参考答案
1.应注意监控设备供货商的供货能力和生产周期,确定供货的最佳时机。考虑监控设备的运距、运输方法和时间,使设备的到货与施工进度安排有恰当的时间提前量,以减少仓储保管。
2.A公司制定的空调监控设备施工进度计划在实施过程中会受到的因素有:空调工程施工进度计划的变化,空调工程施工现场的实体现状、空调设备、监控设备的安装工艺规律、设备材料进场时机、施工机具和作业人员配备等。
3.在空调工程施工进度计划中,冷热水管道在4月11日开始安装,故电动调节阀到货的最迟时间是4月11日。电动调节阀安装前应按说明书规定检查线圈与阀体间的电阻,进行模拟动作试验和压力试验。
4.因风管型传感器安装应在风管保温层完成后进行,在空调工程施工进度计划中,风管制作安装保温工作是在5月5日结束,5月16日开始风口安装,故铂温度传感器安装的起止时间是5月6日~5月15日,铂温度传感器与现场控制器之间接线电阻应小于1Ω 。
5.通风与空调系统联合试运转及调试由B施工单位为主,A施工单位为辅联合组织实施,空调机组调试时的主要检测内容:空调机组的送风量的大小及送回风温度的设定值;过滤网的压差开关信号、风机故障报警信号等。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
