(5)洞室爆破:为使爆破设计断面内的岩体大量抛掷(抛坍)出路基,减少爆破后的清方工作量,保证路基的稳定性,可根据地形和路基断面形式,采用抛掷爆破、定向爆破、松动爆破方法。抛掷爆破有三种形式:
·平坦地形的抛掷爆破(亦称扬弃爆破)。自然地面坡角α<15°,路基设计断面为拉沟路堑,石质大多是软石时,为使石方大量扬弃到路基两侧,通常采用稳定的加强抛掷爆破。
·斜坡地形路堑的抛掷爆破。自然地面坡角α在15°~50°之间,岩石也较松软时,可采用抛掷爆破。
·斜坡地形半路堑的抛坍爆破。自然地面坡角a>300,地形地质条件均较复杂,临空面大时,宜采用这种爆破方法。在陡坡地段,岩石只要充分破碎,就可以利用岩石本身的自重坍滑出路基,提高爆破效果。
2.石质路堑爆破施工技术要点
(1)恢复路基中线,放出边线,钉牢边桩。
(2)根据地形,地质及挖深选择适宜的开挖爆破方法,制订爆破方案,作出爆破施工组织设计,报有关部门审批。
(3)用推土机整修施工便道,清理表层覆盖土及危石。
(4)在地面上准确放出炮眼(井)位置,竖立标牌,标明孔(井)号,深度,装药量。
(5)用推土机配合爆破,创造临空面,使最小抵抗线方向面向回填方向。
(6)炮眼按其不同深度,采用手风钻或潜孔钻钻孔,炮眼布置在整体爆破时采用“梅花型”或“方格型”,预裂爆破时采用“一字型”,洞室爆破根据设计确定药包的位置和药量。
(7)在居民区及地质不良可能引起坍塌后遗症的路段,原则上不采用大中型洞室爆破。在石方集中的深挖路堑采用洞室爆破时,应认真设计分集药包位置和装药量,精确测算爆破漏斗,防止超爆、少爆或振松边坡,留下后患。

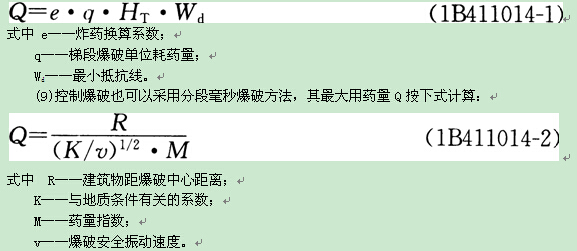

(8)爆破施工要严格控制飞石距离,采取切实可行的措施,确保人员和建筑物的安全,如采用毫秒微差爆破技术,将一响最大药量控制为最深单孔药量,当最深梯段为HT时,单孔装药量Q按下式计算:
式中 R——建筑物距爆破中心距离;
K——与地质条件有关的系数;
M——药量指数;
v——爆破安全振动速度。
(10)确保边坡爆破质量,采用预裂爆破技术,光面爆破技术和微差爆破技术,同时配合选择合理的爆破参数,减少冲击波影响,降低石料大块率,以减少二次破碎,利于装运和填方。
(11)装药前要布好警戒,选择好通行道路,认真检查炮孔、洞室,吹净残渣,排除积水,做好爆破器材的防水保护工作,雨期或有地下水时,可考虑采用乳化防水炸药。
(12)装药分单层、分层装药,预裂装药及洞室内集中装药。炮眼装药后用木杆捣实,填塞粘土,洞室装药时,将预先加好的起爆体放在药包中心位置,周围填以硝酸安全炸药,用砂粘土填塞,填塞时要注意保护起爆线路。
(13)认真设计,严密布设起爆网络,防止发生短路及二响重叠现象。
(14)顺利起爆,并清除边坡危石后,用推土机清出道路,用推土机、铲运机纵向出土填方,运距较远时,用挖掘机械装土,自卸汽车运输。
(15)随时注意控制开挖断面,切勿超爆,适时清理整修边坡和暴露的孤石。
(16)路基开挖至设计标高,经复测检查断面尺寸合格后,及时开挖边沟和排水沟,截水沟,经监理工程师验收合格后,按设计对边沟、边坡进行防护,边沟施工要做到尺寸准确,线型直顺,曲线圆滑,沟底平顺,排水畅通,浆砌护坡要做到平整坚实,灰浆饱满。路槽整理要掌握好,不要留孤石和超爆,做到一次标准成型验收合格。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
