2、两种炮眼名称为掏槽眼和周边眼。应选起爆掏槽眼,因为这是光面爆破,光面爆破的起爆顺序为:掏槽眼→辅助眼→周边眼→底板眼。
3、应采用顺坡排水,其坡度应与线路坡度一致。因为隧道沿纵向方向设人字坡,可做到顺坡排水。
4、明洞施工工序中,“明洞路堑土石方开挖”应放在首位,因为明洞一般用明挖法施工。
(二)背景资料
某高速公路左右线隧道,洞口间距42 m,左长线3316 m,右线长3200 m,隧道最大埋深460 m,净空宽度9.64 m,净空高度6.88 m,净空面积为58.16m2,设计车速100km/h,开工日期为2008年7月,2010年7月竣工。

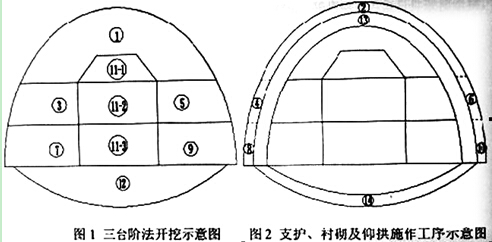

该地段地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,属IV~V 级围岩,稳定性差。由于地下水发育,特别断层地带岩石破碎,裂隙发育,为保证施工安全,施工单位在该遂道施工中采用了超前地质预报,并进行监控量测。根据该隧道的地质条件和开挖断面,施工单位在施工组织设计中拟采用二台阶法施工,左线隧道施工工序划分如图1、图2所示。
针对开挖时右侧围岩相对左侧围岩较弱的特点,施工单位拟按1→2→3→4→5→6→7→8→9→10→11→12→13→14顺序组织施工。
2009年6月6日上午,隧道开挖时,量测人员在处理量测数据中,发现“周边位移——时间曲线”出现反弯点,但未及时告知作业班组潜在的危险,当日下午发生较大塌方,当场死亡5人,重伤12人。经补报并核实,截止2009年7月6日,确认累计死亡人数达10人。
事故发生后,施工单位根据交通运输部对隐患排查治理提出的“两项达标”、“四项严禁”、“五项制度”的总目标,认真总结事故教训,开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急救援预案,尤其注重落实“五项制度”中的“施工现场危险告知制度”。
问题
1.给出③→⑩、12→14正确的施工顺序,说明理由。
2.施工单位采用台阶法施工是否合理?说明理由。
3.本隧道课采用哪几种超前地质预报方法?
4.监控量测数据处理中,发现的“周边位移—时间曲线”出现反弯点说明什么问题?应如何处理?
参考答案:
1.顺序5-6-3-4-9-10-7-8,右侧围岩较左侧更差,先开挖。13-12-14,软弱围岩,尽快施工二衬,稳定拱部。
2.不合理。围岩的完整性较好时,可采用多台阶法开挖,本题围岩软弱,地下水丰富,隧道断面尺寸大,优先采用单侧壁、双侧壁导坑法。
3.超前钻孔法、地质雷达法、TSP法、TGP法、TRT法。
4.当位移一时间曲线出现反弯点时,则表明围岩和支护已呈不稳定状态,此时应密切监视围岩动态,并加强支护,必要时暂停开挖。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
