您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2019年06.1-6.30

准考证打印 2019年09月10日前

考试时间  2019年09月21日

成绩查询  考试后两个月左右

证书领取  2018年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

离一级建造师考试还有

NaNNaNNaN 天

平台尾

2019年经济师报名时间与条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!
提示:赠送环球网校19年免费课程,用户名您的手机号 密码123456

2019年经济师 报考指导

报名时间动态及时提醒 视频课程免费领 套餐7折抢购

已查询报考条件的考生也可一键进群获取报考指南在线解答 群号129722917

您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 铁路工程 >> 文章正文
2014年一建考试铁路备考工程习题5
来源:一级建造师考试网 收藏本页 2014-7-24 http://www.jzsedu.org/

环球网校建造师交流加入QQ群(129722917)获取最新考试动态

2014年一建考试铁路备考工程习题5

2014年一级建造师报名时间2014年5月底已经开始,请考生随时关注本站一级建造师报名时间栏目,我们将会第一时间为考生公布2014年一级建造师报名时间!敬请广大考生密切关注环球网校一级建造师频道,我们将第一时间公布最新报名信息!点击收藏本站

 2014年一级建造师报名时间一级建造师考试时间一级建造师报考条件2014年一级建造师培训课程

1、(0分) 桥梁施工测量的内容和方法,随桥长及其类型、施工方法、地形复杂情况等因素的不同而有所差别,概括起来主要有(    )等。
A. 桥梁控制测量
B.墩台定位及其轴线测设
C.桥梁横断面测量
D.桥梁结构细部放样
E.变形观测和竣工测量
    •  正确答案:a,b,d,e
    • 解析:a,b,d,e
  • 2、(0分)



    当该计划执行7个月末时,发现施工过程D已完成,而施工过程E拖后两个月。
    由于E工作延误是承包人自身原因造成,故应采取工期-成本优化方式压缩后续关键工作持续时间保证目标工期。

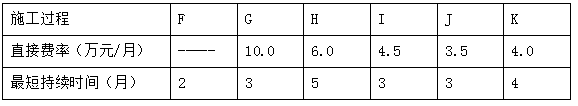

    压缩某些施工过程的持续时间,各施工过程的直接费用率及最短持续时间见下表
    表3  各施工过程的直接费用率及最短持续时间表

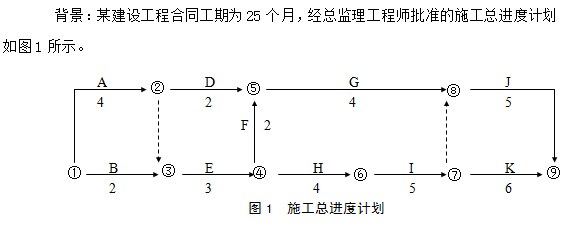

    2、问题
    (1) 请说明施工过程E的实际进度是否影响原计划总工期? 为什么?
    (2)在不改变各施工过程逻辑关系的前提下,采取工期-成本优化,原进度计划的最优调整方案是什么?为什么?此时直接费用将增加多少万元?
    解析:(1)计算时间参数,见图2。关键线路为①-②-③-④-⑥-⑦-⑨ 。由于E为关键工作,原计划总时差为0,所以,拖后两个月,影响工期两个月。
    (2)进度计划调整(工期-成本优化)
    根据题目,按工期费用优化方法调整7个月后的进度计划。

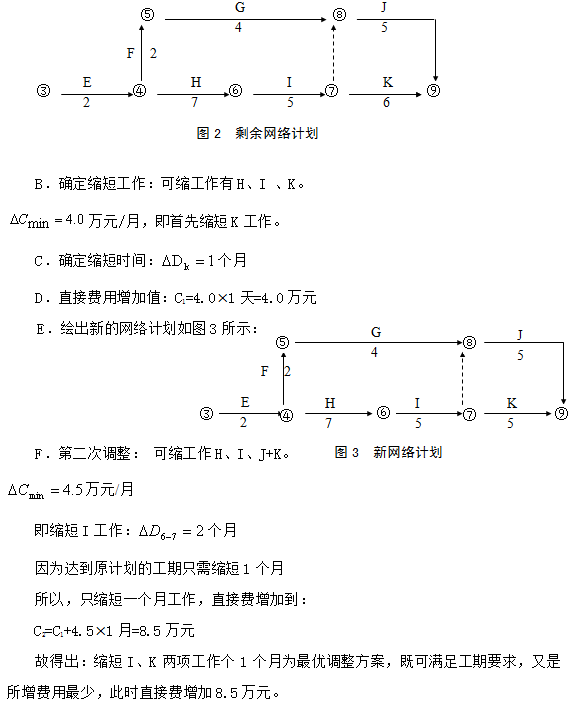

    ① 执行7个月后的剩余网络计划如图2所示:

    (1)计算时间参数,见图2。关键线路为①-②-③-④-⑥-⑦-⑨ 。由于E为关键工作,原计划总时差为0,所以,拖后两个月,影响工期两个月。
    (2)进度计划调整(工期-成本优化)
    根据题目,按工期费用优化方法调整7个月后的进度计划。
    ① 执行7个月后的剩余网络计划如图2所示:
  • 3、(0分) 某铁路工程项目根据工程量分布情况,并考虑到铺轨前路基及桥隧工程施工期限短的特点,分为两个工区(区段),里程划分为DK0+000~DK75+293,DK75+293~DK150+000。其中第一工区划分为3个施工单元:DK14+800处一座特大桥;路基土石方;小桥涵群。第二工区划分为5个施工单元:DK92+000~DK105+000段正、站线路基土方2.7×105m3;其余路基土石方;小桥涵;8座大桥;2座隧道。
    问题:
    1. 结合工程背景,本工程施工任务分解采用的方法是什么?
    2. 针对本工程的不同施工对象,应采用的施工作业组织形式是什么?
    3. 确定不同施工作业顺序的依据是什么?
    4. 进度计划优化调整的方式有哪几种?工期优化的原理是什么?
    5. 当编制初始网络计划后计算工期为38个月,二目标工期为36个月,一般运用什么样的优化方式?当优化后的网络计划计算工期已经在36个月以内以后,一般还要如何优化?
    解析:1.本工程规模比较大,因此,应首先将整个铁路项目分解为两个工区;再根据工程项目所包含的不同类别的工程,继续分解为不同的施工单元。每个单元由几个单位工程组成,或由一个较大的单位工程构成。
    2. 针对本工程的不同施工对象,应采取的施工作业组织形式是:一般几个工区按平行作业组织施工;工区内同一类型的单位工程按流水作业组织施工;单位工程内一个工作面上按顺序作业组织施工。
    3. 确定不同施工作业顺序的依据是:
    (1)统筹考虑各工序之间的工艺关系和组织关系;
    (2)考虑施工方法和施工机械的要求;
    (3)考虑当地气候条件和水文要求;安排施工顺序考虑经济和节约,降低工程成本。
    4.进度计划优化调整有工期优化、费用优化和资源优化三种方式。
    工期优化是以工期合理或缩短工期为目标,使其满足规定的的总体要求,对初始网络计划加以调整。一般是通过压缩关键工作的持续时间或者调整分项工程的搭接关系,从而缩短关键线路。压缩关键线路的时间时,会使某些时差较小的次关键线路上升为关键线路,这时需要再次压缩新的关键线路,如此依次逼近,直到达到规定工期为止。
    5.当初始网络计划计算工期大于目标工期,一般应进行工期优化或费用优化;当优化后的网络计划计算工期已经在目标工期以内以后,一般还要进行工期固定,资源均衡的优化。
    1.本工程规模比较大,因此,应首先将整个铁路项目分解为两个工区;再根据工程项目所包含的不同类别的工程,继续分解为不同的施工单元。每个单元由几个单位工程组成,或由一个较大的单位工程构成。
    2. 针对本工程的不同施工对象,应采取的施工作业组织形式是:一般几个工区按平行作业组织施工;工区内同一类型的单位工程按流水作业组织施工;单位工程内一个工作面上按顺序作业组织施工。
    3. 确定不同施工作业顺序的依据是:
    (1)统筹考虑各工序之间的工艺关系和组织关系;
    (2)考虑施工方法和施工机械的要求;
    (3)考虑当地气候条件和水文要求;安排施工顺序考虑经济和节约,降低工程成本。
    4.进度计划优化调整有工期优化、费用优化和资源优化三种方式。
    工期优化是以工期合理或缩短工期为目标,使其满足规定的的总体要求,对初始网络计划加以调整。一般是通过压缩关键工作的持续时间或者调整分项工程的搭接关系,从而缩短关键线路。压缩关键线路的时间时,会使某些时差较小的次关键线路上升为关键线路,这时需要再次压缩新的关键线路,如此依次逼近,直到达到规定工期为止。
    5.当初始网络计划计算工期大于目标工期,一般应进行工期优化或费用优化;当优化后的网络计划计算工期已经在目标工期以内以后,一般还要进行工期固定,资源均衡的优化。
  • [1] [2]

      考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

      网校-中级会计师群3(群:129722917)

      温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

    国家医学考试网

    扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

    相关推荐:

      1·2019年一级建造师报名时间

      2·一级建造师报考条件

      3·一级建造师考试真题

      4·2018年一级建造师成绩查询时间

      5·2019年一级建造师考试时间9月21、22日

      6·一级建造师考试科目

    环球网校
    一级建造师
    主讲老师基础阶段强化阶段模考试题应试技巧班
    VIP独享
    教材精讲
    (40讲)

    经典习题
    (12讲)

    重点冲刺
    (16讲)
    考点解析
    (10讲)
      建设工程经济 张湧免费试听  免费试听 三套模拟题
      建设工程项目管理 张君免费试听  免费试听 三套模拟题
      工程法规及相关知识王丽雪 免费试听  免费试听 三套模拟题
      建筑工程管理与实务王树京 免费试听  免费试听 三套模拟题
      机电工程管理与实务苏婷免费试听 免费试听 三套模拟题
      公路工程管理与实务高玲玲免费试听 免费试听 三套模拟题
      市政公用工程管理李莹免费试听  免费试听 三套模拟题
      铁路工程管理与实务孙文波免费试听  免费试听 三套模拟题
      水利水电工程管理 盛松涛免费试听  免费试听  三套模拟题
      通信广电工程管理杨鹏免费试听 免费试听 三套模拟题
    课程学费】精讲班原价700元/科,现5折促销350元/科.备考指导班300元/科,现免费赠送
    零基础私教套餐】零基础系列课程+直播密训+内部资料,思维导图(包邮到家)考试不过免费重学1年=5980元/全科(含4科)+送2023年全科教材>>立即购买
    全程班套餐】含三门公共课+一门专业课备考指导班+考点精讲班+智能题库+1V1直播基础班+考前应试技巧+真题解析班+应试技巧班+直播大班课=2600元/全科>>立即购买
    一级建造师云私塾套餐】教材精讲+重点冲刺+真题解析+经典习题+多媒体题库+1V1直播教室+应试技巧+实务突破+现场实操+内部资料+月考卷+直播答疑+个性化教学系统+考试不过免费重学2年+思维导图+名师讲义及同步强化训练+历年真题及模拟卷+案例强化一本通+2023全科官方教材(包邮到家)全科套餐8800元>>立即购买

    学员登陆
    名师在线
    成丽芹老师
    成丽芹老师
      成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
    韩教授
    韩教授
      韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
