1、(0分) 施工过程中的工程索赔主要是( )索赔。A.工期
B.设备
C.费用
D.设计不合理
E.材料不合格
- 正确答案:A,C
- 解析:A,C
2、(0分) 工程量清单体现的是( )单价。
A. 综合
B. 固定
C. 可变
D. 可调
A. 综合
B. 固定
C. 可变
D. 可调
正确答案:A
解析:A
3、(0分) 背景资料

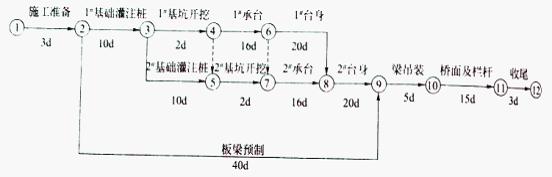

某市政跨河桥上部结构为长13m单跨简支预制板梁,下部结构由灌注桩基础、承台和台身构成。施工单位按合同工期编制了网络计划图,如下图所示,经监理工程师批准后实施。
在施工过程中,发生了以下事件:
事件一:在进行1#基础灌注桩施工时,由于施工单位操作不当,造成钻孔偏斜,为处理此质量事故,造成3万元损失,工期延长了5 d。
事件二:工程中所使用的钢材由业主提供,由于钢材进场时间比合同要求的日期拖延了4 d,1#基础灌注桩钢筋笼未按计划开工制作,施工单位经济损失2万元。
事件三:钢筋进场后,施工单位认为该钢筋是由业主提供的,仅对钢筋的数量验收后,就将其用于钢筋笼的加工;监理工程师发现后,要求停工整改,造成延误工期3 d,经济损失1万元。
问 题:
1.根据网络图计算该工程的总工期,找出关键线路和关键工作。
2.事件一、二、三中,施工单位可以索赔的费用和工期是多少?说明索赔的理由。
3.事件一中,造成钻孔偏斜的原因可能有哪些?
4.事件三中,监理工程师要求停工整改的理由是什么?
某市政跨河桥上部结构为长13m单跨简支预制板梁,下部结构由灌注桩基础、承台和台身构成。施工单位按合同工期编制了网络计划图,如下图所示,经监理工程师批准后实施。
在施工过程中,发生了以下事件:
事件一:在进行1#基础灌注桩施工时,由于施工单位操作不当,造成钻孔偏斜,为处理此质量事故,造成3万元损失,工期延长了5 d。
事件二:工程中所使用的钢材由业主提供,由于钢材进场时间比合同要求的日期拖延了4 d,1#基础灌注桩钢筋笼未按计划开工制作,施工单位经济损失2万元。
事件三:钢筋进场后,施工单位认为该钢筋是由业主提供的,仅对钢筋的数量验收后,就将其用于钢筋笼的加工;监理工程师发现后,要求停工整改,造成延误工期3 d,经济损失1万元。
问 题:
1.根据网络图计算该工程的总工期,找出关键线路和关键工作。
2.事件一、二、三中,施工单位可以索赔的费用和工期是多少?说明索赔的理由。
3.事件一中,造成钻孔偏斜的原因可能有哪些?
4.事件三中,监理工程师要求停工整改的理由是什么?
- 解析:1. 该工程的总工期=(3+10+2+16+20+5+15+3)=94d
关键线路为①→②→③→④→⑥→⑧→⑨→⑩→11→12
关键工作为:施工准备、1#基础灌注桩、1#基坑开挖、1#承台、1#台身、2#台身、梁吊装、桥面及栏杆、收尾。
2.事件一中,施工单位不可以索赔费用和工期。
理由:由于施工单位操作不当造成的损失应由施工单位承担。
事件二中,施工单位可以索赔费用2万元,可以索赔工期4d。
理由:由业主提供的钢材进场时间拖延的责任应由业主承担,且l#基础灌注桩是关键工作,因此既可以索赔费用,也可以索赔工期。
事件三中,施工单位不可以索赔费用和工期。
理由:虽然钢筋是由业主提供的,但是施工单位应进行检验,未经检验而用于工程中,监理工程师有权要求停工整改,造成的损失和工期拖延应由施工单位承担。
3.事件一中,造成钻孔偏斜的原因可能是:(1)钻头受到侧向力;(2)扩孔处钻头摆向一方;(3)钻杆弯曲、接头不正;(4)钻机底座未安置水平或位移。
4.事件三中,监理工程师要求停工整改的理由是:施工单位仅对钢筋的数量验收,而未对其质量进行验收。
1. 该工程的总工期=(3+10+2+16+20+5+15+3)=94d
关键线路为①→②→③→④→⑥→⑧→⑨→⑩→11→12
关键工作为:施工准备、1#基础灌注桩、1#基坑开挖、1#承台、1#台身、2#台身、梁吊装、桥面及栏杆、收尾。
2.事件一中,施工单位不可以索赔费用和工期。
理由:由于施工单位操作不当造成的损失应由施工单位承担。
事件二中,施工单位可以索赔费用2万元,可以索赔工期4d。
理由:由业主提供的钢材进场时间拖延的责任应由业主承担,且l#基础灌注桩是关键工作,因此既可以索赔费用,也可以索赔工期。
事件三中,施工单位不可以索赔费用和工期。
理由:虽然钢筋是由业主提供的,但是施工单位应进行检验,未经检验而用于工程中,监理工程师有权要求停工整改,造成的损失和工期拖延应由施工单位承担。
3.事件一中,造成钻孔偏斜的原因可能是:(1)钻头受到侧向力;(2)扩孔处钻头摆向一方;(3)钻杆弯曲、接头不正;(4)钻机底座未安置水平或位移。
4.事件三中,监理工程师要求停工整改的理由是:施工单位仅对钢筋的数量验收,而未对其质量进行验收。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
