3.质量缺陷备案资料必须按竣工验收的标准制备,作为工程竣工验收备查资料存档。质量缺陷备案表由监理单位组织填写。
案例(一)

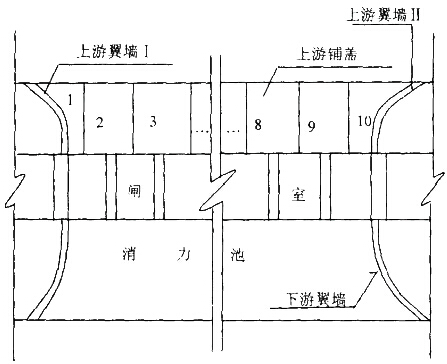

背景资料:某水闸工程建于土基上,共10孔,每孔净宽10m;上游钢筋混凝土铺盖顺水流方向长15m,垂直水流方向共分成10块:铺盖部位的两侧翼墙亦为钢筋混凝土结构,挡土高度为12m,其平面布置示意图如下:

上游翼墙及铺盖施工时,为加快施工进度,施工单位安排两个班组,按照上游翼墙Ⅱ→10→9→8→7→6和上游翼墙I→1→2→3→4→5的顺序同步施工。
在闸墩混凝土施工中,为方便立模和浇筑混凝土,施工单位拟将闸墩分层浇筑至设计高程,再对牛腿与闸墩结合面按施工缝进行处理后浇筑闸墩牛腿混凝土。
在翼墙混凝土施工过程中,出现了胀模事故,施工单位采取了拆模、凿除混凝土、重新立模、浇筑混凝土等返工处理措施。返工处理耗费工期20天,费用15万元。
在闸室分部工程施工完成后,根据《水利水电工程施工质量评定规程(试行)》进行了分部工程质量评定,评定内容包括原材料质量、中间产品质量等。
事故发生后,施工单位及时提交了书面报告,报告包括以下几个方面内容:
(1)工程名称、建设地点、工期、项目法人、主管部门及负责人电话;
(2)事故发生的时间、地点、工程部位以及相应的参建单位名称;
(3)事故发生的经过和直接经济损失;
(4)事故报告单位、负责人以及联系方式。
事故发生后,项目法人组织联合调查组进行了事故调查。
问题:
1.指出施工单位在上游翼墙及铺盖施工方案中的不妥之处,并说明理由。
2.指出施工单位在闸墩与牛腿施工方案中的不妥之处,并说明理由。
3.根据《水利工程质量事故处理暂行规定》,本工程中的质量事故属于哪一类?确定水利工程质量事故等级主要考虑哪些因素?
4.补充完善质量事故报告的内容;指出事故调查的不妥之处,说明正确的做法。
答案:
1.上游翼墙及铺盖的浇筑次序不满足规范要求。合理的施工安排包括:铺盖应分块间隔浇筑;与翼墙毗邻部位的1#和10#铺盖应等翼墙沉降基本稳定后再浇筑。
2.施工单位在闸墩与牛腿结合面设置施工缝的做法不妥,因该部位所受剪力较大,不宜设置施工缝。
3.本工程中的质量事故属于一般质量事故。确定水利工程质量事故等级应主要考虑直接经济损失的大小,检查、处理事故对工期的影响时间长短和对工程正常使用和寿命的影响。
4.事故报告内容补充:
(4)事故发生原因初步分析;
(5)事故发生后采取的措施及事故控制情况;
一般事故由项目法人组织设计、施工、监理等单位进行调查,调查结果报项目主管部门核备。
冲刺考点5施工安全管理
要点:
1、水利部门安全管理要求
2、施工单位的安全生产责任
3、水利工程重大质量安全事故应急预案
4、重大质量与安全事故报告程序
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
