您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2019年06.1-6.30

准考证打印 2019年09月10日前

考试时间  2019年09月21日

成绩查询  考试后两个月左右

证书领取  2018年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

离一级建造师考试还有

NaNNaNNaN 天

平台尾

2019年经济师报名时间与条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!
提示:赠送环球网校19年免费课程,用户名您的手机号 密码123456

2019年经济师 报考指导

报名时间动态及时提醒 视频课程免费领 套餐7折抢购

已查询报考条件的考生也可一键进群获取报考指南在线解答 群号129722917

您现在的位置:首页 >> 工程管理与实务 >> 复习指导 >> 机电 >> 文章正文
2014年1建机电教材知识点:设备检验要求
来源:一级建造师考试网 收藏本页 2014-8-30 http://www.jzsedu.org/

环球网校建造师交流加入QQ群(129722917)获取最新考试动态

2014年1建机电教材知识点:设备检验要求 1H420055 设备检验要求

  设备是项目施工的物质条件,设备的质量是工程质量的基础。加强设备检验是提高工程质量的重要保证。本条主要知识点是:设备验收的主要依据;设备验收的内容;设备进场验收程序。

  一、设备验收的主要依据

  1.设备采购合同。包括:全部与设备相关的参数、型号、数量、性能和其他要求;进度、供货范围、设备应配有的备品备件数量;相关服务的要求如安装、使用、维护服务、施工过程的现场服务。跨国的采买合同还应明确付款货币名称,如两种以上货币时的比例;人民币与外币的汇率比及时间。

  2.设计单位的设备技术规格书、图纸和材料清册。

  3.设备采买单位制定的监造大纲。

  一、设备验收的内容

  设备验收项目主要包括核对验证、外观检查、运转调试检验和技术资料验收四项。

  1.核对验证

  (1)核对设备(含主要部件)的型号规格、生产厂家、数量等。

  (2)设备整机、各类单元设备及部件出厂时所带附件、备件的种类、数量等应符合制造商出厂文件的规定和定购时的特殊要求。关键原材料和元器件质量及文件复核,包括关键原材料、协作件、配套元器件的质量及质保书。设备复验报告中的数据与设计要求的一致性。关键零部件和组件的检验、试验报告和记录以及关键的工艺试验报告与检验、试验记录和复核。

  (3)验证产品与制造商按规定程序审批的产品图样、技术文件及相关标准的规定和要求的符合性。设备与重要设计图纸、文件与技术协议书要求的差异复核,主要制造工艺与设计技术要求的差异复核。

  (4)购置协议的相关要求是否兑现。

  (5)变更的技术方案是否落实。

  (6)查阅设备出厂试验的质量检验的书面文件,应符合设备采购合同的要求。

  (7)验证监造资料。

  (8)查阅制造商证明和说明出厂设备符合规定和要求所必须的文件和记录。

  2.外观检查

  检验应包括但不限于下列内容:安装完整性、管缆布置、工作平台、加工表面、非加工表面、焊接结构件、涂漆、外观、贮存、接口、非金属材料、连接件、备件、附件专用工具、包装、运输、各种标志应符合供货商技术文件的规定和采购方的要求,产品标志还应符合相关特定产品标准的规定。

  3.运转调试检验

  设备的调试和运转应按制造商的书面规范逐项进行。所有待试的动力设备,传动、运转设备应按规定加注燃油、润滑油(脂)、液压油、冷却液等,相关配套辅助设备均应处于正常状态。记录有关数据形成运转调试检验报告。

  4.技术资料的验收

  设备出厂验收文件一般称为设备随机文件,应为文本文件和电子文档。应符合国家、行业的有关法律、法规和相关标准的规定。

  三、设备施工现场验收程序

  1.设备施工现场验收应由业主、监理、生产厂商、施工方有关代表参加。

  2.对进场设备包装物的外观检查,要求按进货检验程序规定实施。

  3.设备安装前的存放、开箱检查要求按设备存放、开箱检查规定实施;设备验收的具体内容,结合现场的实际,按规定的验收步骤实施。

  4.验收进口设备首先应办理报关和通关手续,经商检合格后,再按进口设备的规定,进行设备进场验收工作。

  【案例1H420050-1】

  一、背景

  某石油化工工程公司对某石化总厂化纤工程中的PX(对二甲苯)装置实施设计、采沟、施工总承包。该工程施工进度要求PX装置必须于2006年3月24日抵达施工现场。页目采购部编制了装置采购详细进度计划,见表1H4200550采购部于2005年4月15日接到设计部门编制的请购单,经过询价文件准备、询价发出、收到报价、完成报价评审表后与厂商于2005年5月26日签订采购订单。检验需要用104d时间,制造和催交需要用289d时间。

  采购详细进度计划表    表1H420055

    标识号
    任务名称
    工期(d)
    开始时间
    完成时间
    1
    PX装置
    342
    2005-4-15
    2006-3-22
    2
    收到请购单
    0
    2005-4-15
    2005-4-15
    3
    发出询价
   0
    2005-4-16
    2005-4-16
    4
    评价、谈判
    20
    2005-5-6
    2005-5-25
    5
    签约
    0
    2005-5-26
    2005-5-26
    6
    ACF图
   0
    2005-7-10
    2005-7-10
    7
    CF图
    0
    2005-8-9
    2005-8-9
    8
    检验
    104
    2005-11-25
    2006-3-8
    9
    制造、催交
    289
    2005-5-28
    2006-3-12
    10
    设备出厂
    0
    2006-3-12
    2006-3-12
    11
    抵达现场
    0
    2006-3-15
    2006-3-22

  二、问题

  1.从给定的采购详细进度计划表判断,PX装置能否保证项目施工进度正常进行?

  2.如果订单周期指从采购部门接到设计部门编制的请购单起,经询价文件准备、询价发出、收到报价、完成报价评审、签订采购订单为止的时间段,订单周期为多少天?

  3.装置的制造时间(也称为制造周期)为289d,应该从哪项任务开始,哪项任务结束?

  4.根据给定的采购详细进度计划表,绘制出对应的横道图。

  5.设备监造的内容有哪些?

  三、分析与参考答案

  1.按照给定的采购详细进度计划表推算,PX装置抵达现场的时间应该是2006年3月22日,工程施工进度要求PX装置必须于2006年3月24日抵达施工现场,而PX装置可在2006年3月22日抵达施工现场,故可以保证项目施工进度正常进行。

  2.由于订单周期是指从采购部门接到设计部门编制的请购单算起,经询价文件准备、询价发出、收到报价、完成报价评审、签订采购订单为止的时间段,故订单周期应从2005年4月15日至2005年5月26日止的时间段,订单周期为42d。

  3.装置的制造时间为289d,开始的时间为2005年5月28日,结束的时间是2006年3月12日,开始的时间和结束的时间在采购详细进度计划表上对应的任务是签约和设备出厂。

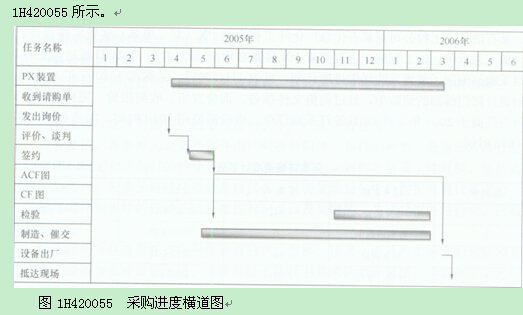

  4.横道图如图1H420055所示。

  5.设备监造的内容有:

  (1)审查制造单位质量保证体系;施工技术文件和质量验收文件;质量检查验收报告。

  (2)审查制造单位施工组织设计和进度计划。

  (3)审查原材料、外购件质量证明书和复验报告。

  (4)审查设备制造过程中的特种作业文件,审查特种作业人员资质证。

  (5)现场见证(外观质量、规格尺寸、制造加工工艺等);停工待检点见证。

  【案例1H420050-2】

  一、背景

  某招标的工程建设项目位于北方某个城市,采用公开招标方式组织其中4台6t蒸汽锅炉的采购。招标人对招标过程时间计划如下:

  (1)2008年8月9日(星期六)~2008年8月14日发售招标文件;

  (2)2008年8月16日上午9:00组织投标预备会议;

  (3)2008年8月16日下午4:00为投标人要求澄清招标文件的截止时间;

  (4)2008年8月17日上午9:00组织现场考察;

  (5)2008年8月20日发出招标文件的澄清与修改,修改了几个关键技术参数;

  (6)2008年8月29日下午4:00为投标人递交投标保证金截止时间;

  (7)2008年8月30日上午9:00投标截止;

  (8)2008年8月30日上午9:00~11:00,招标人与行政监管机构审查投标人的营业执照、生产许可证、合同业绩等原件;

  (9)2008年8月30日上午11:00开标;

  (10)2008年8月30日下午1:3042008年8月31日下午5:30,评标委员会评标;

  (11)2008年9月1日~2008年9月3日,评标结果公示;

  (12)2008年9月4日定标、发出中标通知书;

  (13)2008年9月5日~2008年9月6日,签订供货合同。

  该批蒸汽锅炉已经业主选定,需要一个半月交货,其安装与系统调试需要三个月时间。制造厂商向业主提出承包安装与调试被拒绝,理由是没有安装许可证,由北方安装公司供货安装与调试。

  二、问题

  1.招标人与中标人在2008年9月6日签订锅炉供货合同是否可以保证2008年冬天供暖?

  2.如需要保证2008年冬季供暖,该批锅炉采供最迟应在什么时间开始?

  3.锅炉厂商业主选定后,北方安装公司在采购时,重点应考虑哪些问题?

  4.指出采购工作中在质量安全方面的保证有哪些?

  5.业主拒绝锅炉制造厂商安装调试是否正确?说明理由。

  三、分析与参考答案

  1.招标人与中标人在2008年9月6日签订锅炉供货合同不能保证2008年冬天供暖。依据锅炉供货及安装时间,这4台锅炉最快也只能在2009年1月中旬具备供暖条件,而北方城市每年11月15日进入冬季供暖期,所以招标人安排的计划不能满足2008年供暖需求。

  2.如果必须满足2008年冬季供暖,则应将招标启动时间至少提前两个月时间,即在2008年5月底或6月初开始采购。

  3.制造厂有无资质证书,生产能力,能否保证质量和交货期,价格合适,执行合同的信誉等是重点考虑问题。

  4.采购工作中在质量安全方面的保证是:人身安全和项目运行安全保证,质量标准的选择和执行,合格供货厂商的预审条件,检验方式。

  5.不正确。理由是:按照锅炉安装改造单位监督管理规则《TSGG3001—2004》的规定,已获得锅炉制造许可的锅炉制造企业,可以安装本企业制造的整(组)装出厂的锅炉,无需另取许可证。

[1] [2]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2019年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2018年一级建造师成绩查询时间

  5·2019年一级建造师考试时间9月21、22日

  6·一级建造师考试科目

环球网校
一级建造师
主讲老师基础阶段强化阶段模考试题应试技巧班
VIP独享
教材精讲
(40讲)

经典习题
(12讲)

重点冲刺
(16讲)
考点解析
(10讲)
  建设工程经济 张湧免费试听  免费试听 三套模拟题
  建设工程项目管理 张君免费试听  免费试听 三套模拟题
  工程法规及相关知识王丽雪 免费试听  免费试听 三套模拟题
  建筑工程管理与实务王树京 免费试听  免费试听 三套模拟题
  机电工程管理与实务苏婷免费试听 免费试听 三套模拟题
  公路工程管理与实务高玲玲免费试听 免费试听 三套模拟题
  市政公用工程管理李莹免费试听  免费试听 三套模拟题
  铁路工程管理与实务孙文波免费试听  免费试听 三套模拟题
  水利水电工程管理 盛松涛免费试听  免费试听  三套模拟题
  通信广电工程管理杨鹏免费试听 免费试听 三套模拟题
课程学费】精讲班原价700元/科,现5折促销350元/科.备考指导班300元/科,现免费赠送
零基础私教套餐】零基础系列课程+直播密训+内部资料,思维导图(包邮到家)考试不过免费重学1年=5980元/全科(含4科)+送2023年全科教材>>立即购买
全程班套餐】含三门公共课+一门专业课备考指导班+考点精讲班+智能题库+1V1直播基础班+考前应试技巧+真题解析班+应试技巧班+直播大班课=2600元/全科>>立即购买
一级建造师云私塾套餐】教材精讲+重点冲刺+真题解析+经典习题+多媒体题库+1V1直播教室+应试技巧+实务突破+现场实操+内部资料+月考卷+直播答疑+个性化教学系统+考试不过免费重学2年+思维导图+名师讲义及同步强化训练+历年真题及模拟卷+案例强化一本通+2023全科官方教材(包邮到家)全科套餐8800元>>立即购买

学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
