E.施工方法及工艺要求
【答案】BCD
【解析】施工安排中应包括下列内容:
(1)工程施工目标。
(2)工程施工顺序及施工流水段。
(3)工程施工的重点和难点分析,并简述主要的管理和技术措施。
(4)项目管理机构及其职责。
【考点来源】1.3.2施工组织设计
96.根据《标准施工招标文件》,承包人应编制并报送监理人审批的工程实施措施计划有( )。
A.施工组织设计
B.施工成本控制措施文件
C.工程质量保证措施文件
D.施工安全管理措施计划
E.环境保护措施计划
【答案】ACDE
【解析】编制工程实施措施计划。主要包括:①施工组织设计和施工进度计划。②工程质量保证措施文件。③施工安全管理措施计划。④环境保护措施计划。
【考点来源】3.2.1施工合同管理
97.根据国家标准《建设工程管理规范》,施工单位需报项目监理机构检查复核的施工控制现场成果有( )。
A.用地红线控制桩测量成果
B.施工平面控制测量成果
C.进场道路控制测量成果
D.高程控制网测量成果
E.临时水准点测量成果
【答案】BDE
【解析】施工单位应将施工控制测量成果及保护措施报送的项目监理机构检查、复核。项目监理机构将会检查、复核以下内容:①施工单位测量人员的资格证书及测量设备检定证书;②施工平面控制网、高程控制网和临时水准点的测量成果及控制桩的保护措施。
【考点来源】1.1.4工程监理
98.关于竣工试验的说法,正确的有( )。
A.承包人应在竣工试验中进行适当的检查和功能性试验
B.承包人应提前14天将申请竣工试验通知送达监理人
C.监理人应在接到竣工试验通知后21天内确定竣工试验时间
D.除专用合同条款另有约定外,竣工试验应按三阶段进行
E.承包人应在竣工试验前提交竣工记录、正式操作和维修手册
【答案】AD
【解析】B错误,承包人应提前21天将申请竣工试验的通知送达监理人,并按照专用合同条款约定的份数,向监理人提交竣工记录、暂行操作和维修手册。C错误,监理人应在14天内,确定竣工试验的具体时间。E错误,待竣工试验完成后,承包人再完善、补充相关内容,完成正式的操作和维修手册。
【考点来源】3.2.2工程总承包合同管理
99.工程承包风险管理中,在风险评估环节需进行的工作有( )。
A.风险等级判定
B.工程本身条件分析
C.风险因素发生概率分析
D.风险损失量分析
E.风险发生部位判定
【答案】ACD
【解析】风险评估主要包括:①风险因素发生的概率;②风险损失量;③风险等级。
【考点来源】3.3.1工程承包风险管理

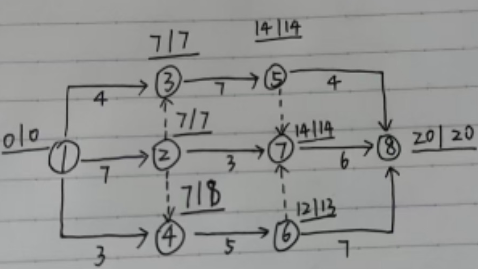

100.某工程双代号网络计划如下图所示(节点上方数字分别为节点最早时间和最迟时间),图中表明的正确信息( )。

A.工作2-7的总时差等于自由时差
B.工作5-8的自由时差为2
C.工作1-3为关键工作
D.工作2-4的总时差为4
E.工作3-8的总时差为零
【答案】AB
【解析】本题关键线路为:①→②→③→⑤→⑦→⑧。C错误,工作1-3为非关键工作。
【考点来源】4.3.2时间参数计算方法
[1] [2]
一二建考试报名三色笔记历年真题资料免费领取可加入环球网校抖音号粉丝群领取(扫描抖音二维码环球网校抖音号加入可免费领取我们会及时在群里通知):

扫一扫上面的二维码,添加环球网校抖音号,资料免费领取
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“hqwxxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
![]() 张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
![]() 陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
