考点1、建筑给水排水与供暖的分部分项工程及施工程序
1.施工程序
(1)室内给水系统施工程序:预留、预埋→管道测绘放线→管道元件检验→管道支吊架制作安装→管道加工预制→给水设备安装→管道及配件安装→系统水压试验→防腐绝热→系统通水试验→系统冲洗、消毒。

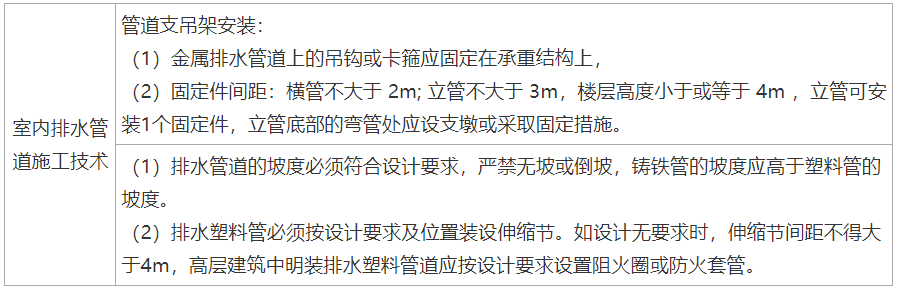

(2)室内排水系统施工程序:预留、预埋→管道测绘放线→管道元件检验→管道支吊架制作安装→管道加工预制→排水泵等设备安装→管道及配件安装→系统灌水试验→防腐→系统通球试验。
考点2、建筑排水管道施工技术
1.排水系统管道

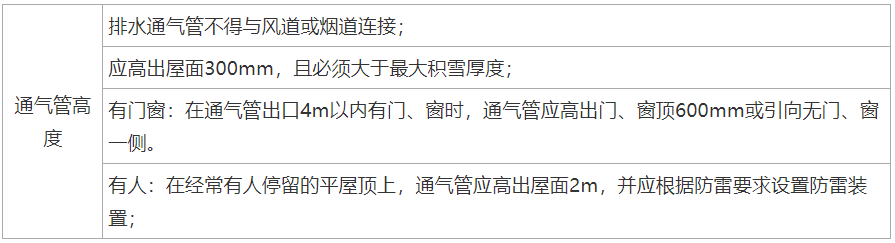

2.通气管施工
考点3、建筑给水管道施工技术
1.室内给水管道施工技术要求
(1)阀门
①阀门安装前,应做强度和严密性试验,试验应在每批(同牌号、同型号、同规格)数量中抽查10%,且不少于一个。对于安装在主干管上起切断作用的闭路阀门,应逐个做强度和严密性试验。
②阀门的强度试验压力为公称压力的1.5倍,严密性试验压力为公称压力的1.1倍;试验压力在试验持续时间内应保持不变,且壳体填料及阀瓣密封面无渗漏。

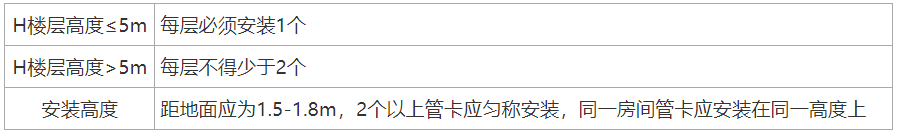

(2)金属管道立管管卡
(3)管道及配件安装
①管道安装一般应本着先主管后支管、先上部后下部、先里后外的原则进行安装,对于不同材质的管道应先安装钢质管道,后安装塑料管道,当管道穿过地下室侧墙时应在室内管道安装结束后再进行安装,安装过程应注意成品保护。
②冷热水管道上下平行安装时热水管道应在冷水管道上方,垂直安装时热水管道应在冷水管道左侧。
③给水引入管与排水排出管的水平净距不得小于1m,室内给水与排水管道平行敷设时,两管间的最小水平净距不得小于0.5m;交叉铺设时,垂直净距不得小于0.15m。

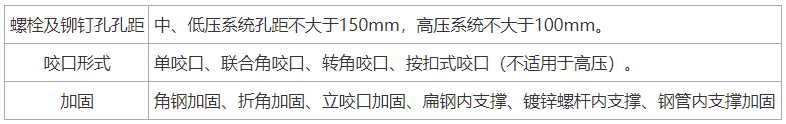

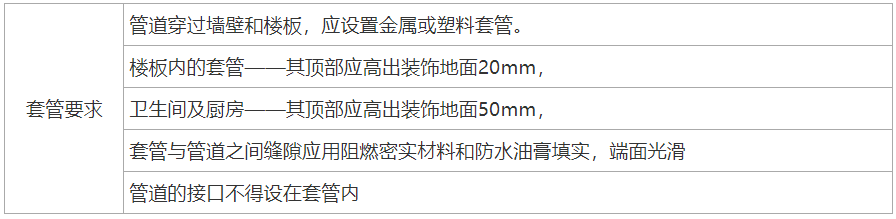

④管道套管要求
考点4、建筑给水排水与供暖系统调试和检测
1.建筑给水系统试验要求
室内给水管道的水压试验必须符合设计要求,水压试验应包括水压强度试验和严密性试验。
当设计未注明时,各种材质的给水管道系统强度试验压力均为工作压力的1.5倍,且不得小于0.6MPa。

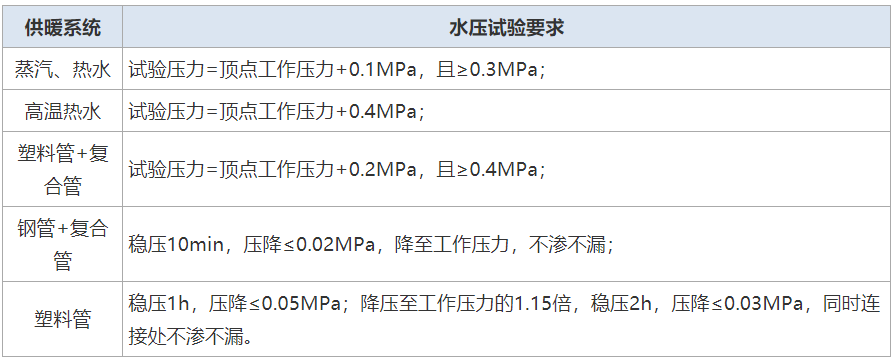

2.室内供暖系统水压试验
3.室内水系统试验
考点5、建筑电气的分部分项工程及施工程序

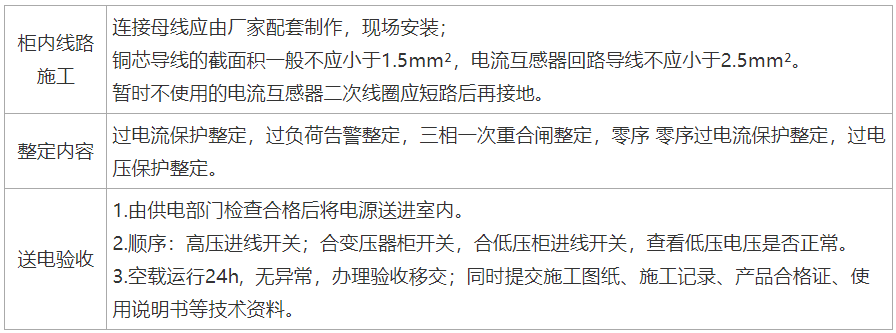

1.配电柜(开关柜)的安装程序
开箱检查→二次搬运→基础框架制作安装→柜体固定→母线连接→二次线路敷设连接→试验调整→送电运行验收。
考点6、变配电施工技术
考点7、供电干线和配电线路施工技术

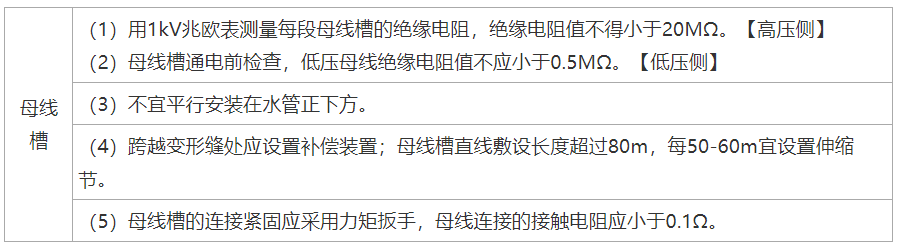

1.母线槽施工技术要求
考点8、电气照明施工技术

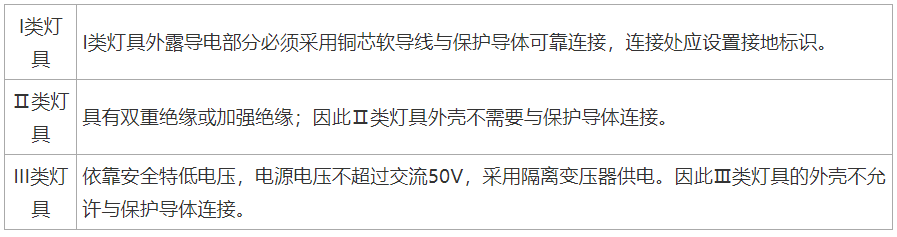

1.灯具的接地要求

2.开关、插座安装
考点9、建筑防雷与接地施工技术
1.接地装置敷设要求
2.引下线的施工要求
明敷的引下线采用热镀锌圆钢时,圆钢与圆钢的连接可采用焊接或卡夹(接)器,采用热镀锌扁钢时,可采用焊接或螺栓连接。在离地1.5m处做断接卡。

考点10、通风与空调风系统施工技术
1.风管制作
(1)一般制作要求
(2)镀锌钢板风管制作

2.风管安装
考点11、通风与空调水系统施工技术

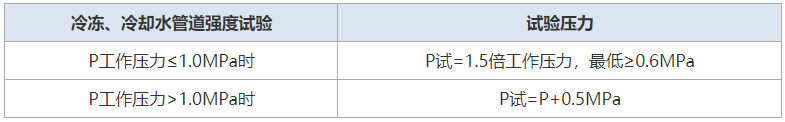

1.水系统管道强度严密性试验及管道冲洗
严密性试验压力应为设计工作压力。
一二建考试报名三色笔记历年真题资料免费领取可加入环球网校抖音号粉丝群领取(扫描抖音二维码环球网校抖音号加入可免费领取我们会及时在群里通知):

扫一扫上面的二维码,添加环球网校抖音号,资料免费领取
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“hqwxxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
![]() 张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
![]() 陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
