背景资料
某山区二级公路有-座分离式隧道,左线起止桩号为ZK3+640~ZK4+560,右线起止桩号为YK3+615~YK4+670,进出口段为浅埋段,Ⅳ级围岩,洞身穿越地层岩性主要为砂岩、泥岩砂岩互层,Ⅱ、Ⅲ级围岩。
该隧道采用新奥法施工,施工单位要求开挖时尽量减少对围岩的扰动,开挖后及时施作初期喷锚支护,严格按规范要求进行量测,并适时对围岩施作封闭支护。下图为施工监控量测得出的位移-时问曲线示意图。当位移-时间曲线趋于平缓时,应进行数据处理或回归分析,以推算最终位移和掌握位移变化规律。
施工单位项目部实行安全责任目标管理,决定由专职安全员对隧道的安全生产全面负责。爆破施工前招聘了8名员工,并立即由专职安全员进行培训,经项目部考核合格后安排从事爆破作业。施工过程中,要求电钻工戴棉纱手套,穿绝缘胶鞋;隧道开挖及衬砌作业地段的照明电压为110~220V。

问题
1.按长度划分,左右线隧道分别属于哪种隧道?
2.背景中提到了Ⅱ、Ⅲ、Ⅳ级围岩,简要说明对围岩分级的目的。
3.施工单位对隧道的施工要求体现了新奥法的哪些基本原则?

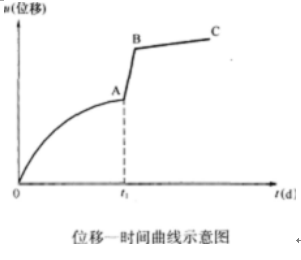

4.指出在图形中,应在0A、AB、BC哪-段进行数据处理或回归分析,其目的是什么?
5.指出施工单位在施工安全管理方面的错误做法并改正。
参考解析:
1.【参考答案】按长度划分,左线为中隧道,右线为长隧道。
【考点解析】隧道通常是指用作地下通道的工程建筑物。按地层分为岩石隧道(软岩、硬岩)、土质隧道;按所处位置分为山岭隧道、城市隧道、水底隧道;按施工方法分为矿山法、明挖法、盾构法等;按埋置深度分为浅埋隧道和深埋隧道;按断面形式分为圆形、马蹄形、矩形隧道等;按国际隧道协会(ITA)定义的断面数值划分标准,分为特大断面(100m2以上)、大断面(50~100m2)、中等断面(10~50m2)、小断面(3~10m2)、极小断面(2~3m2);按车道数分为单车道、双车道、多车道;按照长度分为特长隧道:1>3000m,长隧道:3000≥1>1000m,中隧道:1000≥1>500m,短隧道:1≤500m;按隧道间的距离分为连拱、小净距和分离式隧道。
2.【参考答案】围岩分级是施工方法的选择、衬砌结构类型及尺寸的确定、隧道施工劳动定额、材料消耗标准的制定的主要依据。
【考点解析】围岩的级别是根据围岩或土体主要定性特征,以及围岩基本质量指标BQ来确定的,如遇特殊情况,还需要对BQ进行修订。因此,本题无非就是从两个方面来回答,-是设计方面,会影响和决定衬砌结构类型及尺寸的确定;二是施工方面,对施工方法的选择,以及人员安排、材料计划、设备使用等均会产生影响。
3.【参考答案】体现的基本原则:少扰动,早喷锚,勤量测,紧封闭。
【考点解析】新奥法是现代隧道施工的重要方法之-,它是新奥地利隧道施工方法的简称,是从岩石力学的观点出发而提出的-种合理的施工方法,是采用喷锚技术、监控量测等并与岩石力学理论构成的-个体系而形成的-种新的工程施工方法。新奥法的基本原则为:“少扰动、早喷锚、勤量测、紧封闭”。该题背景中提到“该隧道采用新奥法施工,施工单位要求开挖时尽量减少对围岩的扰动,开挖后及时施作初期喷锚支护,严格按规范要求进行量测,并适时对围岩施作封闭支护”,这正好体现了新奥法施工的基本原则:少扰动,早喷锚,勤量测,紧封闭。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
