5.【参考答案】AC16沥青混凝土面层数量=(0.75+2×3.75+3)×2×60.5=1361.25m2
AC16沥青混凝土面层造价=1361.25×78.6=106994.25元
【考点解析】本题考查考生对工程量清单计价的掌握程度。
仔细读图可见,AC16沥青混凝土面层分为左、右两幅,单幅宽度为0.75+2x 3.75+3m(每个车行道宽3.75m,双向四车道)。
6.【参考答案】编制材料计划的原则和要求:
(1)依据施工生产的实际情况编制,做到经济合理、切实可行;
(2)坚持勤俭节约和先利用库存后订货、采购的原则;
(3)各部门对计划严格审核。
【考点解析】本题考查考生对编制材料计划的原则和要求的掌握程度。
材料计划在广义上,是指在材料流通过程中所编制的各种宏观和微观计划的总称。具体地说,材料计划是指从查明材料的需要和资源开始,经过对材料的供需综合平衡所编制的各种计划。材料计划管理是企业组织施工生产的必要保证条件,是企业全面计划管理的重要组成部分,也是企业保证应降低成本、减少浪费、加速资金周转的主要因素。其中,材料需用量计划是编制材料供应计划的基础。材料需用量计划的准确与否,决定了材料供应计划保证供应的程度。编制材料计划的原则和要求:
(1)依据施工生产的实际情况编制,做到经济合理、切实可行;
(2)坚持勤俭节约和先利用库存后订货、采购的原则;
(3)各部门对计划严格审核。
35
背景资料

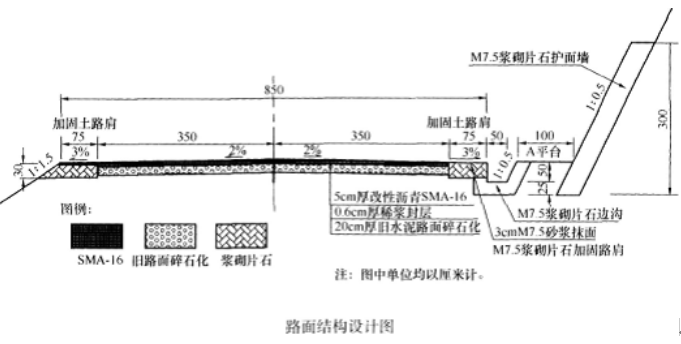

某施工单位承接了长67.8km的二级公路旧路面“白改黑”改建施工,旧路面为水泥混凝土面层,使用9年后面板破损严重,主要的病害有:裂缝、断板、板底脱空。设计院现场勘察后认为必须重建,设计院进行了旧路改建设计,设计要求将旧路面做碎石化处理,加铺SMA面层。在右侧岩层破碎的挖方路段增设了护面墙和1m宽的A平台。路面结构如下图所示。

事件-:施工单位针对旧路面碎石化施工做了详细的技术交底.现将部分技术要点摘录如下:①在路面碎石化施工正式开始前,选择有代表性的路段作为试验段,获取破碎参数。②在正常碎石化施工过程中,应根据路面实际状况对破碎参数不断作出微小的调整。③路面破碎时.先破碎中部的行车道。然后路面侧边的车道。两幅破碎-般要保证10cm左右的搭接破碎宽度。④机械施工过程中要灵活调整行进速度、落锤高度、频率等,尽量达到破碎均匀。⑤路面碎石化后,应清除路面中所有松散的填缝料、胀缝料、切割移除暴露的加强钢筋或其他类似物。⑥路面碎石化后进行压实,表面低凹处在压实前采用黏土回填、找平,以保证加铺沥青面层的平整度。
事件二:SMA的碾压遵循-定的原则:碾压温度越高越好,摊铺后应立即压实,不得等候。SMA路面碾压宜采用振动钢轮压路机初压1~2遍、复压2~4遍、终压1遍的组合方式。SMA面层施工切忌使用胶轮压路机或组合式压路机。采用振动压路机时,宜用高频率、低振幅。
事件三:护面墙基坑开挖后,按照《高处作业分级》,根据护面墙砌筑作业区的高处作业高度,将护面墙砌筑按高处作业进行施工,严格按高处作业的相关技术要求执行。
问题
1.改正旧路面碎石化技术要点中的错误之处。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
