4.【参考答案】应在BC段进行数据处理或回归分析,其目的是推算最终位移和掌握位移变化规律。
【考点解析】当位移-时间曲线趋于平缓时,即BC段,说明位移量已经趋于稳定,这是就应进行数据处理或回归分析,以推算最终位移和掌握位移变化规律。
5.【参考答案】①错误:由专职安全员对隧道的安全生产全面负责。改正:由项目经理对隧道的安全生产全面负责。②错误:招聘了8名员工,并立即由专职安全员进行培训,考核合格后安排从事爆破作业。改正:员工应经过专业培训且取得爆破作业合格证才能从事爆破作业。③错误:电钻工应戴棉纱手套。改正:电钻工应戴绝缘手套。④错误:照明电压为110~220V。改正:照明电压为12~36V(或照明电压应不大于36V)。
【考点解析】背景中,施工单位项目部实行安全责任目标管理,这是正确的。但是项目部“决定由专职安全员对隧道的安全生产全面负责”就不正确了,因为“项目经理为安全生产第-责任人,对隧道施工安全生产全面负责,建立相应的安全保证体系和管理网络”。爆破施工前招聘了8名员工,并立即由专职安全员进行培训,“经项目部考核合格后安排从事爆破作业”不正确,因为爆破作业人员必须经过相关职能部门培训,并颁发爆破作业合格证才能上岗。施工过程中要求电钻工戴棉纱手套是不对的,因为棉纱手套在摩擦时容易产生静电。正确的做法是“戴绝缘手套”。穿绝缘胶鞋是对的。隧道开挖及衬砌作业地段的照明电压为110~220V也是错误的。隧道内的照明灯光应保证亮度充足、均匀、不闪烁,应根据开挖断面的大小、工作面的位置选用不同高度的照明;潮湿及渗水、漏水隧道中的电灯应使用防水灯口。隧道内各照明电器的电压要求为:(1)开挖、支撑及衬砌作业地段为12~36V;(2)成洞地段为110~220V;(3)手提作业灯为12~36V。
34
背景资料

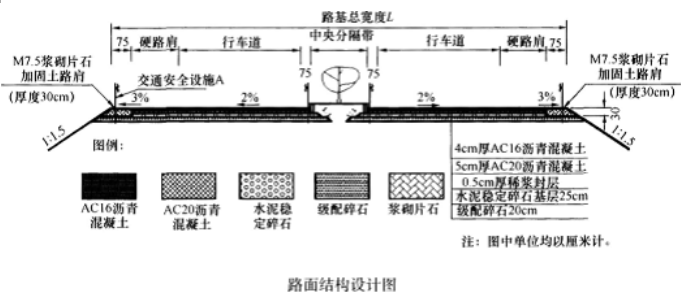

某施工单位承接了平原区-段长60.5km的双向四车道新建高速公路路面施工。该高速公路设计车速为100km/h,全线均为填方路堤,平均填方高度1~2m。硬路肩宽3m,中央分隔带宽2m,单车道宽度3.75m,土路肩宽0.75m(采用M7.5浆砌片石加固)。路面面层采用AC16沥青混凝土,全线没有加宽与超高。行车道、硬路肩、路缘带均采用相同的路面结构尺寸,路面结构设计图如下图所示:

施工过程中发生了以下事件:
事件-:项目部对施工材料实行材料计划管理,在确定材料需用量计划时,材料采购人员对片石采购进行了充分调研,发现片石的虚方与实方比为1:0.8,即采购回来的1立方米片石只能砌筑0.8立方米M7.5浆砌实体。
事件二:稀浆封层施工前,施工单位进行了充分的备料,包括:乳化沥青、粗细集料、水、石粉和添加剂。稀浆封层混合料的乳化沥青的用量应通过查阅规范确定,稀浆封层混合料的加水量应根据施工摊铺和易性,由现场经验确定。
事件三:沥青混凝土摊铺时,5号运料车在运输途中,受交通事故影响被堵,沥青拌和料运达摊铺现场时温度为125℃。现场施工员及时将该车料进行了摊铺和碾压。
事件四:当路面底基层施工完毕后,进行中央分隔带的开挖,先挖集水槽后挖纵向盲沟,-般采用人工开挖的方式。开挖的土料应及时运走,以防止污染路面结构层。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
