横缝设置与施工 |
|
八、横缝设置与施工

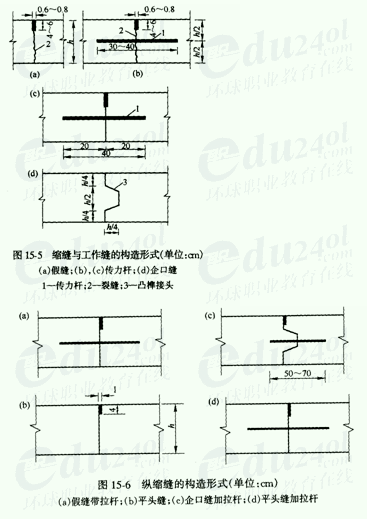

1.每天摊铺结束或摊铺中断时间超过30min时,应设置横向施工缝,其位置宜与胀缝或缩缝重合,确有困难不能重合时,施工缝应采用设螺纹传力杆的企口缝形式。横向施工缝在缩缝处采用平缝加传力杆型。
2.普通混凝土路面横向缩缝宜等间距布置。不宜采用斜缝。不得不调整板长时,最大板长不宜大于6.0m;最小板长不宜小于板宽。
3.在中、轻交通的混凝土路面上,横向缩缝可采用不设传力杆假缝型。
4.在特重和重交通公路、收费广场、邻近胀缝或路面自由端的3条缩缝应采用假缝加传力杆型。缩缝传力杆的施工方法可采用前置钢筋支架法或传力杆插入装置(DBl)法。
5.横向缩缝的切缝方式有全部硬切缝、软硬结合切缝和全部软切缝三种。
九、胀缝设置与施工
1.普通混凝土路面、钢筋混凝土路面和钢纤维混凝土路面的胀缝间距视集料的温度膨胀性大小、当地年温差和施工季节综合确定:高温施工,可不设胀缝;常温施工,集料温缩系数和年温差较小时,可不设胀缝;集料温缩系数或年温差较大,路面两端构造物间距大于等于500m时,宜设一道中间胀缝;低温施工,路面两端构造物间距大于等于350m时,宜设一道胀缝。
2.普通混凝土路面的胀缝应设置胀缝补强钢筋支架、胀缝板和传力杆。胀缝板应与路中心线垂直,缝壁垂直;缝隙宽度一致;缝中完全不连浆。
3.胀缝应采用前置钢筋支架法施工,也可采用预留一块面板,高温时再铺封。前置法施工,应预先加工、安装和固定胀缝钢筋支架,并在使用手持振捣棒振实胀缝板两侧的混凝土后再摊铺。宜在混凝土未硬化时,剔除胀缝板上部的混凝土,嵌入(20—25)mm×20mm的木条,整平表面。胀缝板应连续贯通整个路面板宽度。
十、抗滑构造施工
1.摊铺完毕或精整平表面后,宜使用钢支架拖挂1~3层叠合麻布、帆布或棉布,洒水湿润后作拉毛处理。人工修整表面时,宜使用木抹。用钢抹修整过的光面,必须再拉毛处理,以恢复细观拉滑构造。
2.当日施工进度超过500m时,抗滑沟槽制作宜选用拉毛机械施工,没有拉毛机时,可采用人工拉槽方式。
3.特重和重交通混凝土路面宜采用硬刻槽,凡使用圆盘、叶片式抹面机精平后的混凝土路面、钢纤维混凝土路面必须采用硬刻槽方式制作抗滑沟槽。
十一、混凝土路面养生
1.混凝土路面铺筑完成或软作抗滑构造完毕后立即开始养生。机械摊铺的各种混凝土路面、桥面及搭板宜采用喷洒养生剂同时保湿覆盖的方式养生。在雨天或养生用水充足;的情况下,也可采用覆盖洒水湿养生方式,不宜使用围水养生方式。
2.养生时间。一般养生天数宜为14~21d,高温天不宜小于14d,低温天不宜小于21d。掺粉煤灰的混凝土路面,最短养生时间不宜少于28d,低温天应适当延长。
3.混凝土板养生初期,严禁人、畜、车辆通行,在达到设计强度40%后,行人方可通行。
十二、灌缝
1.应先采用切缝机清除接缝中夹杂的砂石,凝结的泥浆等,再使用压力大于等于0.5MPa的压力水和压缩空气彻底清除接缝中的尘土及其他污染物,确保缝壁及内部清洁、干燥。缝壁检验以擦不出灰尘为灌缝标准。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
