您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2023年05.1-6.30

准考证打印 2023年09月10日前

考试时间  2022年09月19日

成绩查询  考试后两个月左右

证书领取  2023年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

平台尾

一级建造师报名时间/条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!

一级建造师 网课

报名时间动态及时提醒 赠送环球视频课程 套餐7折抢购

备考一建考生、添加专属老师微信免费获取备考资料 微信号edu24olxu

您现在的位置:首页 >> 工程管理与实务 >> 复习指导 >> 通信广电工程 >> 文章正文
2012年一级注册建造师通信与广电冲刺班讲义7
2012年一级注册建造师通信与广电冲刺班讲义7

案例2

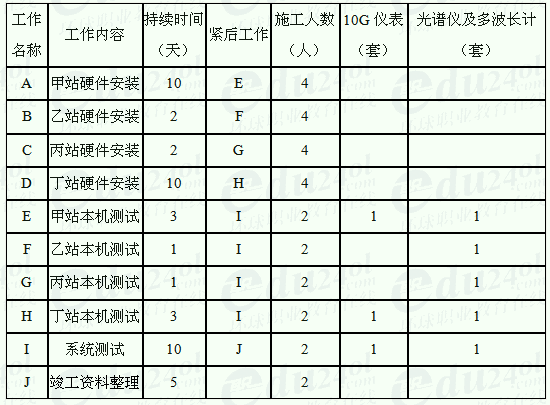

案例22007真题案例. 背景资料:DWDM传输设备安装工程由甲、乙、丙、丁四个站组成,其中甲站、丁站为终端站,乙站、丙站为光放站。本工程新建一套公务系统、一套网管系统,施工单位承包方式为包工不包料。项目经理对工程进行工作分解后,根据工程量列出了工作的持续时间,所需主要资源以及工作的工艺关系如下表所示:

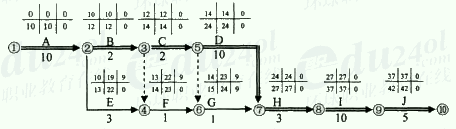

本工程的资源配置为:最多能投入6人、各种仪表1套,工程计划工期42天。据此,项目经理经安排后绘出了双代号网络图如下:

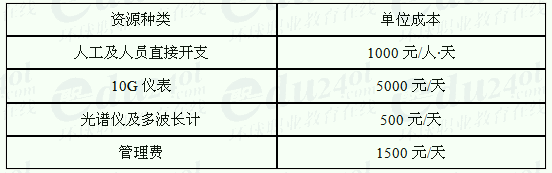

  施工单位的资源成本如下表(其它成本不计):



    本工程在实施过程中发生了如下事件:

  事件一:由于设计单位疏忽,工程中发现甲站走线位置与机房实际情况不符,修改设计造成甲站安装增加了4·天的工作量;

  事件二:丁站本机测试时发现一块光波长转换器机盘的发光功率不合格,需要厂家更换,停工5天;

  事件三:在整理竣工资料期间,由于施工人员参加职称考试,造成工期延误2天。

  问题:

1.按照项目经理部的安排,在答题卡上重新绘制网络图,标出各工作的时间参数,在图中用双箭线标出关键路径并计算本程的计算工期。时间参数的格式为:



2.根据图中的安排分别计算人工及人员直接开支成本、仪表成本、管理成本和总计划成本。

3.利用改变工作之间组织关系的方法对图中的安排进行工期优化,绘出优化后的双代号网络图并用双箭线标出关键路径,计算优化后的工期。

4.分别指出本工程中的三个事件是否可以向建设单位提出索赔要求并简要说明理由,计算本工程可索赔的工期。

5.本工程的系统测试项目包括哪些?

答案:

1.(本小题8分)


(关键路径2分,时间参数两个1分,共5分)

本工程的计算工期为42天(1分)

2.(本小题4分)

  人工及人员直接开支成本=4×10+2×4+2×4+10×4+3×2+1×2+1×2+3×2+10×2+5×2×1000=142000元(1分)

  仪表成本=3+3+10×5000+3+1+1+3+10×500=89000元(1分)

  管理成本=42×1500=630001分)

  总计划成本=142000+89000+63000=2940001分)

3.(本小题8分)


(绘出网络图4分,二条关键路径各1分,共2分)

  本工程优化后的计算工期为40天(2分)。

4.(本小题7分)

  事件一可以向建设单位提出索赔要求(1分),因为是设计单位的原因(1分)。

  事件二可以向建设单位提出索赔要求(1分),因为是设备厂商的原因(1分)。

  事件三不可以向建设单位提出索赔要求(1分),因为是施工单位自身的原因(1分)。

  本工程可以索赔的工期为:1+5=6天(1分)

5.(本小题3分)

系统误码测试

系统输出抖动测试

信噪比测试

公务功能测试

网管功能测试

  (一项1分,最高3分)


案例3



4. 背景资料:

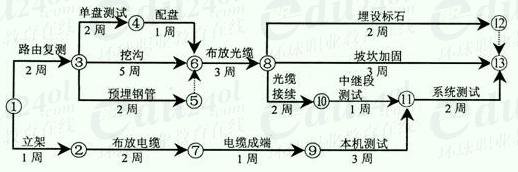

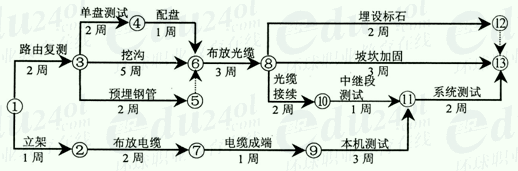

省内传输网工程,包括线路和设备两部分。光缆沿线与原有光缆、铁路交越。建设单位和施工单位签定了承包合同,合同工期16周;交越过路手续和赔补由建设单位负责,钢管、水泥、沙石由施工单位采购。施工单位提交了初步的施工进度网络计划并得到了建设单位的批准,如下图所示(每周按7天计算)



施工过程发生了下列事件:

事件一:开工后建设单位办理穿越铁路手续时,铁路部门要求另选地点穿越。为此,施工单位配合选址10个工日,人员误工30个工日。根据新的穿越方案,施工单位增加费用5万元,挖沟进度延迟3天。

事件二:钢管到货后,经检验为未镀锌钢管,施工单位进行镀锌处理造成误工20工日,进度延迟4天。

事件三:在光缆接续时,由于光纤熔接机故障造成误工10个工日,进度延迟5天。

事件四:部分坡坎强度达不到要求,重新加固增加30个工日,增加材料费6000元,进度延迟3天。

事件五:为加快进度,施工单位在系统测试时增加了人员和仪表,使得该工作进度缩短了1周。

其余各项工作实际进度和费用与原计划相符。

问题:

1.施工单位提交的施工进度网络计划中的关键工作有哪些?计算工期是多少?

2.针对上述每个事件,分别回答施工单位能否向建设单位提出工期及费用的索赔并简述理由。

3.本工程中施工单位能得到的工期补偿为多少天?总工期比原计算工期提前或拖后多少天?

4.若在合同中约定人工费综合工日为100元/工日,误工费为50元/工日,计算在工程结算时施工单位得到的赔偿数额。


(五)1.(本小题7分)

路由复测(1分)

挖沟 1分)一级建造师报名时间

布放光缆 1分)

光缆接续 1分)

中继段测试(1分)

系统测试 1分)

计算工期为15周(105天)

2.(本小题6分)

事件一:可以提出工期和费用的赔偿,(1分)因为办理穿越铁路手续是建设单位的责任。(1分)

事件二:不能提出索赔,因为不合格的材料是由施工单位采购的。(1分)

事件三:不能提出索赔,因为熔接机是施工单位提供的。(1分)

事件四:不能提出索赔,因为这是施工单位的质量问题。(1分)

事件五:不能提出索赔,因为这是施工单位自己为了加快进度采取的措施。(1分)

3.(本小题5分)

该工程能得到的工期补偿为3天(3分)

35+7=—天,总工期比原计算工期拖后12分)

4.(本小题4分)

工程结算时,施工单位得到的赔偿是:

10工日x 100/ 工日(1分)+ 30工日x 50/工日(1分)+50000元(1分)=52500元(1分)

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2023年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2022年一级建造师成绩查询时间

  5·2023年一级建造师考试时间9月9、10日

  6·一级建造师考试科目

学员登陆
名师在线
成丽芹老师
张君老师
  张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细]
韩教授
陈明教授
  陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细]
