三、双代号时标网络计划
(一)双代号时标网络计划是以时间坐标为尺度编制的网络计划,时标网络计划中应以实箭线表示工作,以虚箭线表示虚工作,以波形线表示工作的自由时差。
(二)双代号时标网络计划的特点
双代号时标网络计划是以水平时间坐标为尺度编制的双代号网络计划,其主要特点如下:
l 时标网络计划兼有网络计划与横道计划的优点,它能够清楚地表明计划的时间进程,使用方便;
l 时标网络计划能在图上直接显示出各项工作的开始与完成时间、工作的自由时差及关键线路;
l 在时标网络计划中可以统计每一个单位时间对资源的需要量,以便进行资源优化和调整;
l 由于箭线受到时间坐标的限制,当情况发生变化时,对网络计划的修改比较麻烦,往往要重新绘图。但在使用计算机以后,这一问题已较容易解决。
(三)双代号时标网络计划的一般规定
1.双代号时标网络计划必须以水平时间坐标为尺度表示工作时间。时标的时间单位应根据需要在编制网络计划之前确定,可为时、天、周、月或季。
2.时标网络计划中所有符号在时间坐标上的水平投影位置,都必须与其时间参数相对应。节点中心必须对准相应的时标位置。
3.时标网络计划中虚工作必须以垂直方向的虚箭线表示,有自由时差时加波形线表示。
(四)时标网络计划的编制
时标网络计划宜按各个工作的最早开始时间编制。在编制时标网络计划之前,应先按已确定的时间单位绘制出时标计划表。
1.间接法绘制
2.直接法绘制
补充

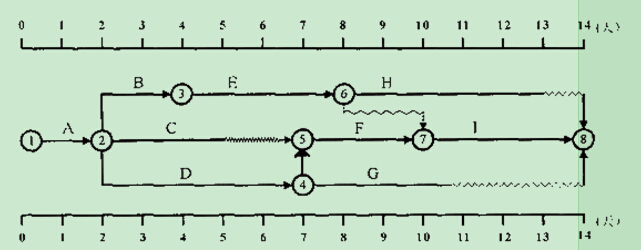

1.在下图所示的双代号时标网络计划中,请大家分析判断以下几个问题:
(1)计算工期 (2)关键线路 (3)自由时差(取整数) (4) 总时差

【解析】1.计算工期为14
2.关键线路为1-2-4-5-7-8
3. C,D,G的自由时差分别为2,0,3
4.总时差:
最后工作的总时差=自由时差
其它工作总时差=紧后工作的总时差(最小值)+自由时差
I工作总时差=0 H工作总时差=1 G工作总时差=3
F工作总时差=0 6-7工作总时差=2 E工作总时差=1+0=1
2.双代号时标网络计划的特点之一是( )。
A.可以在图上直接显示工作开始与结束时间和自由时差,但不能显示关键线路
B.不能在图上直接显示工作开始与结束时间,但可以直接显示自由时差和关键线路
C.可以在图上直接显示工作开始与结束时间,但不能显示自由时差和关键线路
D.可以在图上直接显示工作开始与结束时间、自由时差和关键线路
【答案】D
【解析】双代号时标网络计划是以水平时间坐标为尺度编制的双代号网络计划,其主要特点如下:
1、时标网络计划兼有网络计划与横道计划的优点,它能够清楚地表明计划的时间进程,使用方便;
2、时标网络计划能在图上直接显示出各项工作的开始与完成时间、工作的自由时差及关键线路;
3、在时标网络计划中可以统计每一个单位时间对资源的需要量,以便进行资源优化和调整;
4、由于箭线受到时间坐标的限制,当情况发生变化时,对网络计划的修改比较麻烦,往往要重新绘图。但在使用计算机以后,这一问题已较容易解决。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
![]() 张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
![]() 陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
