3.在双代号时标网络图中,以波形线表示工作的( )
A.逻辑关系 B.关键线路
C.总时差 D.自由时差
【答案】D
【解析】时标网络计划中虚工作必须以垂直方向的虚箭线表示,有自由时差时加波形线表示。
4.双代号时标网络图中箭线末端(箭头)对应的标值为( )
A.该工作的最早开始时间 B.该工作的最迟完成时间
C. 该工作的最早完成时间 D.紧后工作的最迟开始时间
标准【答案】C
【解析】双代号时标网络图中箭线末端(箭头)对应的标值为该工作的最早完成时间。

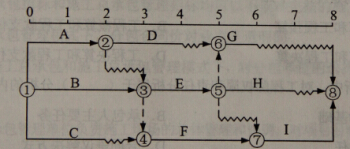

5.某工程双代号时标网络计划如下图所示(时间单位:周),工作A的总时差为( )周。

A. 1 B. 0 C. 2 D. 3
【答案】A
【解析】经计算可知A工作的做早开始时间为第0周而最迟开始时间为第1周,两者差值即为总时差。另外可以使用简单方法,假设A工期延长一天,调整后会发现并不影响总工期,延长两天则会影响,说明总时差为1周。
6.双代号时标网络计划中,当某工作之后有虚工作时,则该工作的自由时差为( )。
A.该工作的波形的水平长度
B.本工作于紧后工作间波形线水平长度和的最小值
C.本工作于紧后工作间波形线水平长度和的最大值
D.后续所有线路段中波形线中水平长度和的最小值
【答案】A
【解析】时标网络计划中虚工作必须以垂直方向的虚箭线表示,有自由时差时加波形线表示。

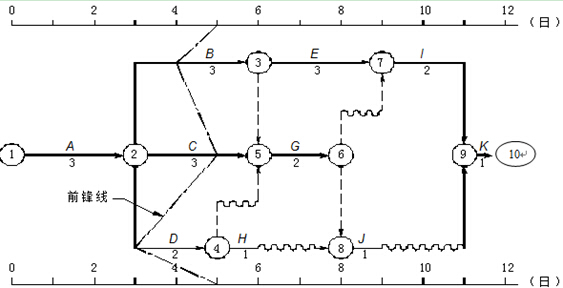

补充实际进度前锋线:
所谓前锋线,是指在原时标网络计划上,从检查时刻的时标点出发,用点划线依此将各项工作实际进展位置点连接而成的折线。
前锋线比较法是通过绘制某检查时刻工程项目实际进度前锋线,进行工程实际进度与计划进度比较的方法,它主要适用于时标网络计划。
采用前锋线比较法进行实际进度与计划进度的比较,其步骤如下:
1.绘制时标网络计划图
工程项目实际进度前锋线是在时标网络计划图上标示,为清楚起见,可在时标网络计划图的上方和下方各设一时间坐标。
2.绘制实际进度前锋线
一般从时标网络计划图上方时间坐标的检查日期开始绘制,依次连接相邻工作的实际进展位置点,最后与时标网络计划图下方坐标的检查日期相连接。
3.进行实际进度与计划进度的比较
前锋线可以直观地反映出检查日期有关工作实际进度与计划进度之间的关系。对某项工作来说,其实际进度与计划进度之间的关系可能存在以下三种情况:
(1)工作实际进展位置点落在检查日期的左侧,表明该工作实际进度拖后,拖后的时间为二者之差;
(2)工作实际进展位置点与检查日期重合,表明该工作实际进度与计划进度一致;
(3)工作实际进展位置点落在检查日期的右侧,表明该工作实际进度超前,超前的时间为二者之差。 10
前锋线比较法

进行实际进度与计划进度的比较
练习

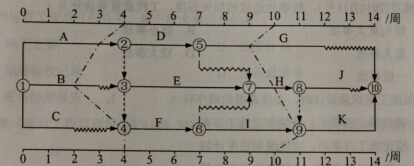

1.下图所示的双代号时标网络计划,执行到第4周末及第10周末时,检查其进度如图前锋线所示,检查结果表明( )。

A. 第4周末检查时工作B拖后1周,但不影响工期
B. 第4周末检查时工作A拖后1周,影响工作1周
C. 第10周末检查时工作I提前1周,可使工期提前1周
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
![]() 张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
![]() 陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
