2016年一级注册建造师考试水利水电预测题一(4)_第3页

  合同约定:(1)签约合同价为2680万元,工期17个月,自2010年11月1日至2012年3月30日。

  (2)开工前发包人向承包人按签约合同价的10%支付工程预付款,预付款的扣回与

2016年一级建造师《水利水电》模拟测试卷(1)

  (3)从第一个月起,按进度款的5%扣留工程质量保证金。

  当地汛期为7~9月份,根据批准的施工总体进度计划安排,所有项目均安排在非汛期施工。其中“上游坝体培厚”、“发电隧洞加固”、“新建混凝土截渗墙”安排在第一个非汛期完成,为满足防汛要求,“上游护坡重建”在第一个非汛期安排完成总工程量的80%,剩余部分工程量安排在第二个非汛期施工,其余项目均安排在第二个非汛期施工。

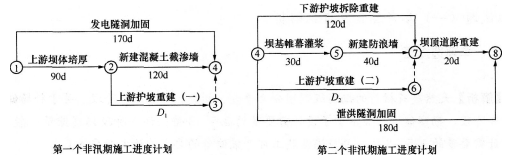

  承包人编制的施工网络进度计划如下图,其中第二个非汛期计划在2011年10月1日开工。该计划上报并得到批准。

2016年一级建造师《水利水电》模拟测试卷(1)

  (注:“上游护坡重建”工作累计持续时间为180d;每月均按30d计。)

  工程按合同约定如期开工,施工过程中发生如下事件:

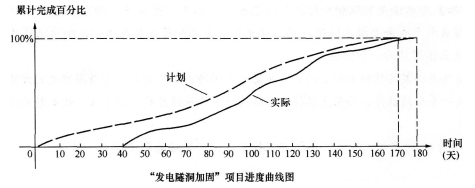

  事件1:“发电隧洞加固”项目计划从2010年12月20日开始,进度曲线图如下:

2016年一级建造师《水利水电》模拟测试卷(1)

  事件2:由于设计变更,发包人未能按期提供图纸,致使“新建防浪墙”在2012年1月25日完成,因此增加费用4万元。据此承包人提出了延长工期15天,增加费用4万元的要求。

  事件3:至2012年1月份,累计完成合同工程量2363万元。监理人确认的2012年2月份完成工程量清单中的项目包括:“泄洪隧洞加固”138万元,“下游护坡拆除重建”79万元。

  问题

  1.假定D工作匀速施工,计算施工网络进度计划中DL、D2的值。

  2.根据批准的施工网络进度计划,分别指出第一、二个非汛期施工进度计划的最早完成日期。

  3.根据事件1中的进度曲线图,分别指出“发电隧洞加固”项目实际开始日期、实际完成日期和持续时间,分析对安全度汛有何影响。

  4.根据事件2,分析承包人提出的延长工期和增加费用的要求是否合理,并说明理由。

  5.根据事件3,分别计算2012年2月份的工程进度款、工程预付款扣回额、工程质量保证金扣留额、发包人应支付的工程款。

[1] [2] [3]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2016年一级建造师报名时间专题

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2015年一级建造师成绩查询时间

  5·2016年一级建造师考试时间9月24、25日

  6·一级建造师考试科目


学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
