31、【背景资料】
某大学城工程,包括结构形式与建筑规模一致的四栋单体建筑,每栋建筑面积为21000m2,地下2层,地上18层,层高4.2m,钢筋混凝土框架一剪力墙结构。A施工单位与建设单位签订了施工总承包合同。合同约定:除主体结构外的其他分部分项工程施工,总承包单位可以自行依法分包;建设单位负责供应油漆等部分材料。合同履行过程中,发生了以下事件:

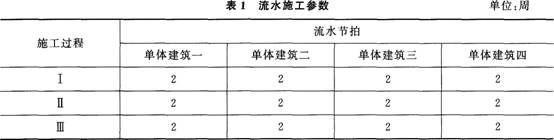

事件1:A施工单位拟对四栋单体建筑的某分项工程组织流水施工,其流水施工参数见表1。
其中:施工顺序I→Ⅱ→Ⅲ;施工过程Ⅱ与施工过程Ⅲ之间存在工艺间隔时间1周。
事件2:由于工期较紧,A施工单位将其中两栋单体建筑的室内精装修和幕墙工程分包给具备相应资质的B施工单位。B施工单位经A施工单位同意后,将其承包范围内的幕墙工程分包给具备相应资质的C施工单位组织施工,油漆劳务作业分包给具备相应资质的D施工单位组织施工。
事件3:油漆作业完成后,发现油漆成膜存在质量问题,经鉴定,原因是油漆材质不合格。
B施工单位就由此造成的返工损失向A施工单位提出索赔。A施工单位以油漆属于建设单位供应为由,认为B施工单位应直接向建设单位提出索赔。
B施工单位直接向建设单位提出索赔,建设单位认为油漆在进场时已由A施工单位进行了质量验证并办理接收手续,其对油漆材料的质量责任已经完成,因油漆不合格而返工的损失应由A施工单位承担,建设单位拒绝受理该索赔。
【问题】
1.事件1中,最适宜采用何种流水施工组织形式?除此之外,流水施工通常还有哪些基本组织形式?
2.绘制事件1中流水施工进度计划横道图,并计算其流水施工工期。
3.分别判断事件2中A施工单位、B施工单位、C施工单位、D施工单位之间的分包行为是否合法?并逐一说明理由。
4.分别指出事件3中的错误之处,并说明理由。
32、 【背景资料】
某机电安装工程公司总承包一大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。
管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。
地下管网施工中,因设计图纸修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。
该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。
为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。
【问题】
1.项目部可否自行采购水泵?若自行采购应履行何种程序?
2.项目部在设备采购管理中可能存在哪些失控而使所购水泵不能满足要求?
3.人力资源储备预案不能满足施工范围扩大的要求,项目部还应采取哪些人力资源管理措施,以保证施工正常进行,如期完成合同工期?
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
