2015年一级建造师考试机电工程最后押题卷二(4)_第3页
35、 【背景资料】

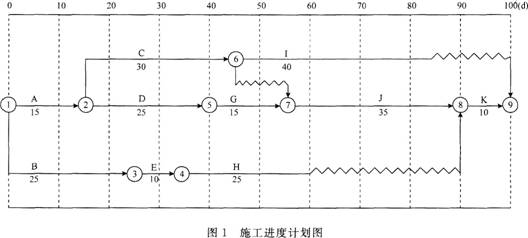

某机电安装工程项目开工之前,承包方向监理工程师提交了施工进度计划如图1所示,该计划满足合同工期100d的要求。
在上述施工进度计划中,由于工作E和工作G共用一塔式起重机(塔式起重机原计划在开工第25天后进场投入使用),必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔式起重机)。
在施工过程中,由于业主要求变更设计图纸,使工作B停工10d(其他工作持续时间不变),监理工程师及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完工。
承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下:
(1)调整方案:将工作J的持续时间压缩5d。
(2)费用补偿要求:
①工作J压缩5d,增加赶工费25000元。
②塔式起重机闲置15d补偿:600(塔式起重机租赁费)×15=9000元。
③由于工作B停工10d造成其他有关机械闲置、人员窝工等综合损失45000元。
【问题】
1.如果在原计划中先安排工作E,后安排工作G施工,塔式起重机应安排在第几天(上班时刻)进场投入使用较为合理?为什么?
2.工作B停工10d后,承包方提出的进度计划调整方案是否合理?该计划如何调整较为合理?
3.承包方提出的各项费用补偿要求是否合理?为什么?监理工程师应批准补偿多少元?
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
