31、【背景资料】
某系统工程公司项目部承包一大楼空调设备的智能监控系统安装调试。监控设备、材料有直接数字控制器、电动调节N、风门驱动器、各类传感器(温度、压力、流量)及各种规格的线缆(双绞线、同轴电缆)。合同约定:设备、材料为进口产品,并确定了产品的品牌、产地、技术及标准要求。由外商代理负责供货,并为设备及运输购买了保险。
系统工程公司项目部进场后,大楼空调工程承包商及时提供了空调工程的进度计划,空调设备的安装位置及通信接口,并配合监控设备的安装调试。系统工程公司项目部依据空调工程的施工进度计划和监控设备、材料的到货日期,编制了设备的施工方案和施工进度计划。监控设备安装调试中,发生了以下事件:
事件1:监控设备、材料在开箱验收及送检后,有一批次的双绞线传输速率检验不合格(传输速率偏低),系统工程公司项目部对不合格的双绞线进行了处理。
事件2:监控设备(进口)的安装中,因施工作业人员对监控设备的安装方法、质量标准掌握不够稳定,造成部分风门驱动器、传感器安装质量不合格(偏差过大),项目部及时对作业人员进行施工技术交底,返工后验收合格。空调设备监控系统按合同要求完工,交付使用。
【问题】
1.选择监控设备产品应考虑哪几个技术因素?
2.监控设备、材料开箱验收时应由哪几个有关单位参加?
3.验收不合格的双绞线可以有哪几种处理方式?如何保存?
4.本工程的施工技术交底内容有哪些?
32、 【背景资料】
某施工单位承接了5km、10kV架空线路的架设和一台变压器的安装工作。根据线路设计,途径一个行政村,跨越一条国道,路径一个110kV变电站。线路设备由建设单位购买,但具体实施由施工单位负责。该线路施工全过程的监控由建设单位指定的监理单位负责。项目部在架空线路电杆组立后,按导线架设的程序组织施工。在施工过程中发生了以下事件:
事件1:该线路架设到110kV变电站时,施工单位考虑施工方便,将变电站的一片绿地占为临时施工用地,受到电力管理部门的处罚。
事件2:在施工过程中项目经理仅采用定期召开内部协调会,没有充分利用其他方法和形式加强内部沟通,结果造成施工进度拖延。经过公司内外协调方法和形式的改进,最终使该线路工程顺利完工。
【问题】
1.施工单位在沿途施工中需要与哪些部门沟通协调?
2.简述架空线路电杆组立后导线架设程序的主要内容。
3.事件1中,电力管理部门对施工单位处罚的内容有哪些?
4.事件2中,施工单位内部沟通协调还有哪些方法和形式?
33、 【背景资料】
某人防工程,建筑面积5000m2,地下1层,层高4m,基础埋深为自然地面以下6.5m,建设单位委托监理单位对工程实施全过程监理,建设单位和某施工单位根据《建设工程施工合同(示范文本)》GF—1999—0201签订了施工承包合同。工程施工过程中发生了下列事件:
事件1:施工单位进场后,根据建设单位提供的原场区内方格控制网坐标进行该建筑物的定位测设。

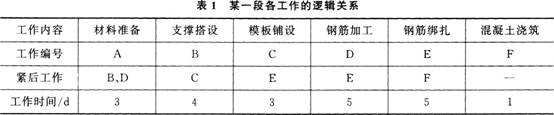

事件2:工程楼板组织分段施工,某一段各工作的逻辑关系见表1。
事件3:砌体工程施工时,监理工程师对工程变更部分新增构造柱的钢筋做法提出疑问。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
