事件4:工程在设计时就充分考虑“平战结合、综合使用”的原则,平时用作停车库,人员通过电梯或楼梯通道上到地面。工程竣工验收时,相关部门对主体结构、建筑电气、通风空调、装饰装修等分部工程进行了验收。
【问题】
1.事件1中,建筑物细部点定位测设有哪几种方法?本工程最适宜采用的方法是哪一种?
2.根据事件2表中给出的逻辑关系,绘制双代号网络计划图,并计算该网络计划图的工期。
3.事件3中,顺序列出新增构造柱钢筋安装的过程。
4.根据人防工程的特点和事件4中的描述,本工程验收时还应包含哪些分部工程?
34、 【背景资料】

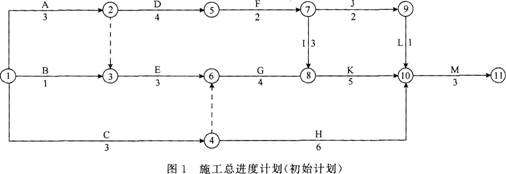

某实行监理的机电工程,合同约定,吊装机械闲置补偿费600元/台班(单独计算,不计入直接费)。经项目监理机构审核批准的施工总进度计划如图1所示(时间单位:月)。
施工过程中发生下列事件:
事件1:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。
事件2:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15台班、其他机械设备损坏及停工损失合计25万元。
事件3:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现设备的部分部件损坏,调换损坏的部件使工作I的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。
事件4:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,因此,建设单位提出要将原合同工期缩短2个月,项目监理机构认为不妥。
【问题】
1.计算初始计划的总工期,并确定关键线路及工作E的总时差。
2.事件1发生后,吊装机械闲置补偿费为多少?工程延期为多少?说明理由。
3.事件2发生后,项目监理机构应批准的费用补偿为多少?应批准的工程延期为多少?说明理由。
4.指出事件3中建设单位的不妥之处,说明理由。项目监理机构应如何批复所发生的费用和工程延期问题?说明理由。
5.事件4发生后,预计工程实际工期为多少?项目监理机构认为建设单位要求缩短合同工期不妥是否正确?说明理由。
35、 【背景资料】
某专业工程公司通过投标获得了某火灾报警及联动控制系统工程项目的施工任务,该公司在施工前根据施工总平面图设计编制了施工方案和施工进度计划,接着对施工总平面图设计做了分析评价,发现施工总平面图设计有不妥之处,责成有关人员对施工总平面图设计进行了优化。
该火灾报警及联动控制系统设备安装完成后,相关部门的有关人员对该系统设备进行了试运转。
【问题】
1.根据施工总平面图设计编制施工方案和施工进度计划是否正确?如不正确,应该怎样?
2.对施工总平面图设计进行优化的方法有哪些?
3.设备试运转包括哪些具体的试运转?
4.设备试运转的目的是什么?
5.设备试运转是按怎样的顺序进行的?
6.典型施工方案的主要内容包括哪些?
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
