31、某施工单位承接一幢高层建筑的泛光照明工程。建筑高度为180m,有3个透空段,建筑结构已完工,外幕墙正在施工。泛光照明由1ED灯(55W)和金卤灯(400W)组成。LED灯(连支架重100kg)安装在幕墙上,金卤灯安装在透空段平台上,由控制模块(256路)进行场景控制。施工单位依据合同、施工图、规范和幕墙施工进度计划等编制了泛光照明的施工方案,施工进度计划见表1(细实线),劳动力计划见表2。
方案中LED灯具的安装,选用吊篮施工,吊篮尺寸为6000mm×450mm×1180mm,牵引电动机功率为1.5kW ×2,提升速度为9.6m/min,载重630kg(载人2名)。按进度计划,共租赁4台吊篮。
因工程变化,建筑幕墙4月底竣工,LED灯具的安装不能按原进度计划实施,施工单位对LED灯和金卤灯的安装计划进行了调整,见表1(粗实线)。调整后的LED灯安装需租赁6台吊篮,作业人员增加到24人,施工单位又编制了临时用电施工组织设计。
问题
1.吊篮施工方案中应制定哪些安全技术措施和主要的应急预案?
2.泛光照明施工进度计划的编制应考虑哪些因素?

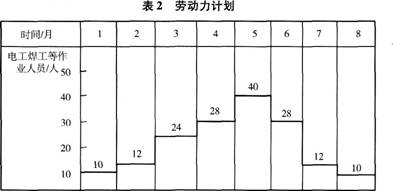

3.绘出进度计划调整后的劳动力计划,并说明应如何控制劳动力成本。
32、
某安装公司承接一条生产线的机电安装工程,范围包括工艺线设备、管道、电气安装和一座35kV变电站施工(含室外电缆敷设)。合同明确工艺设备、钢材、电缆由业主提供。
工程开工后,由于多个项目同时抢工,施工人员和机具紧张,安装公司项目部将工程按工艺线设备、管道、电气专业分包给三个有一定经验的施工队伍。
施工过程中,项目部根据进料计划、送货清单和质量保证书,按质量验收规范对业主送至现场的镀锌管材仅进行了数量和质量检查,发现有一批管材的型号规格、镀锌层厚度与进料计划不符。
监理工程师组织分项工程质量验收时,发现35kV变电站接地体的接地电阻值大于设计要求。经查实,接地体的镀锌扁钢有一处损伤、两处对接虚焊,造成接地电阻不合格,分析原因有:
(1)项目部虽然建立了现场技术交底制度,明确了责任人员和交底内容,但施工作业前仅对分包责任人进行了一次口头交底。
(2)接地体的连接不符合规范要求。
(3)室外电缆施工中,施工人员对接地体的损坏没有作任何处理和报告。
问题
1.安装公司将工程分包应经谁同意?工程的哪些部分不允许分包?
2.对业主提供的镀锌管材还应做好哪些进场验收工作?
3.写出本工程接地体连接的技术要求。
4.指出项目部在施工技术交底要求上存在的问题。
33、某花苑小区变电站建设工程,合同工期为10个月(按200个工作日计),在其合同造价中,人工费为400万元,材料费为1000万元,施工单位自有施工机械使用费为200万元,其他管理措施费及利润为400万元。
当施工进入第2个月时,建设单位提出对原有设计进行修改,导致施工单位停工20个工作日(该期间部分员工安排了其他工作)。
在基础施工中,为了保证工程质量,施工单位自行将原设计要求的材料换成强度更高的材料,增加费用5万元。
上述情况发生后,施工单位均及时向建设单位提出了索赔要求。其具体索赔内容如下:
(1)由于建设单位修改设计使施工单位延误20个工作日的费用索赔,计算方法如下:
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
