事件3:由于设计变更,“Ⅱ段堤身填筑”(F工作)推迟5天完成。
事件4:工段砌石护坡施工中,监理工程师检查发现碎石垫层厚度局部不足,返工处理,D工作推迟3天完成。
事件5:第225天末检查时,“Ⅱ段砌石护坡”(G工作)已累计完成40%工程量,“I段堤身填筑”(C工作)已累计完成40%工程量,“穿堤涵洞”(K工作)已累计完成60%工程量。
【问题】
1.根据事件1和事件2,绘制新的施工网络计划图(工作名称用原计划中的字母代码表示),分别计算原计划与新计划的工期,确定新计划的关键线路(用工作代码表示)。
2.事件2中,除建设单位、监理单位、施工单位之外,“相关单位”还应包括哪些?对于分包工作,指出施工单位的不妥之处,简要说明正确做法。
3.分别指出事件3、事件4的责任方,分析对工期的影响及可获得工期补偿的天数。
4.根据事件5,分别指出第225天末G、C、K工作已完成多少天工程量,及其对工期有何影响(假定各工作匀速施工)?
【答案】

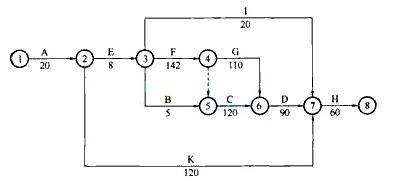

1. 绘制新的网络计划图
原计划工期457天,新计划工期440天。
新计划关键线路:A→E→F→C→D→H。
2.“相关单位”还应包括设计单位和白蚁防治研究所。
施工单位自行确定分包单位不妥;未与分包单位签订合同不妥;
正确做法是:施工单位提出分包申请经监理机构审核,业主同意后,与分包单位签订分包合同。
3.事件3中,责任方为发包人,影响工期5天,可获得5天的工期补偿。
事件4的责任方为承包人,影响工期3天,不能获得工期补偿。
4.根据第225天末检查结果:
G工作完成了44天工程量,拖期11天,总时差10天,对工期影响1天。
C工件完成了48天工程量,拖期7天,C为关键工作,对工期影响7天。
K工作完成了72天工程量,拖期133天,总时差240天,对工期无影响。
【解析】本小题主要考核工作进展表示方法以及工作延误对工期的影响。
第225天末检查时,“Ⅱ段砌石护坡”(G工作)已累计完成40%工程量,G工作完成了110×40%=44天;“I段堤身填筑”(C工作)已累计完成40%工程量,C工作完成了120×40%=48天;“穿堤涵洞”(K工作)已累计完成60%工程量,K工作完成了120×60%=72天。
按计划进行,第225天末:
G工作最早开始时间为170天,应完成55天工程量(225-170=55天),故拖期11天(55-44=11天);G工作为非关键工作,总时差为10天,故影响工期1天。
C工作最早开始时间为170天,应完成55天工程量;故拖期7天;C工作为关键工作,故影响工期7天。
K最早开工时间为20天,225-20=205天,大于K工作持续时间,故工作应全部完成。205-72=133天。K工作的总时差为240天,故不影响工期。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
