您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2022年07.1-8.30

准考证打印 2022年09月10日前

考试时间  2022年09月19日

成绩查询  考试后两个月左右

证书领取  2021年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

离一级建造师考试还有

NaNNaNNaN 天

平台尾

2022一级建造师报名时间/条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!

2022一级建造师 网课

报名时间动态及时提醒 赠送环球视频课程 套餐7折抢购

已查询报考条件的考生也可一键进群获取报考指南在线解答 群号129722917

您现在的位置:首页 >> 工程管理与实务 >> 复习指导 >> 建筑 >> 文章正文
2013年建造师考试建筑考点:建筑工程项目造价管理
来源:一级建造师考试网 收藏本页 2013/8/16 http://www.jzsedu.org/

环球网校建造师交流加入QQ群(129722917)获取最新考试动态

2013年建造师考试建筑考点:建筑工程项目造价管理

  1A420000 建筑工程项目施工管理

  命题考点四 建筑工程项目造价管理

  【命题考点】

  建筑工程造价的构成;建筑工程造价的控制;建筑工程工程量清单计价的应用;建筑工程合同价款的确定与调整;建筑工程预付款和进度款的计算;建筑工程竣工结算的确定与调整;建筑工程施工成本的构成;建筑工程施工成本控制方法的应用;材料采购和保管;施工机械设备配置的方法;大型施工机械设备的生产能力;劳务用工管理;劳动力配置的方法。

  【分析预测】

  (1)根据所提供的材料,计算某工程的合同价款,其计算依据有《建设工程工程量清单计价规范》《建设工程价款结算暂行办法》《建筑工程施工发包与承包计价管理办法》等。

  (2)根据所提供的材料,分析建设工程合同采用的是计价方式为固定价格合同、可调价格合同,还是成本加酬金合同。

  (3)根据所提供的材料,计算建设工程合同的预付款、承包商应得到的进度款,在计算过程中可能会涉及合同价款的调整。

  (4)根据所提供的材料,计算综合单价,并计算竣工结算价款。

  (5)根据所提供的材料,计算费用偏差、进度偏差、费用绩效指数、进度绩效指数,并对其加以分析。

  (6)建筑工程施工投资管理的内容经常与建筑工程施工进度管理、建筑工程施工合同管理的内容结合而出案例分析题。

  (7)根据所提供的材料,分析判断建筑工程施工机械设备和劳动力管理是否符合相关规定。

【考题回顾】

  【2010年度考试真题】

  某商业用房工程,建筑面积15000m2,地下1层,地上4层,施工单位与建设单位根据《建设工程施工合同(示范文本)》(GF-99—0201)签订了工程施工合同。合同约定:工程工期自2009年2月1日至2009年12月31日,工程承包范围为图纸所示的全部土建、安装工程。合同造价中含安全防护费、文明施工费120万元。

  合同履行过程中,发生了如下事件。

  事件1:2009年5月12日,工程所在地区发生了7.5级强烈地震,造成施工现场部分围墙倒塌,损失6万元;地下一层填充墙部分损毁,损失10万元;停工及修复共30d。施工单位就上述损失及工期延误向建设单位提出了索赔。

  事件2:用于基础底板的钢筋进场时,钢材供应商提供了出厂检验报告和合格证,施工单位只进行了钢筋规格、外观检查等现场质量验证工作后,即准备用于工程。监理工程师下达了停工令。

  事件3:截止2009年8月15日,建设单位累计预付安全防护费、文明施工费共计50万元。

  事件4:工程竣工结算造价为5670万元,其中工程款5510万元,利息70万元,建设单位违约金90万元。工程竣工5个月后,建设单位仍没有按合同约定支付剩余款项,欠款总额1670万元(含上述利息和建设单位违约金),随后施工单位依法行使了工程款优先受偿权。

  事件5:工程竣工后,项目经理按“制造成本法”核算了项目施工总成本,其构成为直接工程费4309.20万元,措施费440.80万元,规费11.02万元,企业管理费332.17万元(其中,施工单位总部企业管理费为220.40万元)。

  【问题】

  1.事件1中,施工单位的索赔是否成立?分别说明理由。

  2.事件2中,施工单位对进场的钢筋还应做哪些现场质量验证工作?

  3.事件3中,建设单位预付的安全防护费、文明施工费的金额是否合理?说明理由。

  4.事件4中,施工单位行使工程款优先受偿权可获得多少工程款?行使工程款优先受偿权的起止时间是如何规定的?

  5.按“制造成本法”列式计算施工直接成本、间接成本和项目施工总成本。

  【参考答案】

  1.事件1中,施工单位的索赔是否成立的判断及理由。

  (1)围墙倒塌损失6万元的索赔不成立。

  理由:现场围墙费用属于临时设施费,只按摊销费索赔。

  (2)地下一层填充墙部分损毁损失10万元的索赔成立。

  理由:不可抗力发生后,工程本身的损失由建设单位承担。

  (3)停工及修复30d的索赔成立。

  理由:不可抗力发生后,工期顺延。

  2.事件2中,施工单位对进场的钢筋还应做的现场质量验证工作:品种、型号、数量、外观检查,进行物理、化学性能试验。

  3.事件3中,建设单位预付的安全防护费、文明施工费的金额不合理。

  理由:当合同有规定时,按合同规定比例预付;当合同无规定时,应按已完工程进度款比例或已完工程时间进度比例随当期进度款一起支付。本工程已完工程时间进度为6.5个月,占合同时间比例为59.1%,至少安全防护费、文明施工费累计支付=120×59.1%=70.92(万元)。

  4.(1)事件4中,施工单位行使工程款优先受偿权可获得工程款=1670—70—90=1510(万元)。

  (2)行使工程款优先受偿权的起止时间的规定:自建设工程竣工之日或工程合同约定的竣工之日起计算。

  5.(1)施工直接成本=直接工程费+措施费=4309.204+440.80=4750.00(万元)。

  (2)施工间接成本=规费+现场管理费=11.02+332.17—220.40=122.79(万元)。

  (3)项目施工总成本=直接成本+间接成本=4750.00+122.79=4872.79(万元)。

  【2007年度考试真题】

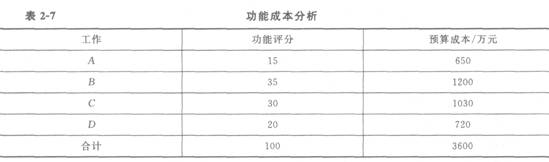

  某施工单位承接了某项工程的总承包施工任务,该工程由A、B、C、D四项工作组成,由于施工场地狭小,为了进行成本控制,项目经理针对各项工作进行了分析,其功能成本分析结果见表2-7。



  工程进展到第25周第5层结构时,公司各职能部门联合对该项目进行突击综合大检查。检查成本时发现:

  C工作,实际完成预算费用960万元,计划完成预算费用为910万元;实际成本855万元,计划成本为801万元。

  检查现场时发现:

  (1)塔式起重机与临时生活设施共用一个配电箱,无配电箱检查记录。

  (2)塔式起重机由木工班长指挥。

  (3)现场单行消防通道上乱堆材料,仅剩1m宽左右通道,端头20m×20m场地堆满大模板。

  (4)脚手架和楼板模板拆除后乱堆乱放,无交底记录。工程进展到28周第6层结构拆模后,劳务分包方作业人员直接从窗口向外抛垃圾,造成施工扬尘,工程周围居民因受扬尘影响,有的找到项目经理要求停止施工,有的向有关部门投诉。

  【问题】

  1.计算表2-8中A、B、C、D四项工作的评价系数、成本系数和价值系数(将此表复制到答题卡上,计算结果保留小数点后两位)。



  2.在A、B、C、D四项工作中,施工单位应首选哪项工作作为降低成本的对象?说明理由。

  3.计算并分析C工作的费用偏差和进度偏差情况?

  4.根据公司检查现场发现的问题,项目经理部应该如何进行整改?

  5.针对本次扬尘事件,项目经理应如何协调管理?

  【参考答案】

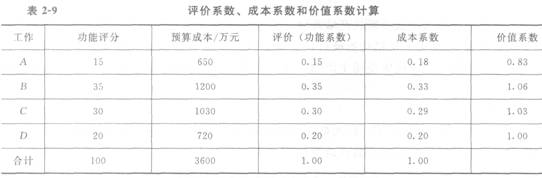

  1.计算A、B、C、D四项工作的评价系数、成本系数和价值系数,并将结果填写到表2-9中。

  (1)功能系数的计算。

  A工作的功能系数=15/100=0.15

  B工作的功能系数=35/100=0.35

  C工作的功能系数=30/100=0.30

  D工作的功能系数=20/100=0.20

  (2)成本系数的计算。

  A工作的成本系数=650/3600=0.18

  B工作的成本系数=1200/3600=0.33

  C工作的成本系数=1030/3600=0.29

  D工作的成本系数=720/3600=0.20

  (3)价值系数的计算。

  A工作的价值系数=0.15/0.18=0.83

  B工作的价值系数=0.35/0.33=1.O6

  c工作的价值系数=0.30/0.29=1.03

  D工作的价值系数=0.20/0.20=1.00



  2.在A、B、C、D四项工作中,施工单位应首选A工作作为降低成本的对象。

  理由:A工作的价值系数小于1。

  3.C工作的费用偏差=801-855=—54(万元),说明C工作运行超出预算成本。

  C工作的进度偏差=801-910=—109(万元),说明C工作实际进度落后于计划进度。

  4.公司检查现场发现的问题,项目经理部应该按以下要求进行整改。

  (1)塔式起重机与临时生活设施不能共用一个配电箱,应该有配电箱检查记录。

  (2)塔式起重机应由取得相应资质的人员来指挥。

  (3)现场单行消防通道上严禁乱堆材料,消防通道应不小于3.5m,端头应留有12m×12m的回车场。

  (4)脚手架和楼板模板拆除后应摆放整齐,并进行交底记录。

  5.针对本次扬尘事件,项目经理应指令劳务分包方停止从窗口向外抛垃圾,并对其劳务分包方负责人和作业人员进行教育;做好工程周围居民工作,对造成工程周围居民的损失给予补偿。

[1] [2]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2022年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2021年一级建造师成绩查询时间

  5·2022年一级建造师考试时间11月19、20日

  6·一级建造师考试科目

环球网校
一级建造师
主讲老师基础阶段强化阶段模考试题应试技巧班
VIP独享
教材精讲
(40讲)

经典习题
(12讲)

重点冲刺
(16讲)
考点解析
(10讲)
  建设工程经济 张湧免费试听  免费试听 三套模拟题
  建设工程项目管理 张君免费试听  免费试听 三套模拟题
  工程法规及相关知识王丽雪 免费试听  免费试听 三套模拟题
  建筑工程管理与实务王树京 免费试听  免费试听 三套模拟题
  机电工程管理与实务苏婷免费试听 免费试听 三套模拟题
  公路工程管理与实务高玲玲免费试听 免费试听 三套模拟题
  市政公用工程管理李莹免费试听  免费试听 三套模拟题
  铁路工程管理与实务孙文波免费试听  免费试听 三套模拟题
  水利水电工程管理 盛松涛免费试听  免费试听  三套模拟题
  通信广电工程管理杨鹏免费试听 免费试听 三套模拟题
课程学费】精讲班原价700元/科,现5折促销350元/科.备考指导班300元/科,现免费赠送
零基础私教套餐】零基础系列课程+直播密训+内部资料,思维导图(包邮到家)考试不过免费重学1年=5980元/全科(含4科)+送2023年全科教材>>立即购买
全程班套餐】含三门公共课+一门专业课备考指导班+考点精讲班+智能题库+1V1直播基础班+考前应试技巧+真题解析班+应试技巧班+直播大班课=2600元/全科>>立即购买
一级建造师云私塾套餐】教材精讲+重点冲刺+真题解析+经典习题+多媒体题库+1V1直播教室+应试技巧+实务突破+现场实操+内部资料+月考卷+直播答疑+个性化教学系统+考试不过免费重学2年+思维导图+名师讲义及同步强化训练+历年真题及模拟卷+案例强化一本通+2023全科官方教材(包邮到家)全科套餐8800元>>立即购买

学员登陆
名师在线
成丽芹老师
张君老师
  张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细]
韩教授
陈明教授
  陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细]
