2011年一级建造师考试建筑工程强化班讲义精选(8)

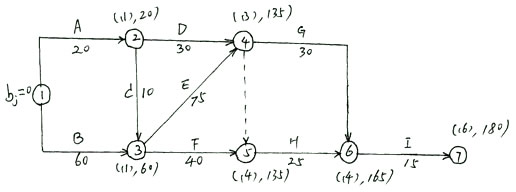

计算总工期和确定关键线路的简单办法---标号法
可知关键工作是:B E G I
总工期为180天
3. 基础检验工作C增加到30天,不影响总工期,C为非关键工作(C工作到40天以上才影响总工期)。
4. LCD生产线设备E晚到7天,影响总工期7天,E是关键线路上的工作。
5.如按合同工期完成,A施工单位必须在E或者G工作上压缩工期7天。
08年度二级实务案例1
某综合楼工程,地下1层,地上10层,钢筋混凝土框架结构,建筑面积28 500

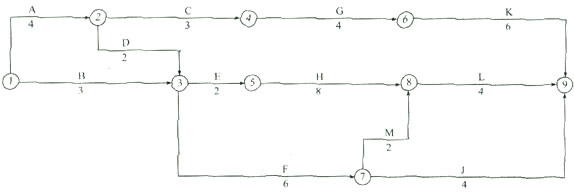

图1-1施工进度网络计划
在工程施工中发生了如下事件。
事件一:因建设单位修改设计,致使工作K停工2个月;
事件二:因建设单位供应的建筑材料未按时进场,致使工作H延期1个月;
事件三:因不可抗力原因致使工作F停工1个月;
事件四:因施工单位原因工程发生质量事故返工,致使工作M实际进度延迟1个月。
【问题】
1.指出该网络计划的关键线路,并指出由哪些关键工作组成。
2.针对本案例上述各事件,施工单位是否可以提出工期索赔的要求?并分别说明理由。
3.上述事件发生后,本工程网络计划的关键线路是否发生改变?如有改变,指出新的关键线路。
4.对于索赔成立的事件,工期可以顺延几个月?实际工期是多少?
参考答案:
1.该网络计划的关键线路为:①→②→③→⑤→⑧→⑨
该网络计划的关键工作为:A、D、E、H、L
2.事件一:施工单位不可提出工期索赔要求,因为该工作不影响总工期;
事件二:施工单位可提出工期索赔要求,因为该工作在关键线路上,影响总工期,且属建设单位责任;
事件三:施工单位不可提出工期索赔要求,因为该工作不影响总工期;
事件四;施工单位不可提出工期索赔要求,因是施工单位自身责任造成的。
3.上述事件发生后,本工程网络计划的关键线路没有发生改变。
4.对于索赔成立的事件,可顺延工期1个月。实际工期是21个月。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
