2011年一级建造师考试建筑工程强化班讲义精选(7)
【案例lA421022】
1.背景
某装饰工程有吊顶、内墙面刷涂料和地面铺装3项分部工程,划分为3个施工段,各分祁工程在每一个施工段的施工持续时间分别为:吊顶4d、内墙面刷涂料2d、地面铺装3d。
2.问题
(1)绘制本工程的双代号网络计划图。
(2)用图算法进行时间参数计算,并标出关键线路。
(3)绘制带时标的网络计划图。
3.分析与答案
(1)本工程的双代号网络计划图见图
图
图中:A表示吊顶;B表示内墙面刷涂料;C表示地面铺装
(2)时间参数的计算结果和关键线路见图
★经典案例
1.背景

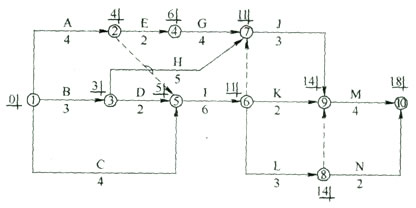

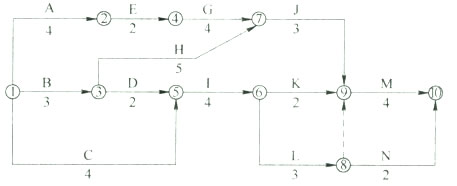

某工程合同工期为17个月,承包商编制的双代号网络计划如图所示。
2.问题
(1)由于工作合同工期为17个月,承包商编制的初始双代号网络计划如图所示,由于工作A、I、J均为钢结构安装工程,必须使用同一台300t吊机,则该施工计划应如何调整?
(2)调整后的进度计划能否满足合同工期的要求? 300t吊机在现场闲置时间为多少?
(3)承包商按调整后的进度计划施工时,因业主原因致使工作I拖延了2个月,承包商自身原因致使工作M拖延了1个月,事后承包商在合同规定的有效期内提出工期延期申请,请问承包商能够获得的工程延期为多少?为什么?
(4)根据上述问题(3)所给条件,假设后续工作均按计划进度实施,该工程实际工期为多长?
3.分析与答案

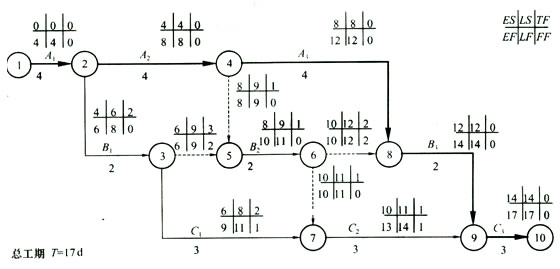

(1)调整的计划如下图所示。3001:吊机施工顺序为A→I→J,可满足要求。
(2)调整后的进度计划计算工期为17个月,满足合同工期要求。300t吊机在现场闲置时间为:
A→I: 1(月);
I→J: 1(月)
合计闲置时间为2个月。
(3)由于业主原因和不可抗力使工作时问拖延导致总工期延长的,监理工程师应批准工程延期;由于承包商原因使工作时间拖延导致总工期延长的,监理工程师不批准延期。

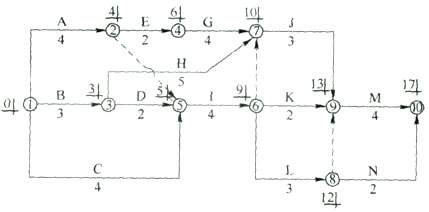

根据以上原则,监理工程师应批准的延期计算如下图所示。
批准工期延长期:18—17=1(月)

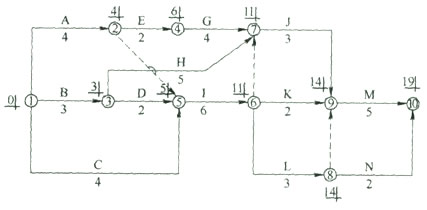

(4)根据问题(3)所给条件,该工程实际工期为19个月,如下图所示。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
