2011年一级建造师考试建筑工程强化班讲义精选(6)

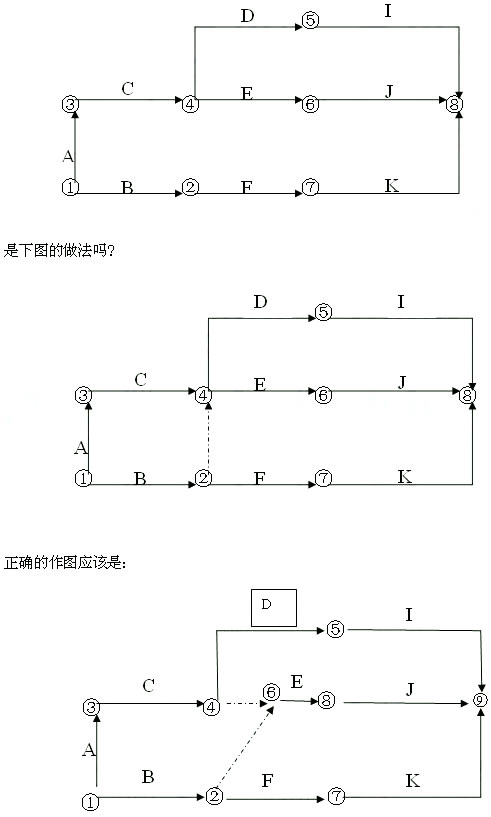

画图例题1
如下图网络所示的进度计划,当准备实施的时候,发现B工作和E工作必须使用同一台设备,请重画网络图。

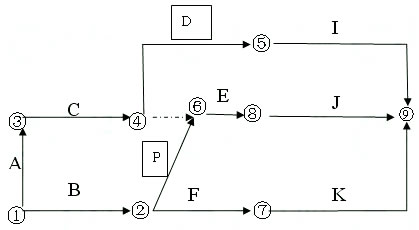

画图例题2
如上图网络所示的进度计划,当准备实施的时候,建设单位要求增加一项工作P,该工作必须在B工作之后、E工作之前进行,请重画网络图。(P持续时间3周,可索赔几周)
例题 2006年度一级机电实务考题第二题
背景资料
南方电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表(见下表)。
LCD生产线安装网络计划工作逻辑关系及持续时间表
|
工作内容 |
工作代号 |
紧前工作 |
持续时间(天) |
|
进场施工准备 |
A |
--- |
20 |
|
开工后生产线进场 |
B |
--_ |
60 |
|
基础检测验收 |
C |
A |
10 |
|
配电装置及线路安装 |
D |
A |
30 |
|
LCD生产线组装固定 |
E |
BC |
75 |
|
配套设备及电气控制系统安装 |
F |
BC |
40 |
|
LCD生产线试车调整 |
G |
DE |
30 |
|
电气控制系统测试 |
H |
DEF |
25 |
|
联动调试、试运行、验收 |
I |
GH |
15 |
A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。
LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建没单位的要求,调整进度计划,仍按合同规定的工期完成。
问题
1.按LCD生产线安装网络计划工作的逻辑关系及工作持续时间表为A施工单位项目部绘出安装进度双代号网络计划图。
2.分析影响工期的关键工作是哪几个?总工期需多少天?
3.基础检验工作增加到30天,是否影响总工期?说明理由。
4.LCD生产线设备晚到7天,是否影响总工期?说明理由。
5.如按合同工期完成,A施工单位如何进行工期调整?
参考答案
1.先根据提供的逻辑关系,找出各工作的紧后工作(见下表)
|
工作内容 |
工作 代号 |
紧前工作 |
紧后 工作 |
持续 时间(天) |
|
进场施工准备 |
A |
-- |
C D |
20 |
|
开工后生产线进场 |
B |
-- |
E F |
60 |
|
基础检测验收 |
C |
A |
E F |
10 |
|
配电装置及线路安装 |
D |
A |
G H |
30 |
|
LCD生产线组装固定 |
E |
B C |
G H |
75 |
|
配套设备及电气控制系统安装 |
F |
B C |
H |
40 |
|
LCD生产线试车调整 |
G |
D E |
I |
30 |
|
电气控制系统测试 |
H |
D E F |
I |
25 |
|
联动调试、试运行、验收 |
I |
G H |
-- |
15 |
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系
,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
![]() 张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
![]() 陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
