成本管理
1.材料核算主要有量差考核与价差考核两方面,下列做法没有体现量差控制的是( )。
A.限额领料;
B.控制场内运输和操作损耗
C.优化试验配合比;
D.控制场外运输损耗
答案:D
解析:限额领料是执行的施工定额或试验配合比,实际上能节约的就是“场内运输和操作损耗”。
2.材料的预算价格包括( )。
A.材料原价与运杂费
B.场内运输损耗
C.采购及仓库保管费
D.场内二次倒运费
E.场外运输损耗
答案:A C E
案例 背景资料
某公路工程,合同价 4000 万元,合同工期 270 天。合同条款约定:(1)工程预付款为合同价的 10%,开工当月一次性支付;(2)工程预付款扣回时间及比例:自工程款(含工程预付款)支付至合同价款的60%的当月起,分两个月平均扣回;(3)工程进度款按月支付;(4)工程质量保证金按月进度款的 5%扣留;(5)钢材、水泥、沥青按调值公式法调价,权重系数分别为 0.2、0.1、0.1,其中钢材基期价格指数为 100。

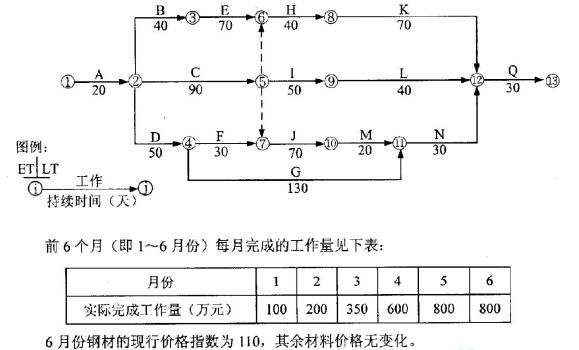

施工合同签订后,施工单位向监理提交了如下图所示的进度计划,并得到监理批准。
问题
2.列式计算本工程预付款及其起扣点金额。工程预付款在哪两个月扣回?每月扣多少万元 t
3.列式计算 4 月份及 5 月份的工程进度支付款。
4.列式计算 6 月份的调价款。
答:
2.列示计算预付款和起扣点的金额 预付款=4000×10%=400 万元,起扣点金额=4000×60%=2400万元,从第五个月开始扣(第五个月共有 400+100+200+350+600+800=2450 万元,超过 2400 万元),每个月扣 200 万
3. 4 月份进度款:是 600×(1-5%)=570 万元
5 月份进度款:是 800×(1-5%)-200=560 万元
4.6 月份的调价款
P=800×(0.6+0.2×110/100+0.1+0.1)=816 万元
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
