1B414035掌握隧道附属工程施工
一、洞口施工
隧道洞口各项工程应通盘考虑、妥善安排、尽快完成,为隧道洞身施工创造条件。隧道引道范围内的桥梁墩台、涵管、下挡墙等工程的施工应与弃渣需要相协调,尽早完成。洞口支挡工程应结合土石方开挖一并完成。当洞口可能出现地层滑坡、崩塌、偏压时,应采取相应的预防措施。开挖进洞时,宜用钢支撑紧贴洞口开挖面进行支护,围岩差时可用管棚支护,支撑作业应紧跟开挖作业,稳妥前进。
洞门衬砌拱墙应与洞内相连的拱墙同时施工,连成整体。
二、明洞工程
1.当边坡能暂时稳定时,可采用先墙后拱法。
2.当边坡稳定性差,但拱脚承载力较好,能保证拱圈稳定时,可采用先拱后墙法。
3.半路堑式明洞施工时,可采用墙拱交替法,且宜先做外侧边墙,继作拱圈,再作内侧边墙。
4.当路堑式明洞拱脚地层松软,不能采用先拱后墙法施工时,可待起拱线以上挖成后。采用跳槽挖井法先灌筑两侧部分边墙,再做拱圈,最后做其余边墙。
三、浅埋段工程

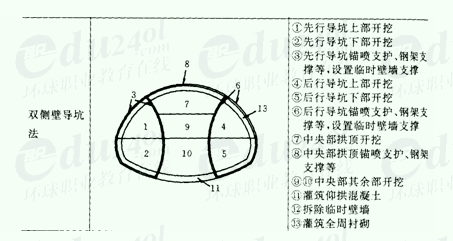

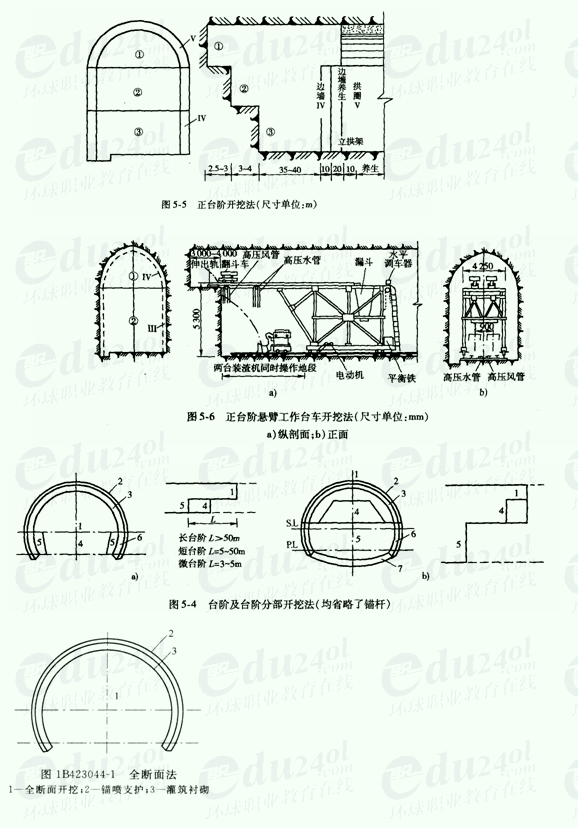

1.根据围岩及周围环境条件,可优先采用单侧壁导坑法、双侧壁导坑法或留核心土开挖法;围岩的完整性较好时,可采用多台阶法开挖。严禁采用全断面法开挖。
2.开挖后应尽快施作锚杆、喷射混凝土、敷设钢筋网或钢支撑。当采用复合衬砌时,应加强初期锚喷支护。V级以下围岩,应尽快施作衬砌,防止围岩出现松动。
3.锚喷支护或构件支撑,应尽量靠近开挖面,其距离应小于洞跨的1倍。
4.浅埋段的地质条件很差时,宜采用地表锚杆、管棚、超前小导管、注浆加固围岩等辅助方法施工。
1B414036熟悉隧道通风防尘及水电作业
一、通风
实施机械通风,必须具有通风机和风道,按照风道的类型和通风安装位置,有如下几种通风方式:

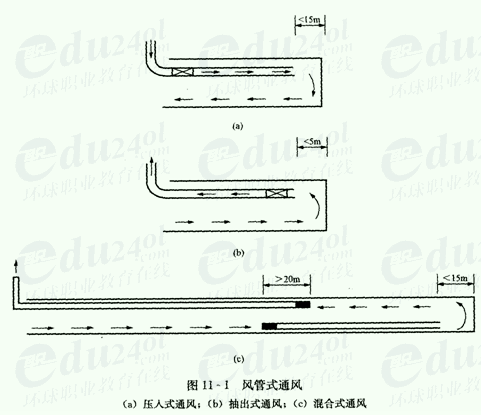

1.风管式通风一级建造师考试网
风流经由管道输送,分为压力式、抽出式、混合式三种方式。
风管式通风的优点是设备简单、布置灵活、易于拆装,故为一般隧道施工采用。
2。巷道式通风

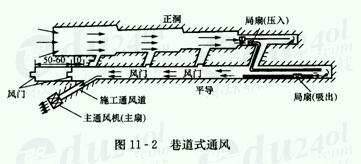

这种方法适用于有平行坑道的长隧道,其特点是:断面大、阻力小,可提供较大的风量,是目前解决长隧道施工通风比较有效的方法。
3.风墙式通风
这种方法适用于较长隧道。当管道式通风难以解决,又无平行导坑可以利用的话,可利用隧道成洞部分较大的断面,用砖砌或木板隔出一条2~3m2的风道,以减小风管长度,增大风量满足通风要求。
防尘 |
|
二、防尘
(一)湿式凿岩标准化
湿式凿岩即打“水风钻”,根据风钻内的供水方式不同,又分为旁侧供水和中心供水两种。
5.在特别缺水地区,可用“干式捕尘”装置来代替混式凿岩,但效果欠佳。
(二)机械通风正常化
(三)喷雾洒水正规化
(四)个人防护普遍化
要求作业人员戴防尘口罩。
三、供水
四、供电
1.隧道供电电压应符合以下要求:
(1)应采用400/230V三相四线系统两端供电;
(2)动力设备应采用三相380V;
(3)隧道照明,成洞段和不作业地段可用220V,瓦斯地段不得超过llOV,一般作业地段不宜大于36V,手提作业灯为12~24V;
3.供电线路布置和安装应符合下列要求:
(1)成洞地段固定的电线路,应使用绝缘良好胶皮线架设;施工地段的临时电线路宜采用橡套电缆;竖井、斜井宜使用铠装电缆;瓦斯地段的输电线必须使用密封电缆,不得使用皮线。
(2)瓦斯地段的电缆应沿侧壁铺设,不得悬空架设。涌水隧道的电动排水设备、瓦斯隧道的通风设备和斜井、竖井内的电气装置应采用双回路输电,并有可靠的切换装置。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
