2011年环球网校建造师公路工程冲刺班讲义(22)
水泥混凝土路面施工技术 |
|
三、水泥混凝土路面施工技术
一、模板及其架设与拆除
1.施工模板应采用刚度足够的槽钢、轨模或钢制边侧模板,不应使用木模板,塑料模板等易变形模板。
5.模板与混凝土拌合物接触表面应涂脱模剂。
6.模板拆除应在混凝土抗压强度不小于8.0MPa方可进行。
二、混凝土拌合物搅拌
1.搅拌楼的配备,应优先选配间歇式搅拌楼,也可使用连续搅拌楼。
2.每台搅拌楼在投人生产前,必须进行标定和试拌。在标定有效期满或搅拌楼搬迁安装后,均应重新标定。施工中应每l5d校验一次搅拌楼计量精确度。搅拌楼配料计量偏差不得超过规定。
3.应根据拌合物的黏聚性、均质性及强度稳定性试拌确定最佳拌合时间。
三、混凝土拌合物的运输
2.运输到现场的拌合物必须具有适宜摊铺的工作性。
3.混凝土运输过程中应防止漏浆、漏料和污染路面,途中不得随意耽搁。自卸车运输应减小颠簸,防止拌合物离析。车辆起步和停车应平稳。
四、轨道式摊铺机进行混凝土面层铺筑
高速公路混凝土路面施工根据具体条件可使用滑模式摊铺机进行施工。一、二、三级公路混凝土路面施工应使用轨道式摊铺机进行施工。
(二)混凝土摊铺
1.摊铺前应对基层表面进行洒水润湿,但不能有积水。
2.混凝土模前,先检查坍落度,控制在配合比要求坍落度土lcm范围内,制作混凝土检测抗压抗折强度的试件。
3.摊铺过程中,间断时间应不大于混凝土的初凝时间。
6.每日工作结束,施工缝宜设在胀缝或缩缝处,按胀缝和缩缝要求处治。因机械故障或其他原因中断浇筑时,可设临时工作缝。宜设在缩缝处按缩缝处理。
7.当摊铺到胀缝位置时,应按胀缝设计要求设置胀缝和安装传力杆,传力杆范围内混凝土可用人工振实和整平。如继续浇筑,摊铺机需跳开一块板的长度开始进行,留下部分待模板拆除并套上胀缝后用人工摊铺振捣成型。
五、混凝土振捣(小型机具施工)
1.在待振横断面上,每车道路面应使用2根振捣棒,组成横向振捣棒组,沿横断面连续捣密实,并应注意路面板底、内部和边角处不得欠振或漏振。
2.振捣棒在每一处的持续时间,应以拌合物全面振动液化,表面不再冒气泡和泛水泥浆为限,不宜过振,也不宜少于30s。振捣棒的移动间距不宜大于500mm;至模板边缘的距离不宜大于200mm。应避免碰撞模板、钢筋、传力杆和拉杆。
六、整平饰面
4.小型机具施工三、四级公路混凝土路面,应优先采用在拌合物中掺外加剂,无掺外加剂条件时,应使用真空脱水工艺,该工艺适用于面板厚度不大于240mm混凝土面板施工。
七、纵缝施工

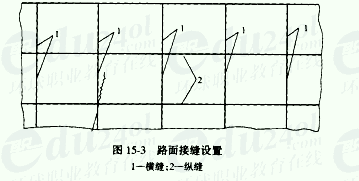

1、当一次铺筑宽度小于路面和硬路肩总宽度时,应设纵向施工缝,位置应避开轮迹,并重合或靠近车道线,构造可采用平缝加拉杆型。当所摊铺的面板厚度大于260mm时,也可采用插拉杆的企口型纵向施工缝。
2.当一次铺筑宽度大于4.5m时,应采用假缝拉杆型纵缝,即锯切纵向缩缝,纵缝位置应按车道宽度设置,并在摊铺过程中用专用的位杆插入装置插入拉杆。
横缝设置与施工 |
|
八、横缝设置与施工

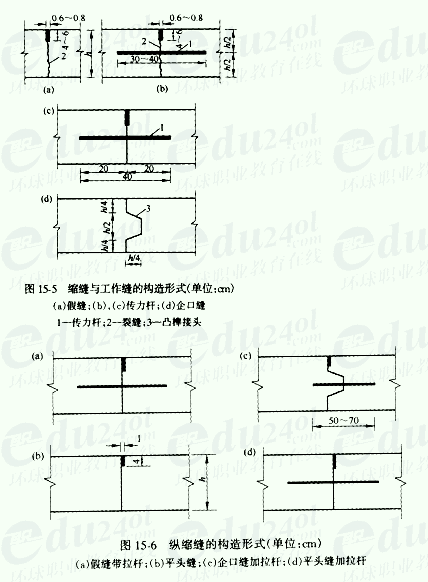

2.普通混凝土路面横向缩缝宜等间距布置。不宜采用斜缝。不得不调整板长时,最大板长不宜大于6.0m;最小板长不宜小于板宽。
3.在中、轻交通的混凝土路面上,横向缩缝可采用不设传力杆假缝型。
4.在特重和重交通公路、收费广场、邻近胀缝或路面自由端的3条缩缝应采用假缝加传力杆型。缩缝传力杆的施工方法可采用前置钢筋支架法或传力杆插入装置(DBl)法。
5.横向缩缝的切缝方式有全部硬切缝、软硬结合切缝和全部软切缝三种。
九、胀缝设置与施工
1.普通混凝土路面、钢筋混凝土路面和钢纤维混凝土路面的胀缝间距视集料的温度膨胀性大小、当地年温差和施工季节综合确定:高温施工,可不设胀缝;常温施工,集料温缩系数和年温差较小时,可不设胀缝;集料温缩系数或年温差较大,路面两端构造物间距大于等于500m时,宜设一道中间胀缝;低温施工,路面两端构造物间距大于等于350m时,宜设一道胀缝。
2.普通混凝土路面的胀缝应设置胀缝补强钢筋支架、胀缝板和传力杆。胀缝板应与路中心线垂直,缝壁垂直;缝隙宽度一致;缝中完全不连浆。
3.胀缝应采用前置钢筋支架法施工,也可采用预留一块面板,高温时再铺封。前置法施工,应预先加工、安装和固定胀缝钢筋支架,并在使用手持振捣棒振实胀缝板两侧的混凝土后再摊铺。宜在混凝土未硬化时,剔除胀缝板上部的混凝土,嵌入(20—25)mm×20mm的木条,整平表面。胀缝板应连续贯通整个路面板宽度。
十、抗滑构造施工一级建造师成绩查询
1.摊铺完毕或精整平表面后,宜使用钢支架拖挂1~3层叠合麻布、帆布或棉布,洒水湿润后作拉毛处理。人工修整表面时,宜使用木抹。用钢抹修整过的光面,必须再拉毛处理,以恢复细观拉滑构造。
2.当日施工进度超过500m时,抗滑沟槽制作宜选用拉毛机械施工,没有拉毛机时,可采用人工拉槽方式。
3.特重和重交通混凝土路面宜采用硬刻槽,凡使用圆盘、叶片式抹面机精平后的混凝土路面、钢纤维混凝土路面必须采用硬刻槽方式制作抗滑沟槽。
十一、混凝土路面养生
1.混凝土路面铺筑完成或软作抗滑构造完毕后立即开始养生。机械摊铺的各种混凝土路面、桥面及搭板宜采用喷洒养生剂同时保湿覆盖的方式养生。在雨天或养生用水充足;的情况下,也可采用覆盖洒水湿养生方式,不宜使用围水养生方式。
2.养生时间。一般养生天数宜为14~21d,高温天不宜小于14d,低温天不宜小于21d。掺粉煤灰的混凝土路面,最短养生时间不宜少于28d,低温天应适当延长。
3.混凝土板养生初期,严禁人、畜、车辆通行,在达到设计强度40%后,行人方可通行。
十二、灌缝
1.应先采用切缝机清除接缝中夹杂的砂石,凝结的泥浆等,再使用压力大于等于0.5MPa的压力水和压缩空气彻底清除接缝中的尘土及其他污染物,确保缝壁及内部清洁、干燥。缝壁检验以擦不出灰尘为灌缝标准。
2.常温施工式填缝料的养生期,低温天宜为24h,高温天宜为12h。加热施工式填缝料的养生期,低温天宜为2h,高温天宜为6h。在灌缝料养生期间应封闭交通。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
