二、墩台施工
(一)钢筋混凝土墩台
14.墩台身高度不大时,可搭设木板坡道,中间钉设防滑木条,用手推车运输混凝土浇筑。当墩台身高度较大,混凝土下落高度超过2m时,要使用漏斗、串筒。
19.混凝土浇筑完成应适时覆盖洒水养生,预松模板拉杆透水养生,拆模后也可采用喷洒养生剂、圈套塑料养生。
21.高大的后仰桥台,为平衡偏心,应在浇筑台身混凝土之后,及时填筑台后路堤土方,防止桥台后倾或前滑。未经填土的台身露出地面的高度不得超过4m,以防因偏心造成基底的不均匀沉陷。
(二)石砌墩台施工
2.墩台砌筑施工要点
(1)在砌筑前应按设计图放出实样,挂线砌筑。
(2)砌筑基础的第一层砌块时,如基底为土质,只在已砌石块的侧面铺上砂浆即可,不需坐浆;如基底为石质,应将其表面清洗、润湿后,先坐浆再砌石。
3.砌筑方法
同一层石料及水平灰缝的厚度要均匀一致,每层按水平砌筑,丁顺相间,砌石灰缝互相垂直。砌石顺序为先角石,再镶面,后填腹。
圆端、尖端及转角形砌体的砌石顺序,应自顶点开始,按丁顺排列接砌镶面石。圆端形桥墩的圆端顶点不得有垂直灰缝,砌石应从顶端开始先砌,然后依丁顺相间排列,按砌四周镶面石。
掌握桥梁上部结构装配式施工 |
|
1B413034掌握桥梁上部结构装配式施工
一、先张法预制梁板

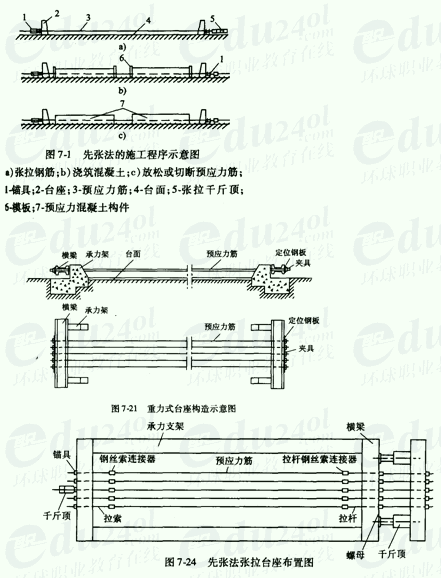

(一)先张法预制梁板工序
(一)先张法预制梁板工序
1.按预制需要,整平场地,完善排水系统,统筹规划混凝土的供应及水电管路的布设安装。
2.根据梁的尺寸、数量、工期确定预制台座的长度、数量、尺寸,台座应坚固、平整、不沉陷,表面压光。
3.承力台座由混凝土筑成,应有足够的强度、刚度和稳定性,钢横梁受力后,挠度不能大于2mm。
4.多根钢筋同时张拉时,其初应力要保持一致,活动横梁始终和固定横梁保持平行。
5.在台座上注明每片梁的具体位置、方向和编号。
6.将预应力筋(钢绞线)按计算长度切割,在失效段套上塑料管,放在台座上,线两端穿过定位钢板,卡上锚具,用液压千斤顶单束张拉,先张拉中间束,再向两边对称张拉。
7.按技术规范或设计图纸规定的张拉强度进行张拉,一般为0→初应力→105σK%(持荷2min)一σK(锚固)。如端横梁刚度大,每根梁可采用同一张拉值。
8.钢绞线张拉后8h,开始绑扎除面板外的普通钢筋。
9.使用龙门吊机将涂以脱模剂的钢模板吊装就位,分节拼装紧固,用花兰螺栓支撑,力求接缝紧密,防止漏浆、移位。
10.用龙门吊机吊运混凝土,先浇底板并振实,振捣时注意不得触及钢绞线,当底板浇至设计标高,将经检查合格的充气胶囊安装就位,用定位箍筋与外模联系,上下左右加以固定,防止上浮,同时绑扎面板钢筋,然后对称、均匀地浇胶囊两侧混凝土,从混凝土开始浇筑到胶囊放气时为止,其充气压力要始终保持稳定,最后浇筑面板混凝土,振平后,表面作拉毛处理。
11.适时安排混凝土的养生。
12.混凝土浇完6~8h,将胶囊放气抽走,洗净灰浆以备再用。
13.混凝土达到规定强度时开始放张,放张时宜对称、同步。可采用砂箱法或千斤顶法,分数次完成。用砂箱法时,放砂速度要均匀一致。
14.梁(板)松张后,用龙门吊机吊运出槽,按规定堆放。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
