2011年环球建造师网校公路工程最新讲义(10)

2011年环球建造师网校公路工程最新讲义(10)

抛石挤淤法



2.抛石挤淤法

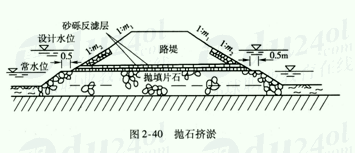

这种方法施工简单、迅速、方便,适用于常年积水的洼地,排水困难,泥炭呈流动状态,厚度较薄,表层无硬壳,片石能沉达底部的泥沼或厚度为3-4m的软土;在特别软弱的地面上施工由于机械无法进入,或是表面存在大量积水无法排除时;石料丰富、运距较短的情况。

抛投顺序,应先从路堤中部开始,中部向前突进后再渐次向两侧扩展,以使淤泥向两旁挤出。当软土或泥沼底面有较大的横坡时,抛石应从高的一侧向低的一侧扩展,并在低的一侧多抛填一些。片石露出水面后,宜用重型压路机反复碾压,然后在其上面铺反滤层,再行填土


3.爆破排淤法

将炸药放在软土或泥沼中爆炸,利用爆炸时的张力作用,把淤泥或泥沼扬弃,然后回填强度较高的渗水性土壤,如砂砾、碎石等。爆破排淤较一般方法换填深度大、工效较高,软土、泥沼均可采用

爆破排淤法用于当淤泥(泥炭)层较厚,稠度大,路堤较高和施工期紧迫时;路段内没有桥涵等构造物,路基承载力均衡一致,因整体沉降对道路不会产生破坏,也可考虑换填。但对桥涵构造物及两侧引道等,应考虑采用其他方法。

爆破排淤分为两种,一种方法是先在原地面上填筑低于极限高度的路堤,再在基底下爆破,适用于稠度较大的软土或泥沼。另一种方法是先爆后填,适用于稠度较小,回淤较慢的软土

(三)重压法

1.堆载预压法

进行预压的荷载超过设计的道路工程荷载,称为超载预压;预压荷载等于道路工程荷载,称为等载预压

堆载预压法对各类软弱地基均有效;但堆载预压需要一定的时间,适合工期要求不紧的项目

2.其他重压法

(1)真空预压法该法适用于含水量高、孔隙比大、强度低、渗透系数和固结系数均较小的黏土。

(2)真空预压加堆载预压法:是堆载预压和真空预压两种方法的结合,原理与真空预压相同,但加载更大,预压时间缩短了一半。

(四)垂直排水固结法

利用砂井、袋装砂井、塑料排水板增加土层竖向排水途径,缩短排水距离、加速地基固结。

1.砂井

用振动打桩机、柴油打桩机(冲击式和振动式)以及下端装有活瓣钢桩靴的桩管将(含泥量不大于3%)或砂和角砾混合料(含泥量不大于5%)灌人形成砂井。在施工时考虑避免“缩颈”和减少对土的扰动。

(1)套管法:根据沉管工艺的不同,又分为静压沉管法、振动沉管法等。

(2)水冲成孔法:通过专用喷头,在水压力作用下冲孔,成孔后清孔,再向孔内灌砂形成。适用于土质较好且均匀的砂性土

(3)螺旋钻成孔法:以动力螺旋钻钻孔,提钻后灌砂成砂柱。适用于陆上工程,砂井长度l0m以内,且土质较好,不会出现缩颈、塌孔现象的软弱地基

2.袋装砂井

主要用导管式振动打桩机(在行进方式上普遍采用的有轨道门架式、履带臂架式、吊机导架式等),选用聚丙烯或其他适用的编织料制成的袋,采用渗水率较高的中、粗砂制成砂袋。袋装砂井按整平原地面一摊铺下层砂垫层→机具定位→打入套管→沉人砂袋→拔出套管→机具移位→埋砂袋头→摊铺上层砂垫层的施工工艺流程进行。

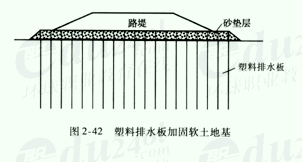

3.塑料排水板

用插板机或与袋装砂井打设机共用(将圆形套管换成矩形套管)打设。按整平原地面→摊铺下层砂垫层→机具就位→塑料排水板穿靴→插人套管→拔出套管→割断塑料排水板→机具移位→摊铺上层砂垫层的施工工艺程序进行。


(五)其他软基处理施工技术

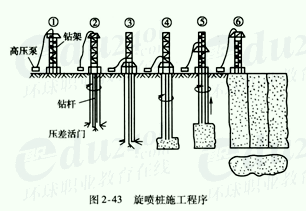

1.旋喷桩

根据固化剂喷入的形态(浆液或粉体),采用不同的施工机械组合。用水泥、生石灰、粉煤灰等作为加固料。其中粉喷桩的施工要点如下:



(1)施工准备。

(2)施工机具和材料。

施工主要机具包括:喷粉桩机及配套贮灰罐及喷粉系统、空气压缩机、75kW以上的发电机等,喷粉桩机由液压步履式底架和导向加减压机构、钻机传动系统、钻具、液压系统、喷粉系统、电气系统等部分组成。

2.粒料桩主要用振冲器、吊机或施工专用平车和水泵,将砂、碎石、砂砾、废渣等粒料(粒径宜为2050mm,含泥量不应大于10%加入振密。按整平地面→振冲器就位对中→成孔清孔→加料振密→关机停水→振冲器移位的施工工艺程序进行。

3.生石灰桩

主要用振冲器、吊机或施工专用步履式、门架式振动沉桩设备。配备适用的空压机,起重机械起吊能力应大于100-20okN。使用材料为生石灰(颗粒直径不超过30mm要求填充材料要密实)。按整平地面→振冲器就位对中→成孔→空气压缩机注人生石灰→边振动边拔出套管→振冲器移位→封紧生石灰桩孔的施工工艺程序进行。

[案例1B411021 1.背景

某高速公路M合同段,路面采用沥青混凝土,路线长19. 2 km。该路地处平原地区,路基横断面以填方36 m高的路堤为主,借方量大,借方的含石量400o-60%.地表层以豁土为主,其中K7+200-K9+800段,地表层土厚7-8m,土的天然含水量为40%~52%,地表无常年积水,孔隙比为1.2-1.32,属典型的软土地基。结合实际情况,经过设计、监理、施工三方论证,决定采用砂井进行软基处理,其施工工艺包括加料压密、桩管沉人、机具定位、拔管、整平原地面等。完工后,经实践证明效果良好。

2.问题

(1)本项目若采用抛石挤淤的方法处理软基,是否合理?请说明理由。

(2)根据背景资料所述,按施工的先后顺序列出砂井的施工工艺。

3.分析与答案

(1)不合理。原因有:软基深度较深、面积大(工程经济性较差)。地表无常年积水、土质呈软塑一可塑状态(施工速度慢)。

(2)砂井施工工艺的先后顺序为:整平原地面→机具定位→桩管沉人→加料压实→拔管。

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2023年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2022年一级建造师成绩查询时间

  5·2023年一级建造师考试时间9月9、10日

  6·一级建造师考试科目

学员登陆
名师在线
成丽芹老师
张君老师
  张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细]
韩教授
陈明教授
  陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细]
