五、采用辅助施工方法对地层进行预加固、超前支护或止水

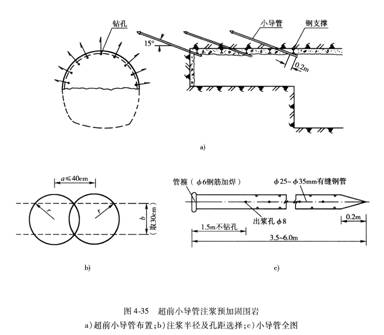

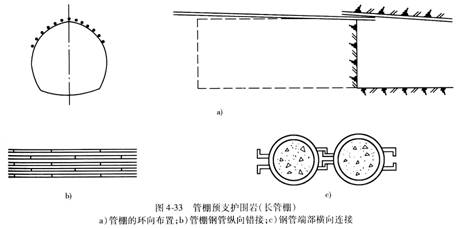

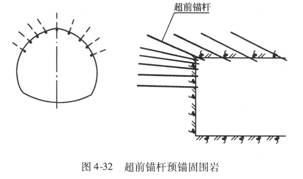

在浅埋、严重偏压、岩溶流泥地段、砂土层、砂卵(砾)石层、自稳性差的软弱破碎地层、断层破碎带以及大面积淋水或涌水地段进行施工时,可采用辅助施工方法对地层进行预加固、超前支护或止水。可以采取以下稳定开挖面的方法:地面砂浆锚杆;超前锚杆或超前小钢管支护;管棚钢架超前支护;超前小导管预注浆;超前围岩预注浆加固(包括周边劈裂预注浆、周边短孔预注浆)。
六、模筑衬砌
1.混凝土运送时,原则上应采用混凝土搅拌运输车,采用其他方法运送时,应确保混凝土在运送中不产生离析、损失及混入杂物。已经达到初凝的剩余混凝土,不得重新搅拌使用。
2.浇筑混凝土节段长度应根据围岩状况、施工方法和机具设备能力等确定。
3.拱圈施工
(1)拱圈浇筑顺序应从两侧拱脚向拱顶对称进行,间歇及封顶的层面应成辐射状。
(2)分段施工的拱圈合龙宜选在围岩较好处。
(3)先拱后墙法施工的拱圈,混凝土浇筑前应将拱脚支承面找平。
(4)与辅助抗道交汇处的拱圈应置于坑道两侧基岩上。
(5)钢筋混凝土衬砌先做拱圈时,应在拱脚下预留钢筋接头,使拱墙连成整体。
4.边墙施工
(1)浇筑混凝土前,必须将基底石渣、污物和基坑内积水排除干净,严禁向有积水的基坑内倾倒混凝土干拌合物。墙基松软时,应做加固处理。
(2)边墙扩大基础的扩大部分及仰拱的拱座,应结合边墙施工一次完成。
(3)采用片石混凝土时,片石应距模板5cm以上,片石间距应大于粗骨料的最大粒径,并应分层掺放,捣固密实。
(4)采用先拱后墙法施工时,边墙混凝土应尽早浇筑,以避免对拱圈产生不良影响。墙顶刹尖混凝土应捣实。
5.拱圈封顶应随拱圈的浇筑及时进行。墙顶封口应留7~10cm,在完成边墙灌筑24h后进行,封口前必须将拱脚的浮渣清除干净,封顶、封口的混凝土均应适当降低水灰比,并捣固密实,不得漏水。
6.仰拱施工
应结合拱圈施工抓紧进行,使结构尽快封闭;仰拱浇筑前应清除积水、杂物、虚渣等;应使用拱架模板浇筑仰拱混凝土。
7.拱墙背后的空隙必须回填密实,并与衬砌同时施工。
先拱后墙法施工时,拱脚以上lm范围内的超挖,应用与拱圈相同等级混凝土同时浇筑。边墙基底lm范围内超挖,宜用与边墙相同等级混凝土同时浇筑。其余部位(包括仰拱),超挖在允许范围内可用与衬砌相同等级混凝土同时浇筑;超挖大于规定时,宜用片石混凝土或M10浆砌片石回填,不得用渣体随意回填,严禁片石侵入衬砌断面(或仰拱断面)。当围岩稳定并干燥无水时,可先用干砌片石回填,再在衬砌背后压浆。
8.隧道通过含有侵蚀性地下水地段时,应对地下水作水质分析,衬砌应采用抗侵蚀性混凝土。
9.衬砌拆模后应立即养护,养护时间一般为7~14d.寒冷地区,应作好衬砌的防寒保温工作。
10.衬砌采用防水混凝土施工
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
