1B411013 掌握路堤填料的选择与填筑方式
二、路基填筑施工技术
(一)土方路堤施工技术
土方路堤填筑常用推土机、铲运机、平地机、挖掘机、装载机等机械按以下几种方法作业:

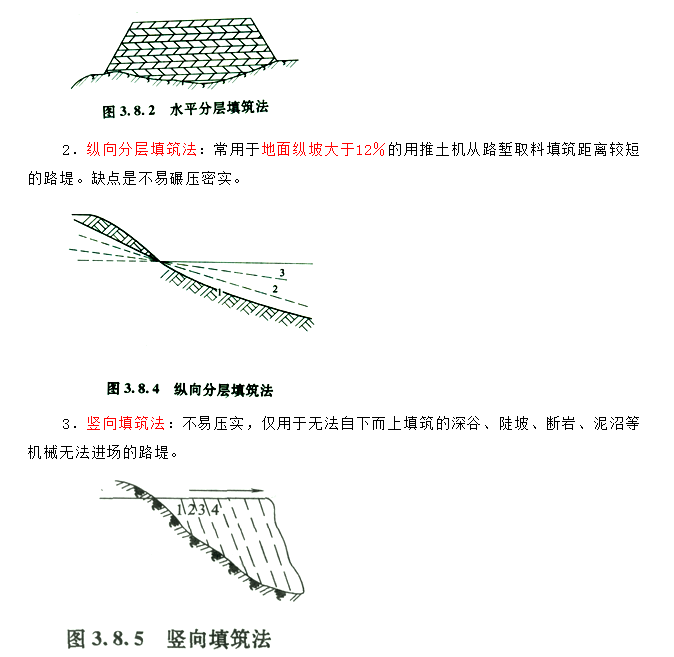

1、水平分层填筑法:填筑时按照横断面全宽分成水平层次,逐层向上填筑,是路基填筑的常用方法。

(2)分层压实法(碾压法):自下而上水平分层,逐层填筑,逐层压实,是普遍采用并能保证填石路堤质量的方法。高速公路、一级公路和铺设高级路面的其他等级公路的填石路堤采用此方法。

(3)冲击压实法:利用冲击压实机的冲击碾周期性大振幅低频率地对路基填料进行冲击,压密填方。它具有分层法连续性的优点,又具有强力夯实法压实厚度深的优点。缺点是在周围有建筑物时,使用受到限制。

(三)土石路堤施工技术
1.填料要求
土石混合料中石料强度>20MPa时,石块的最大粒径不得超过压实层厚的2/3; 当石料强度<15MPa时,石料最大粒径不得超过压实层厚,超过的应打碎。
2.填筑方法
不得采用倾填方法,只能采用分层填筑,分层压实。当土石混合料中石料含量超过70%时,宜采用人工铺填;当土石混合料中石料含量小于70%时,可用推土机铺填,最大层厚40cm。
(四)高填方路堤施工技术
水田或常年积水地带,用细粒土填筑路堤高度在6m以上,其他地带填土或填石路堤高度在20m以上时,称为高填方路堤。
高填方路堤应采用分层填筑、分层压实的方法施工,每层填筑厚度根据所采用的填料决定。如果填料来源不同,性质相差较大时,不应分段或纵向分幅填筑。位于浸水路段的高填方路堤应采用水稳定性较高及渗水性好的填料.
111411014 掌握挖方路基施工技术
一、土质路堑施工技术
(一)横向挖掘法
土质路堑横向挖掘可采用人工作业,也可机械作业,具体方法有:
1.单层横向全宽挖掘法:该方法适用于挖掘浅且短的路堑。
2.多层横向全宽挖掘法:适用于挖掘深且短的路堑。
(二)纵向挖掘法
土质路堑纵向挖掘多采用机械作业,具体方法有:
1.分层纵挖法:适用于较长的路堑开挖。
2.通道纵挖法:该法适用于较长、较深、两端地面纵坡较小的路堑开挖。
3.分段纵挖法:该法适用于过长,弃土运距过远,一侧堑壁较薄的傍山路堑开挖。
(三)混合式挖掘法
该法适用于路线纵向长度和挖深都很大的路堑开挖。
IB411015 掌握路基雨期施工技术
一、雨期施工地段的选择
1.雨期路基施工地段一般应选择丘陵和山岭地区的砂类土、碎砾石和岩石地段和路堑的弃方地段。
2.重黏土、膨胀土及盐渍土地段不宜在雨期施工;平原地区排水因难,不宜安排雨期施工。
三、雨期填筑路堤
1.雨期路堤施工地段除施工车辆外,应严格控制其他车辆在施工场地通行。

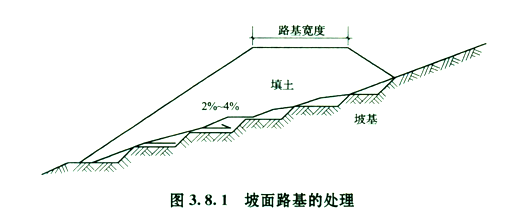

2.在填筑路堤前,应在填方坡脚以外挖掘排水沟,保持场地不积水
3.应选用透水性好的碎(卵)石土、砂砾、石方碎渣和砂类土作为填料。利用挖方土作填方时应随挖随填及时压实。含水量过大无法晾干的土不得用作雨期施工填料。
4.路堤应分层填筑。每一层的表面,应做成2%~4%的排水横坡。当天填筑的土层应当天完成压实。
5.雨期填筑路堤需借土时,取土坑距离填方坡脚不宜小于3m。平原区路基纵向取土时,取土坑深度一般不宜大于lm。
四、雨期开挖路堑
1.土质路堑开挖前,在路堑边坡坡顶2m以外开挖截水沟并接通出水口。
2.开挖土质路堑宜分层开挖,每挖一层均应设置排水纵横坡。挖方边坡不宜一次挖到设计标高,应沿坡面留30cm厚,待雨期过后整修到设计坡度。以挖作填的挖方应随挖随运随填。
3.土质路堑挖至设计标高以上30~50cm时应停止开挖,并在两侧挖排水沟。待雨期过后再挖到路床设计标高后再压实。
5.雨期开挖岩石路堑,, 炮眼应尽量水平设置。边坡应按设计坡度自上而下层层刷坡。
1B411016 掌握路基冬期施工技术
二、路基施工可冬期进行的工程项目
1.泥沼地带河湖冻结到一定深度后,如需换土时可趁冻结期挖去原地面的软土、淤泥层换填合格的其他填料。
2.含水量高的流动土质、流沙地段的路堑可利用冻结期开挖。
3。河滩地段可利用冬期水位低,开挖基坑修建防护工程,但应采取加温保温措施,注意养护。
4.岩石地段的路堑或半填半挖地段,可进行开挖作业。
五、冬期填筑路堤
1.冬期施工的路堤填料,应选用未冻结的砂类土,碎、卵石土,开挖石方的石块石渣等透水性良好的土。
2.冬期填筑路堤,应按横断面全宽平填,每层松厚应按正常施工减少20%一30%,且最大松铺厚度不得超过30cm。压实度不得低于正常施工时的要求。当天填的土必须当天完成碾压。
3.当路堤高距路床底面1m时,应碾压密实后停止填筑。
4.挖填方交界处,填土低于1m的路堤都不应在冬期填筑。
5.冬期施工取土坑应远离填方坡脚。如条件限制需在路堤附近取土时,取土坑内侧到填方坡脚的距离应不得小于正常施工护坡道的1.5倍。
6.冬期填筑的路堤,每层每侧超填并压实。待冬期后修整边坡削去多余部分并拍打密实或加固。
六、冬期施工开挖路堑表层冻土的方法
1.爆破冻土法:当冰冻深度达1m以上时可用此法炸开冻土层。
2.机械破冻法:1m以下的冻土层可选用专用破冻机械如冻土犁、冻土锯和冻土铲等,予以破碎清除。
3.人工破冻法:当冰冻层较薄,破冻面积不大,可用日光暴晒法、火烧法、热水开冻法、水针开冻法、蒸汽放热解冻法和电热法等方法胀开或融化冰冻层,并辅以人工撬挖。
七、冬期开挖路堑
1.当冻土层被开挖到未冻土后,应连续作业,分层开挖,中间停顿时间较长时,应在表面覆雪保温,避免重复被冻。
2.挖方边坡不应一次挖到设计线,应预留30cm厚台阶,待到正常施工季节再削去预留台阶,整理达到设计边坡。
3.路堑挖至路床面以上1m时,挖好临时排水沟后,应停止开挖并在表面覆以雪或松土,待到正常施工时,再挖去其余部分。
4.冬期开挖路堑必须从上向下开挖,严禁从下向上掏空挖“神仙土”。
5.每日开工时先挖向阳处,气温回升后再挖背阴处,如开挖时遇地下水源,应及时挖沟排水。
6.冬期施工开挖路堑的弃土要远离路堑边坡坡顶堆放。弃土堆高度一般不应大于3m,弃土堆坡脚到路堑边坡顶的距离一般不得小于3m,深路堑或松软地带应保持5m以上。弃土堆应摊开整平,严禁把弃土堆于路堑边坡顶上。
